Hướng dẫn thi công mái hiên Panel – mái đơn

Mái hiên Panel là hạng mục che chắn ngoài trời, được thiết kế với một mặt dốc duy nhất và toàn bộ nước mưa được thu về một phía.

Dạng mái hiên này thường được ứng dụng cho hiên nhà phố, ban công, lối đi bên hông, sân sau hoặc khu vực để xe. Thiết kế một mái đặc biệt phù hợp với những vị trí có diện tích hạn chế, yêu cầu khả năng che mưa nắng hiệu quả nhưng vẫn cần giữ nguyên kết cấu chính của công trình.

Công trình hoàn thiện thi công mái Panel tôn xốp
Công trình hoàn thiện thi công mái Panel tôn xốp

Để công trình đạt tính thẩm mỹ và duy trì độ bền lên đến 10 – 15 năm, quy trình thi công tấm Panel lợp mái đơn cần tuân thủ 6 bước kỹ thuật cơ bản dưới đây.

Bước 1: Chuẩn bị vật tư và dụng cụ thi công mái Panel

Để quá trình thi công được diễn ra nhanh chóng cần chuẩn bị các vật tư và dụng cụ sau.

Vật tư

Dưới đây là 7 loại vật tư Quý khách cần chuẩn bị khi thi công mái Panel:

STT
Vật tư
Công dụng
1Thanh thép mạ kẽm hoặc thanh nhômDùng làm khung xương, kết cấu đỡ, giúp hệ mái Panel ổn định và chịu lực tốt
2Tấm mái Panel (MPN-GREYX3M95, MPN-GREYX5M95)Là vật liệu chính dùng để lợp mái, giúp che mưa, chống nắng, cách nhiệt và bảo vệ công trình
3Nẹp UHoàn thiện mép đầu, mép cuối của mái Panel, giúp che kín phần cạnh tấm
4Nắp bịt đầuBịt kín phần đầu xốp của tấm Panel nhằm tăng tính thẩm mỹ
5Vít inoxVít dùng cho bắn tôn, có thể là vít thông thường hoặc vít có nắp chống thấm, chiều dài thân vít >50mm giúp cố định tấm mái Panel, nẹp U vào hệ khung xương
6Keo kết cấuTăng độ liên kết giữa các tấm Panel, nẹp và bề mặt thi công, giúp hệ mái chắc chắn hơn
7Keo silicon chống thấmTrám kín các khe hở, mối nối và vị trí bắt vít, hạn chế nước mưa thấm vào bên trong công trình

Tấm mái Panel Kosmos sử dụng lõi PU cách nhiệt, bề mặt thép mạ Alu-Zinc và được thiết kế đồng bộ với nẹp U, nắp bịt đầu cùng phụ kiện nóc mái, giúp thuận tiện hơn khi hoàn thiện toàn bộ hệ mái.

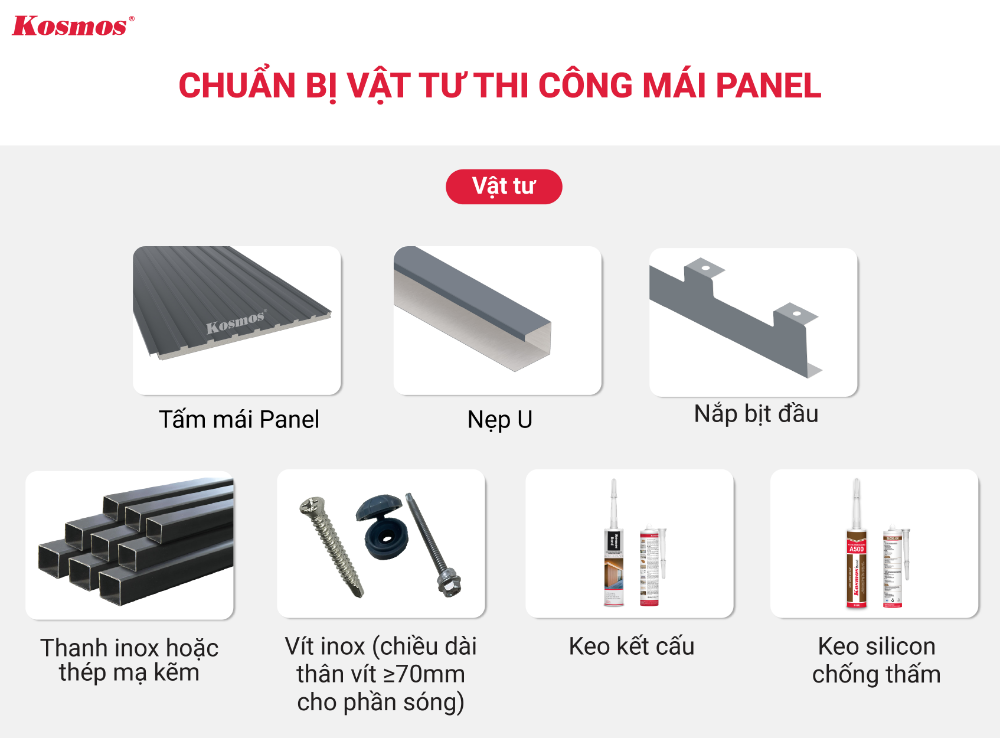

7 loại vật tư cần chuẩn bị thi công mái Panel tôn xốp
7 loại vật tư cần chuẩn bị thi công mái Panel tôn xốp

Dụng cụ

Sau đây là 9 loại dụng cụ cần thiết cho quá trình thi công mái Panel.

STT
Dụng cụ
Công dụng
1Súng bắn keoBơm keo silicone hoặc keo kết cấu vào các mối nối, vị trí tiếp giáp và khe hở, giúp liên kết, chống thấm và tăng độ kín cho mái Panel
2Máy cắtCắt tấm Panel và các phụ kiện theo đúng kích thước, phù hợp với từng vị trí thi công
3Máy khoanKhoan và bắn vít để cố định tấm Panel vào hệ khung xương, đồng thời lắp đặt nẹp và các phụ kiện liên kết
4Máy laserCăn chỉnh cao độ, độ thẳng và vị trí lắp đặt, giúp các tấm Panel được thi công đồng đều, hạn chế lệch hoặc nghiêng mái
5Thước dâyĐo kích thước mái, khoảng cách khung xương, chiều dài tấm Panel
6ThangHỗ trợ thợ di chuyển và làm việc tại các vị trí trên cao
7Đai an toànBảo vệ thợ khi làm việc trên cao
8Găng tay lao độngBảo vệ tay khỏi cạnh sắc của tấm mái Panel, mạt kim loại, keo
9Nón bảo hộBảo vệ đầu khỏi va đập

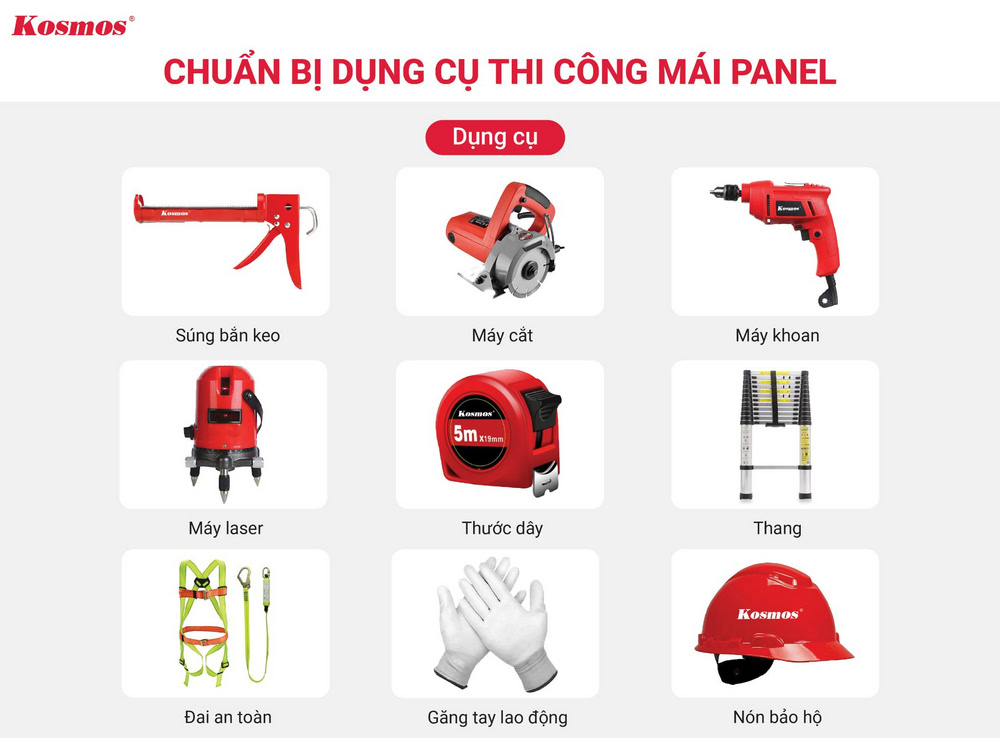

9 loại dụng cụ cần chuẩn bị thi công mái Panel tôn xốp
9 loại dụng cụ cần chuẩn bị thi công mái Panel tôn xốp

Bước 2: Dựng khung xương

Sử dụng thép mạ kẽm hoặc nhôm để làm hệ khung xương và cố định chắc chắn vào kết cấu công trình. Các thanh xương cần bố trí đồng đều, với khoảng cách không vượt quá 100cm (1m).

Khung mái cần tạo độ dốc tối thiểu 5cm cho mỗi 1m chiều dài theo hướng thoát nước. Ví dụ, mái hiên dài 4m thì đầu thấp cần thấp hơn đầu cao ít nhất 20cm. Việc bố trí đúng khoảng cách và độ dốc vừa giúp mái thoát nước tốt, vừa sử dụng khung thép hoặc nhôm hợp lý.

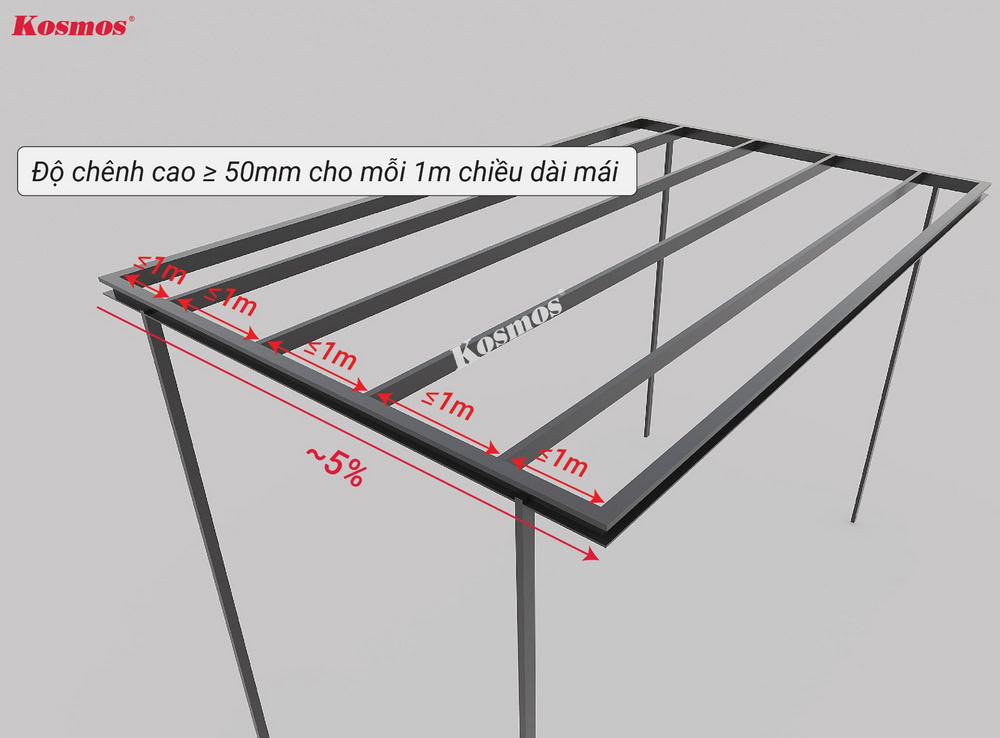

Dựng khung xương thi công mái đơn Panel
Dựng khung xương thi công mái đơn Panel

Không nên để thanh xương ngang chạy nhịp dài liên tục. Khi chiều dài tăng, cần bổ sung thanh dọc liên kết trung gian; vị trí cụ thể nên xác định theo tiết diện, độ dày và chất lượng vật tư thực tế.

Bước 3: Lắp đặt các tấm mái Panel

Quy trình lắp đặt các tấm mái Panel gồm có 3 bước sau:

3.1. Lắp tấm Panel đầu tiên

Tùy cấu tạo mép bắt đầu của mái, có thể lắp tấm Panel đầu tiên theo một trong hai cách sau: Dùng nẹp U hoặc dùng thanh thép mạ kẽm/nhôm làm điểm cố định.

Cách 1: Sử dụng nẹp U

Đặt cố định nẹp U lên thanh xương bằng vít inox (khoảng cách vít inox bằng khoảng cách các thanh xương <1m).

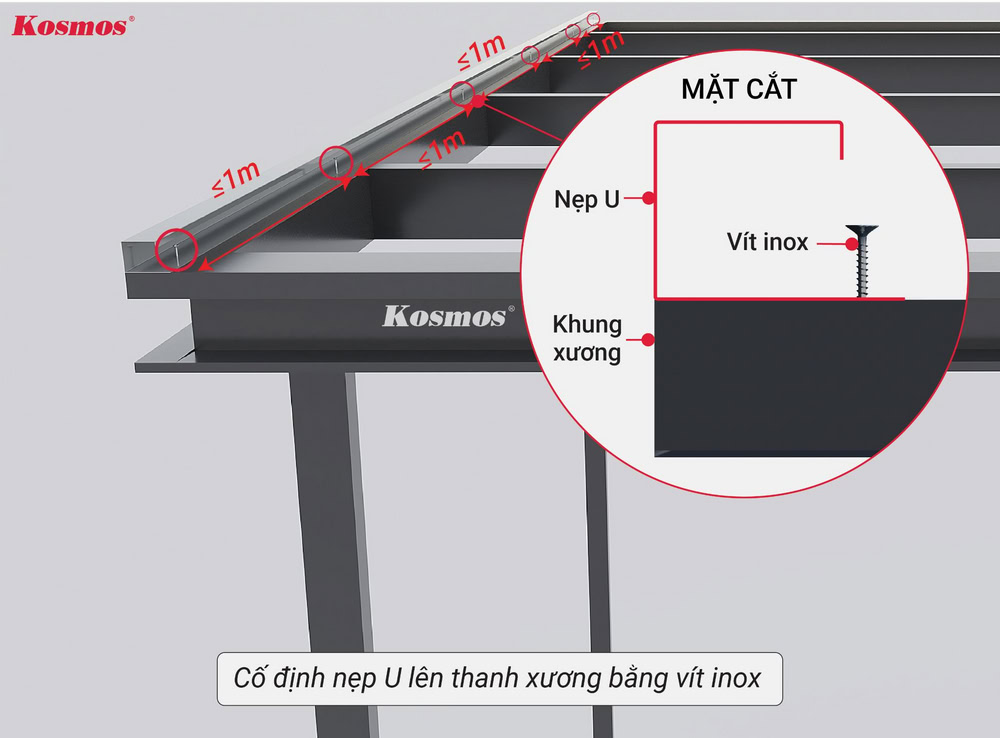

Cố định nẹp U lên thanh xương bằng vít inox
Cố định nẹp U lên thanh xương bằng vít inox

Luồn tấm mái Panel đầu tiên vào nẹp U, cố định thêm vít inox trên sóng dương của tấm mái tại vị trí trùng với khung xương.

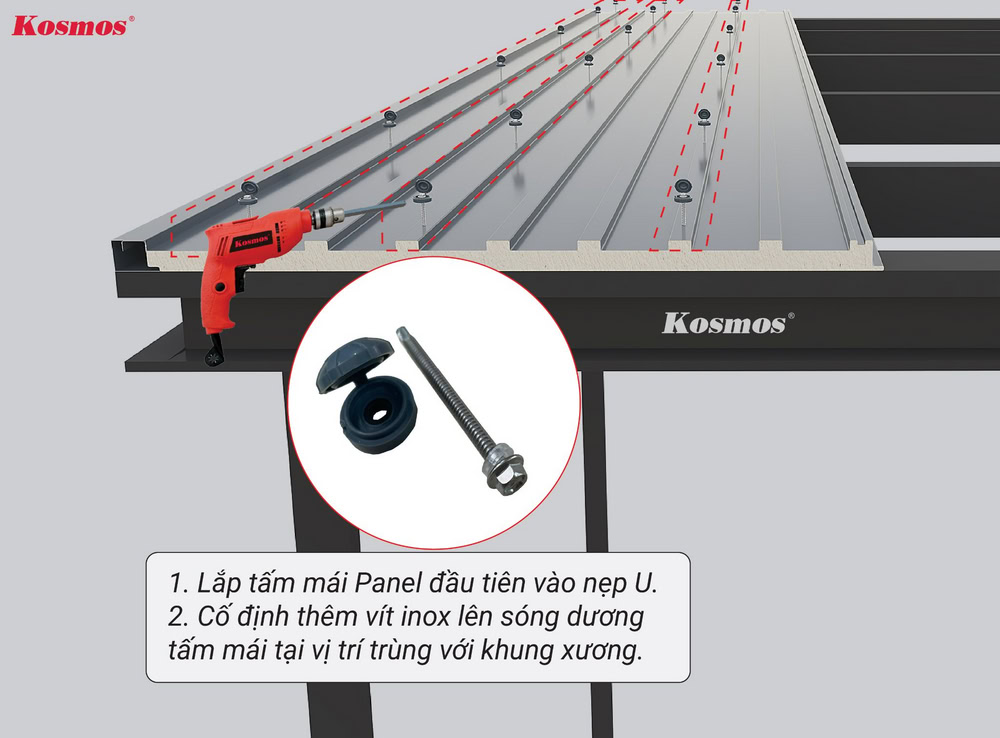

Luồn tấm mái Panel đầu tiên vào nẹp U, cố định thêm vít inox
Luồn tấm mái Panel đầu tiên vào nẹp U, cố định thêm vít inox

Keo silicone được bơm ngay phần viền nẹp U để hạn chế nước xâm nhập qua khe tiếp giáp giữa nẹp và tấm mái.

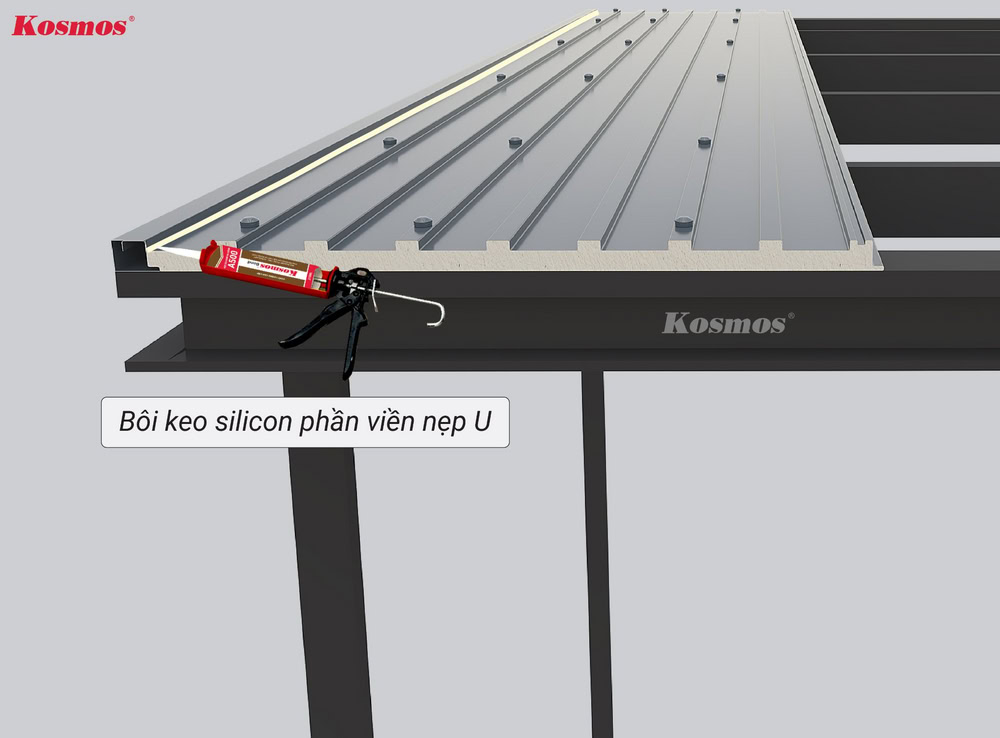

Bôi keo silicon phần viền nẹp U để ngăn nước
Bôi keo silicon phần viền nẹp U để ngăn nước

Cách 2: Dùng ống thép mạ kẽm hoặc nhôm ở vị trí bắt đầu

Đặt thanh thép hoặc thanh nhôm lên hệ khung xương đã dựng sẵn, sau đó bắn vít để cố định. Vị trí vít bố trí theo các thanh khung xương, với khoảng cách giữa các điểm bắt vít dưới 1m.

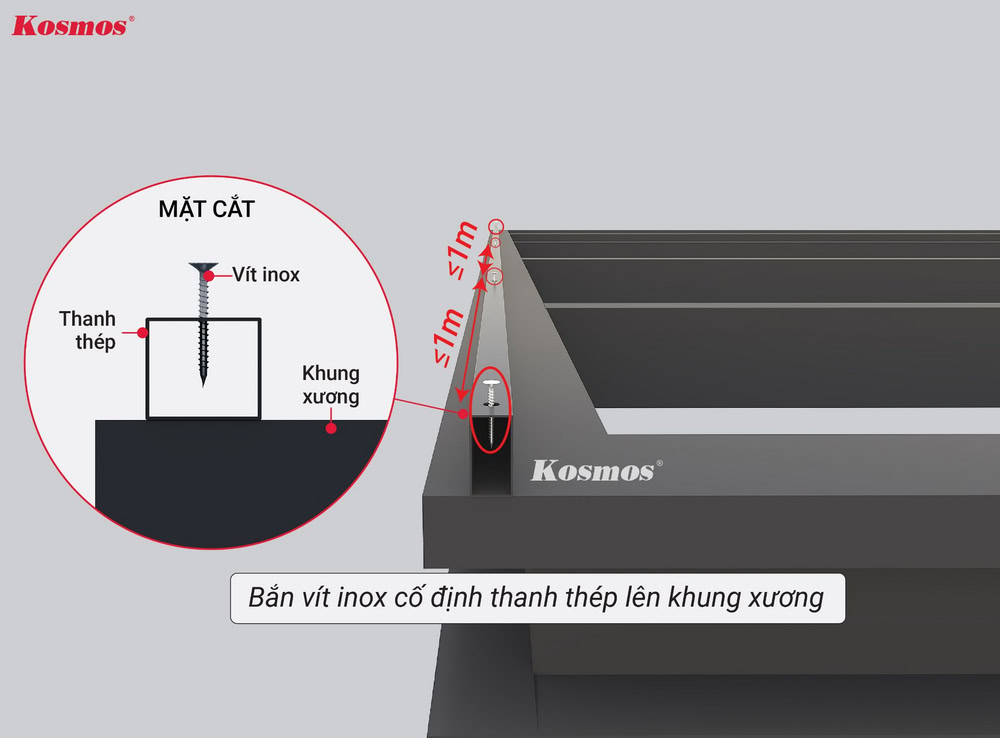

Bắn vít inox cố định thanh thép lên hệ khung xương
Bắn vít inox cố định thanh thép lên hệ khung xương

Bôi keo lên bề mặt thanh thép, sau đó đặt hèm dương của tấm Panel đầu tiên lên đúng vị trí. Bắn vít inox xuyên qua hèm dương vào thanh thép để cố định tấm. Các vít giữ tấm Panel nên bố trí lệch với vít liên kết thanh thép và khung xương để tránh trùng điểm bắt vít.

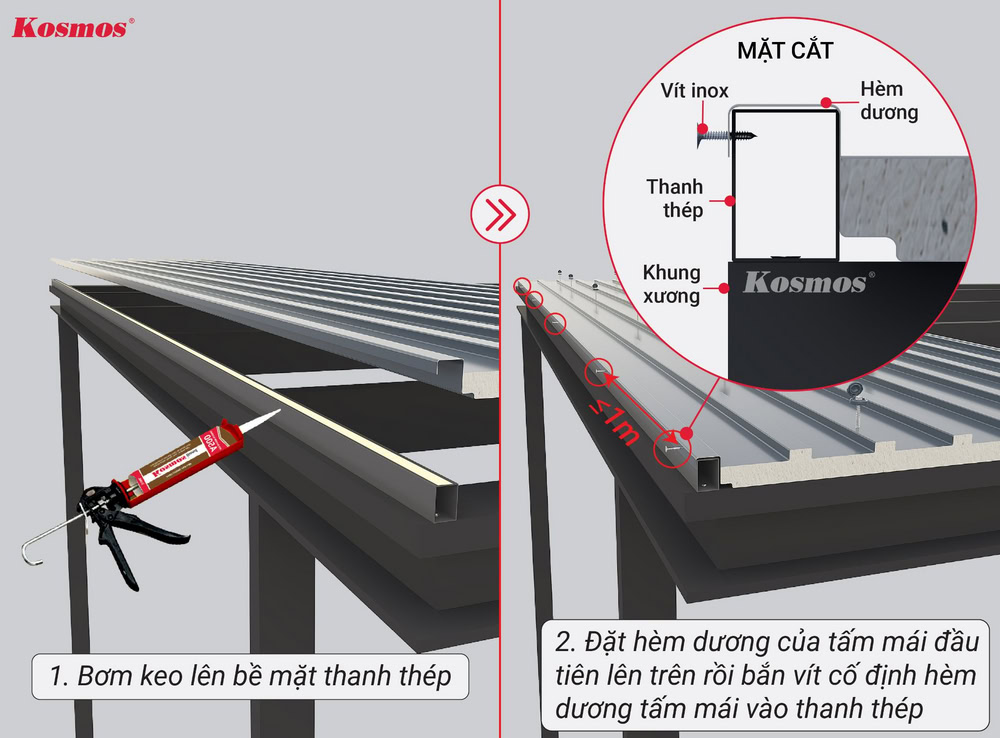

Cố định hèm dương tấm panel vào thanh thép
Cố định hèm dương tấm panel vào thanh thép

Sau khi cố định hèm dương, bôi keo silicone lên đầu vít để hạn chế nước xâm nhập; nếu dùng vít có nắp che chuyên dụng thì không cần bôi silicone. Tiếp theo, bắn thêm 2 hàng vít inox trên các sóng dương của tấm Panel đầu tiên, tại vị trí giao với khung xương, để tăng độ liên kết giữa tấm và hệ khung.

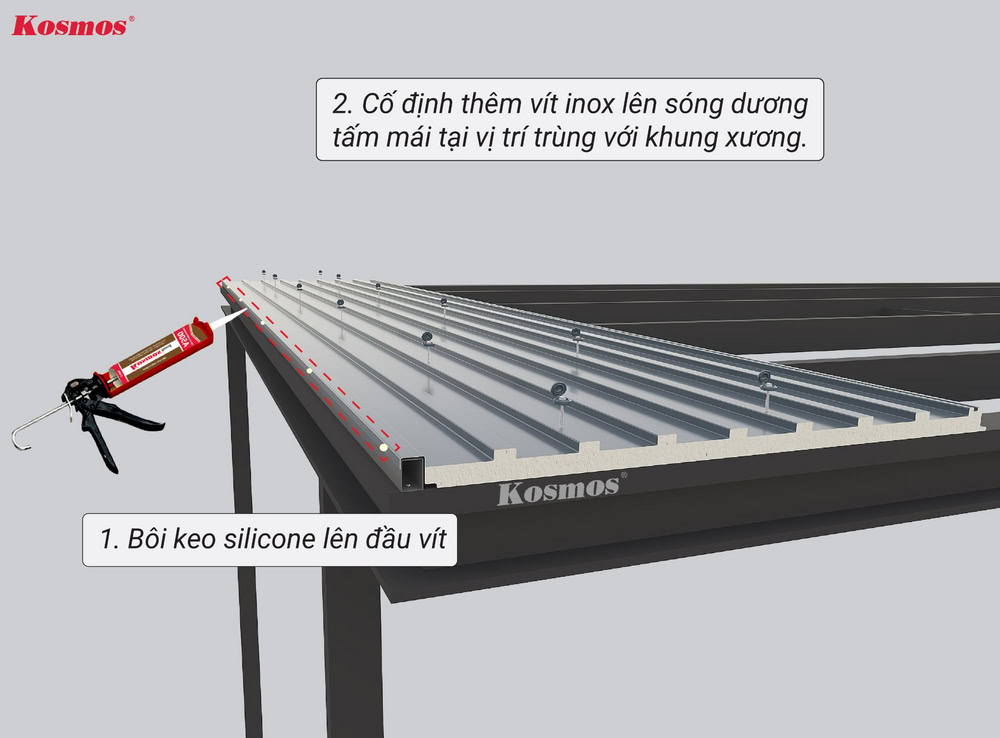

Bôi keo silicone lên đầu vít để hạn chế nước xâm nhập và cố định thêm vít inox lên sóng dương tấm lợp Panel
Bôi keo silicone lên đầu vít để hạn chế nước xâm nhập và cố định thêm vít inox lên sóng dương tấm lợp Panel

3.2. Lắp tấm Panel tiếp theo

Tấm Panel tiếp theo được lắp vào hèm của tấm thứ nhất. Có 2 cách cố định hèm âm tấm Panel thứ nhất, tùy nhu cầu thợ thi công áp dụng phương pháp phù hợp.

Cách 1: Không bắn vít trên hèm dương của tấm thứ 2

  1. Bắn vít cố định hèm âm: Bắn vít inox xuyên qua hèm âm của tấm Panel thứ nhất vào thanh xương tại các vị trí giao với khung.
  2. Bôi keo kết cấu lên hèm âm: Bơm keo dọc theo phần hèm âm của tấm thứ nhất để tăng liên kết và hạn chế nước xâm nhập tại mối ghép.
  3. Ghép tấm Panel thứ hai: Đưa hèm dương của tấm thứ hai vào hèm âm đã bôi keo của tấm thứ nhất, sau đó căn chỉnh và ép khít mối nối.

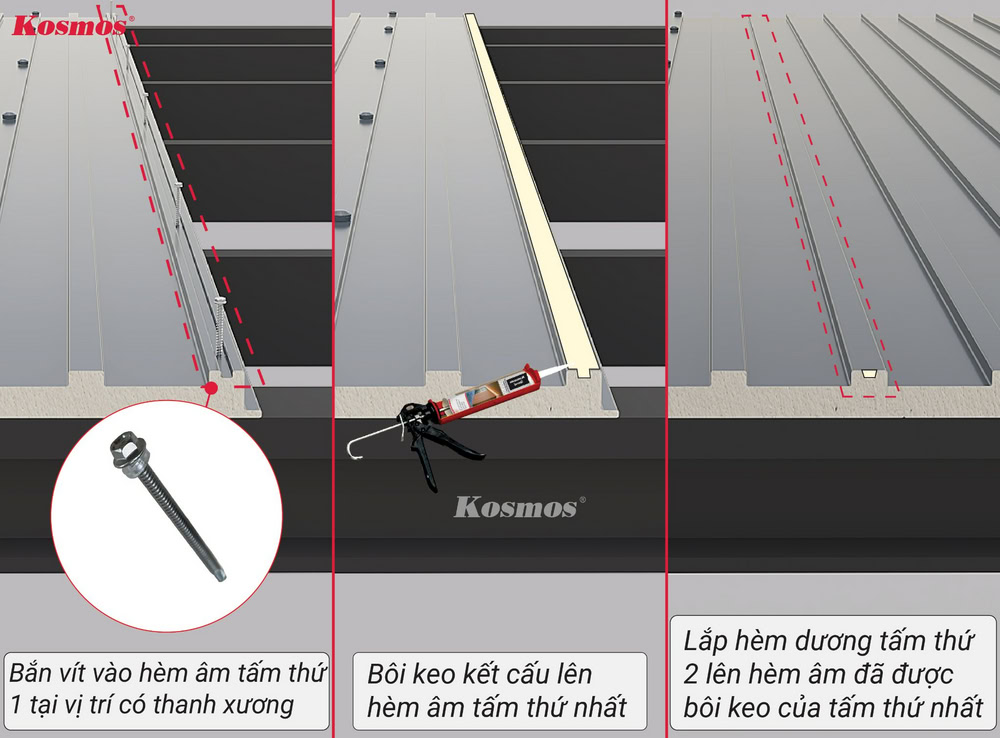

Bắn vít cố định hèm âm tấm thứ nhất, bôi keo kết cấu rồi lắp hèm dương của tấm thứ hai vào hèm âm.
Bắn vít cố định hèm âm tấm thứ nhất, bôi keo kết cấu rồi lắp hèm dương của tấm thứ hai vào hèm âm.

Cách 2: Bắn vít trên hèm dương của tấm thứ 2

  1. Bôi keo kết cấu lên hèm âm: Bơm keo dọc theo hèm âm của tấm Panel thứ nhất.
  2. Ghép tấm Panel thứ hai: Đưa hèm dương của tấm thứ hai vào hèm âm đã bôi keo của tấm thứ nhất, sau đó căn chỉnh mối nối.
  3. Bắn vít cố định hai tấm: Bắn vít inox tại vị trí hèm dương và hèm âm để cố định đồng thời hai tấm Panel vào khung xương.

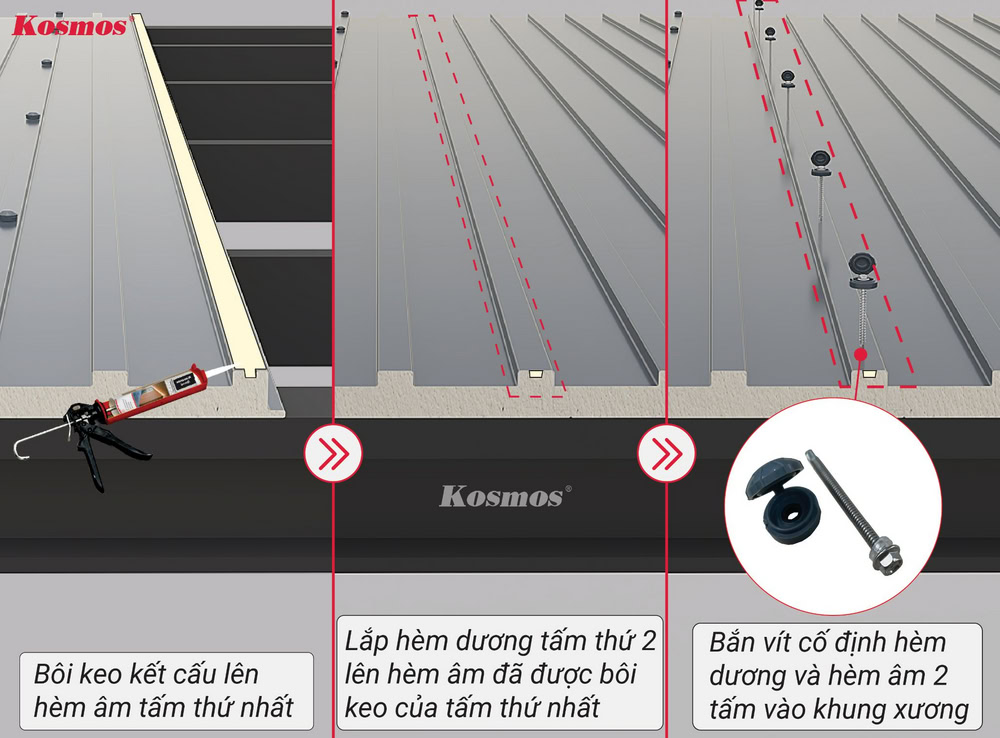

Bôi keo lên hèm âm tấm thứ nhất, ghép hèm dương tấm thứ hai rồi bắn vít cố định hai tấm vào khung xương.
Bôi keo lên hèm âm tấm thứ nhất, ghép hèm dương tấm thứ hai rồi bắn vít cố định hai tấm vào khung xương.

Bắn vít bổ sung cố định giữa tấm: Chọn 2 sóng dương cách đều trên mỗi tấm Panel để tạo 2 hàng vít chạy dọc theo chiều dài tấm. Tại mỗi vị trí sóng dương giao với thanh xương ngang, bắn một vít inox để cố định tấm vào khung.

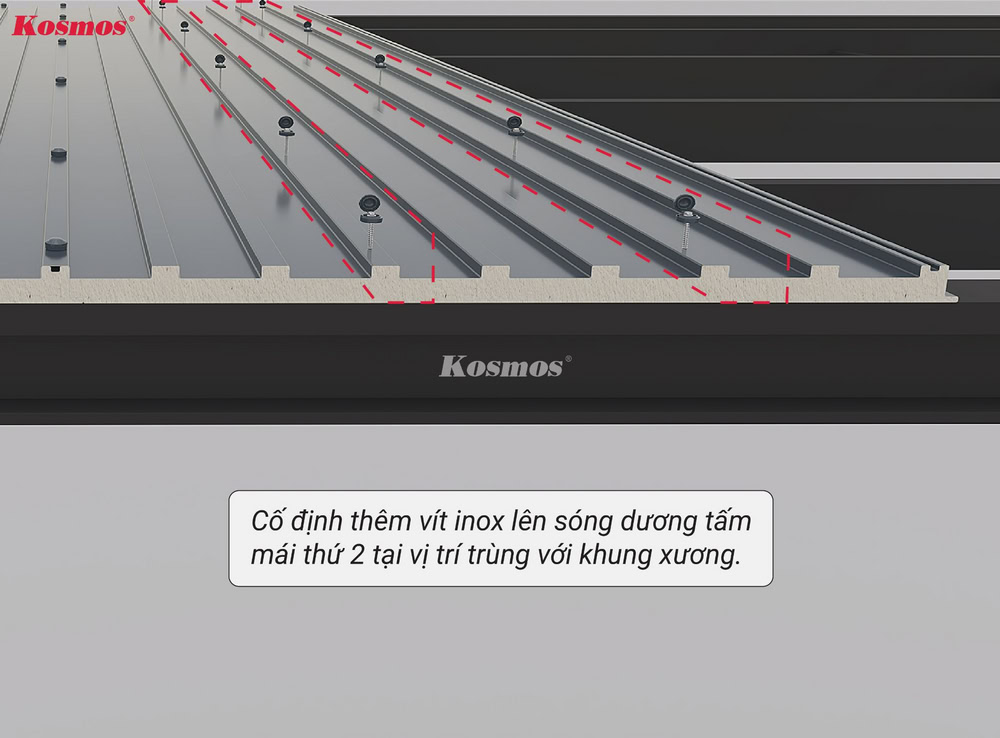

Bắn vít bổ sung vào 2 sóng dương để cố định tấm lên khung xương
Bắn vít bổ sung vào 2 sóng dương để cố định tấm lên khung xương

Lưu ý: Tùy cách thi công ở Bước 3.2, số vít theo chiều rộng mỗi tấm Panel sẽ khác nhau:

  • Cách 1: 3 vít/tấm, gồm 2 vít tại sóng dương và 1 vít tại hèm âm.
  • Cách 2: 4 vít/tấm, gồm 1 vít tại hèm dương, 2 vít tại sóng dương và 1 vít tại hèm âm.

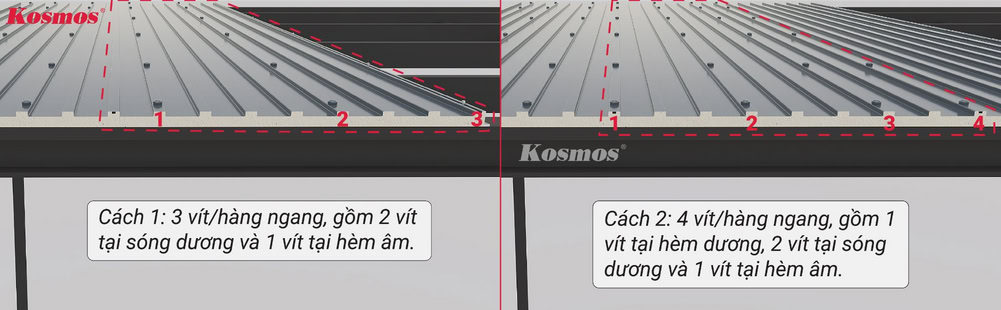

Số vít theo chiều rộng mỗi tấm Panel sẽ khác nhau tùy theo cách thi công
Số vít theo chiều rộng mỗi tấm Panel sẽ khác nhau tùy theo cách thi công

3.3. Lắp các tấm mái Panel còn lại

Tiếp tục lắp các tấm mái Panel theo phương án đã chọn ở Bước 3.2, lần lượt ghép hèm, bôi keo và bắn vít cố định vào khung xương. Thực hiện tương tự cho đến khi lắp xong tấm gần cuối của mái.

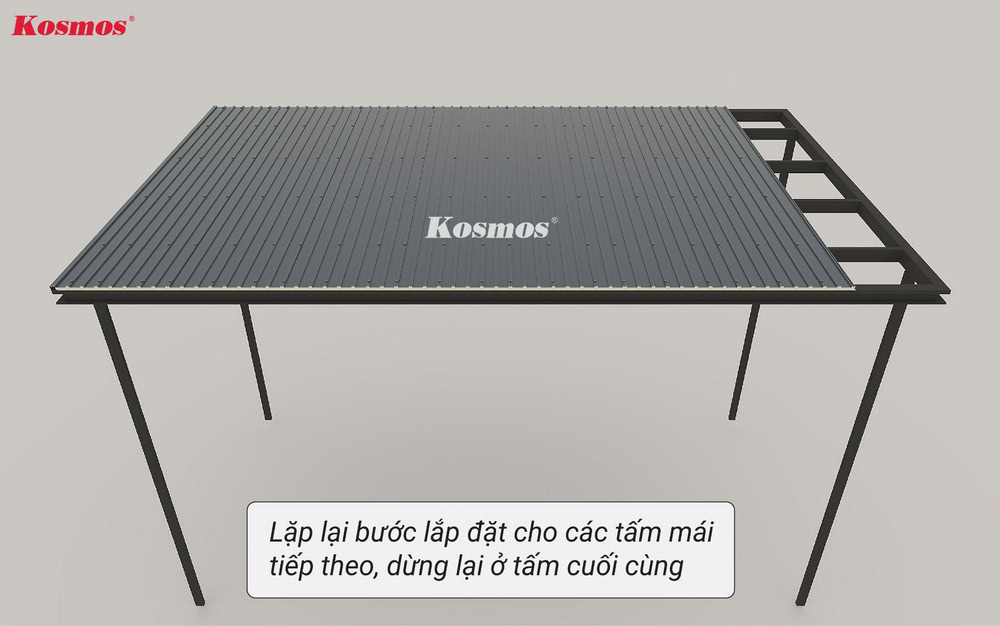

Lắp các tấm mái lợp Panel còn lại cho đến tấm cuối cùng
Lắp các tấm mái lợp Panel còn lại cho đến tấm cuối cùng

Bước 4: Lắp đặt tấm Panel cuối cùng

Quy trình lắp đặt tấm Panel cuối cùng gồm có 3 bước sau:

4.1. Đo khoảng cách còn lại của mái

Nếu khoảng cách vừa khít với bề rộng một tấm Panel thì giữ nguyên tấm để lắp đặt. Nếu khoảng cách nhỏ hơn 950mm, đánh dấu kích thước cần cắt trên tấm Panel.

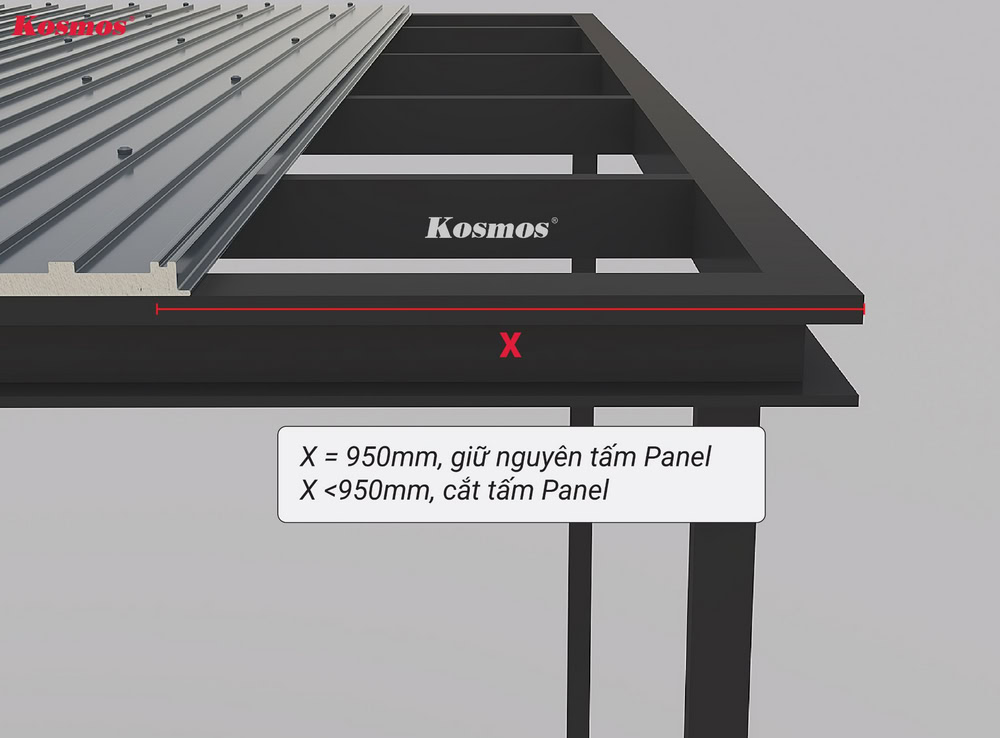

Đo khoảng cách tại vị trí lắp đặt tấm cuối cùng: Nếu khoảng cách = 950mm thì giữ nguyên tấm, nếu
Đo khoảng cách tại vị trí lắp đặt tấm cuối cùng: Nếu khoảng cách = 950mm thì giữ nguyên tấm, nếu <950mm cần cắt bớt tấm cuối cùng để vừa khung xương

4.2. Cắt và xử lý cạnh tấm Panel

Khi cắt tấm Panel để vừa với phần mái còn lại, vị trí đường cắt có thể trùng với mép sóng dương hoặc rơi vào phần mặt phẳng giữa các sóng (sóng âm). Tùy vị trí cắt, cạnh tấm sẽ được xử lý theo 2 trường hợp:

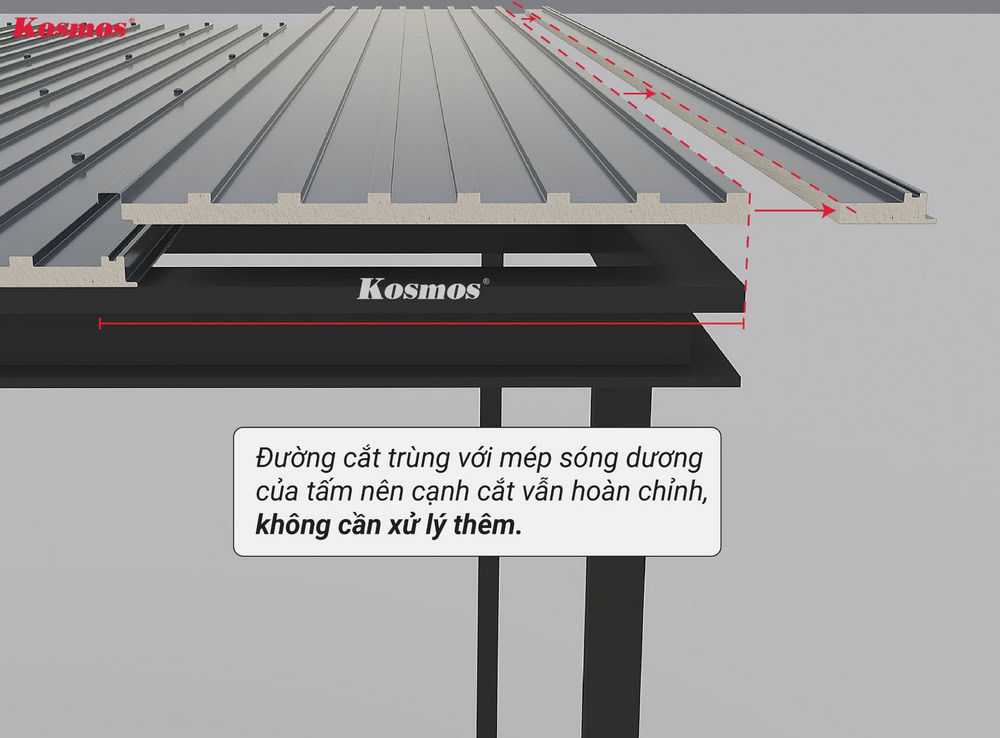

Trường hợp 1 – Đường cắt trùng mép sóng dương: Cạnh tấm sau khi cắt vẫn giữ được hình dạng sóng hoàn chỉnh nên không cần xử lý thêm.

Xử lý cạnh tấm cuối cùng cắt theo cạnh sóng
Xử lý cạnh tấm cuối cùng cắt theo cạnh sóng

Trường hợp 2 – Đường cắt rơi vào phần mặt phẳng (sóng âm): Sau khi cắt theo kích thước mái, cạnh tấm không còn sóng dương hoàn chỉnh. Khi đó, cắt lấy một đoạn sóng dương từ phần Panel thừa, xử lý phần chân và lõi xốp, sau đó bôi keo và ghép đoạn sóng này vào mép tấm để tạo lại cạnh hoàn chỉnh trước khi lắp.

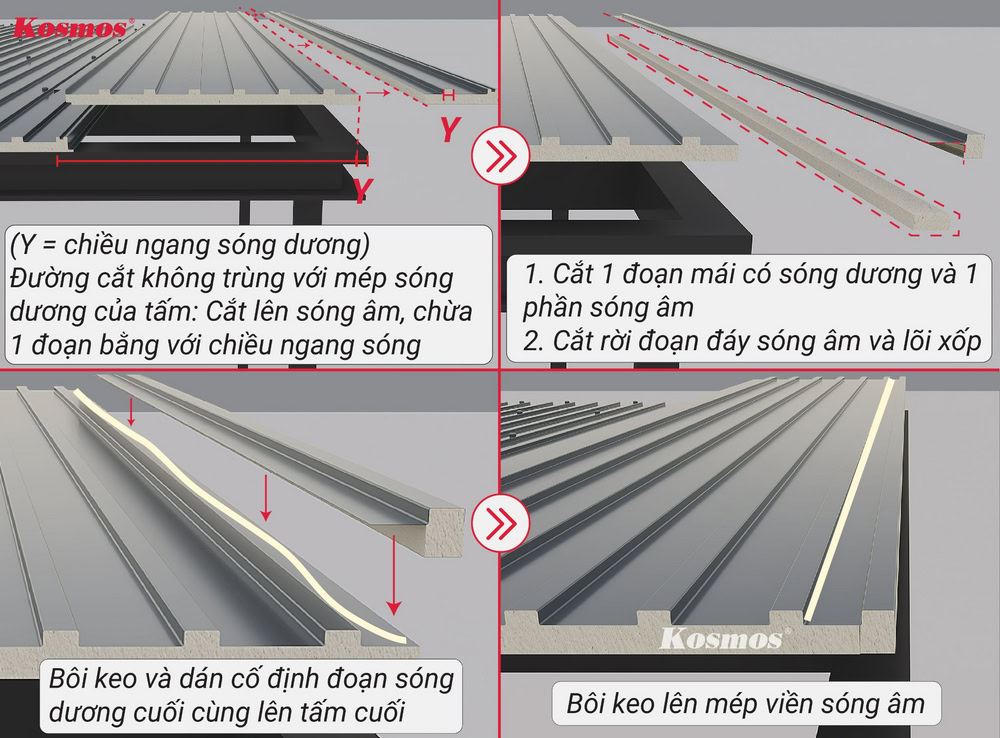

Xử lý cạnh tấm cuối cùng cắt vào phần mặt phẳng, tách một cạnh sóng rời, bôi keo và cố định đoạn sóng dương cuối cùng lên tấm lợp Panel
Xử lý cạnh tấm cuối cùng cắt vào phần mặt phẳng, tách một cạnh sóng rời, bôi keo và cố định đoạn sóng dương cuối cùng lên tấm lợp Panel

4.3. Đặt tấm Panel cuối cùng vào vị trí

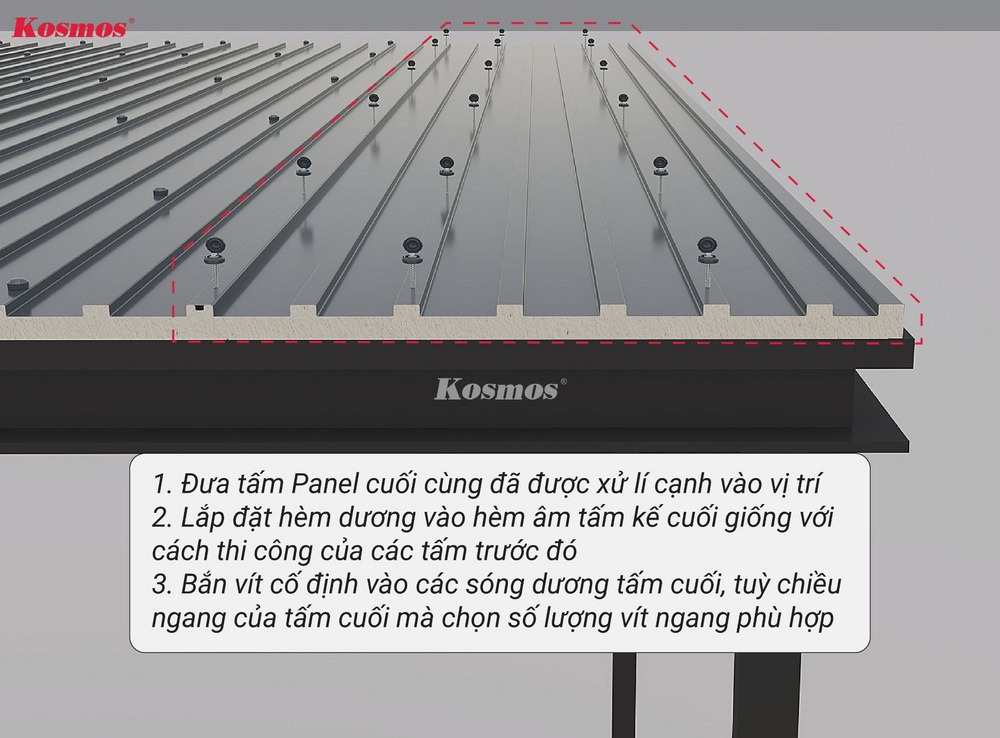

Đưa tấm Panel đã cắt và xử lý cạnh vào vị trí, căn chỉnh thẳng hàng với các tấm trước và kiểm tra mép kết thúc nằm đúng trên thanh khung xương. Cố định tấm theo phương án đã chọn ở Bước 3.2, đồng thời chừa phần mép ngoài để lắp nẹp U ở bước tiếp theo.

Đặt và cố định tấm mái Panel cuối cùng vào vị trí
Đặt và cố định tấm mái Panel cuối cùng vào vị trí

Bước 5: Lắp nẹp U và cố định tấm Panel cuối

Bôi keo kết cấu vào phần sóng dương cuối của tấm Panel. Sau đó cài cạnh nẹp U vào sóng dương đó, đẩy nẹp vào sát mép tấm rồi căn chỉnh cho thẳng. Tiếp theo, bắn vít từ trên xuống xuyên qua nẹp U và tấm Panel vào thanh khung xương để cố định đồng thời tấm cuối và nẹp U.

Sau khi bắt vít, bôi keo silicone tại đầu vít và các vị trí tiếp giáp cần chống thấm. Nếu sử dụng vít có nắp che chuyên dụng thì có thể không cần bôi silicone lên đầu vít.

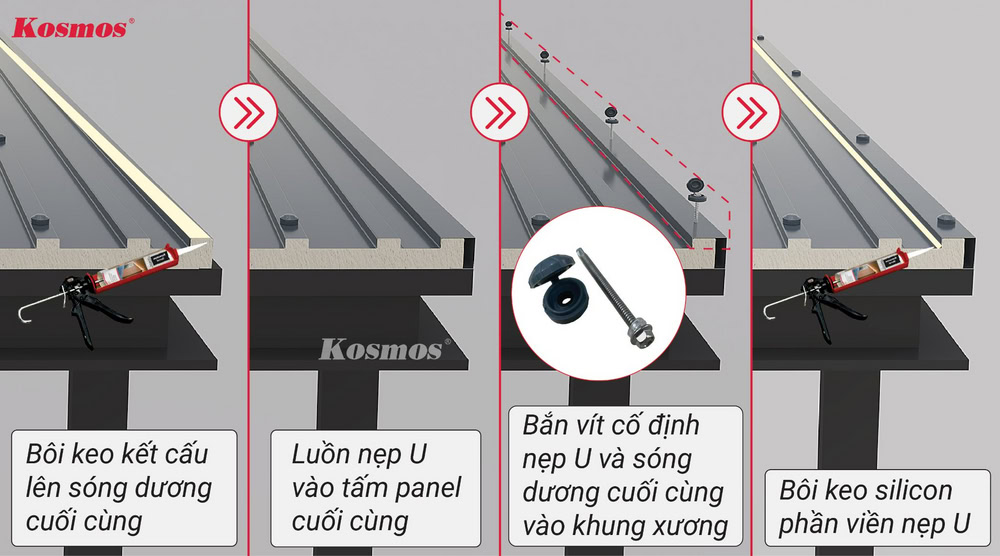

Lắp nẹp U và cố định tấm Panel cuối
Lắp nẹp U và cố định tấm Panel cuối

Bước 6: Lắp thanh nắp bịt đầu

Nắp bịt đầu mái Panel được dùng để che kín phần lõi PU lộ ra ở mép ngoài, đồng thời bảo vệ cạnh tấm trước nước mưa, độ ẩm và bụi bẩn.

6.1. Bơm keo vào mặt trong thanh nắp bịt đầu.

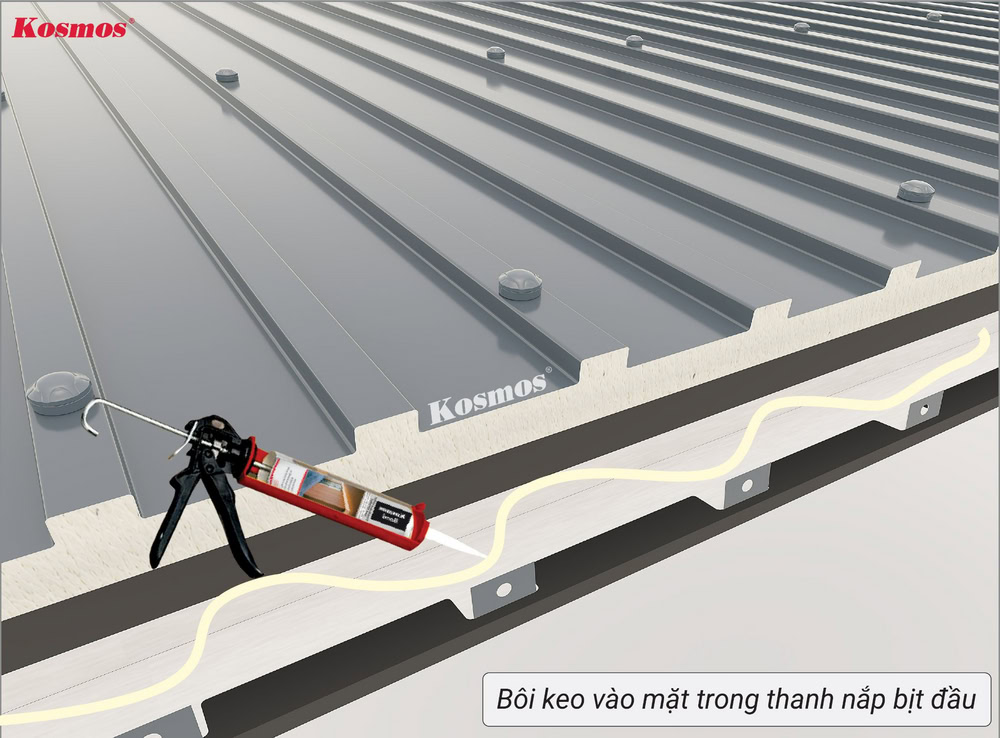

Bơm keo vào mặt trong thanh nắp bịt đầu
Bơm keo vào mặt trong thanh nắp bịt đầu

6.2. Ốp nẹp vào phần mặt trước của mái Panel và ấn chặt, cố định thêm bằng vít inox.

Cố định thanh nắp bịt đầu vào mặt trước tấm mái
Cố định thanh nắp bịt đầu vào mặt trước tấm mái

6.3. Đi keo silicon lên viền nẹp để ngăn nước.

Bôi keo silicon lên viền nẹp để ngăn nước
Bôi keo silicon lên viền nẹp để ngăn nước

Khuyến cáo khi nối tấm theo chiều dài mái

Trong trường hợp chiều dài mái thực tế lớn hơn chiều dài tối đa của tấm lợp Panel, quy trình nối dài tấm được thực hiện theo 3 bước sau:

  1. Cắt bỏ lớp thép mạ kẽm mặt dưới và lõi xốp: Sau khi lắp xong đoạn tấm Panel phía trước, dùng máy cắt cầm tay cắt bỏ lớp thép mạ kẽm mặt dưới tại đầu đoạn tấm Panel nối tiếp. Sau đó, cạo sạch lõi xốp PU để lộ lớp thép mạ kẽm mặt trên. Chiều dài phần bóc xốp phải đạt tối thiểu 20cm.

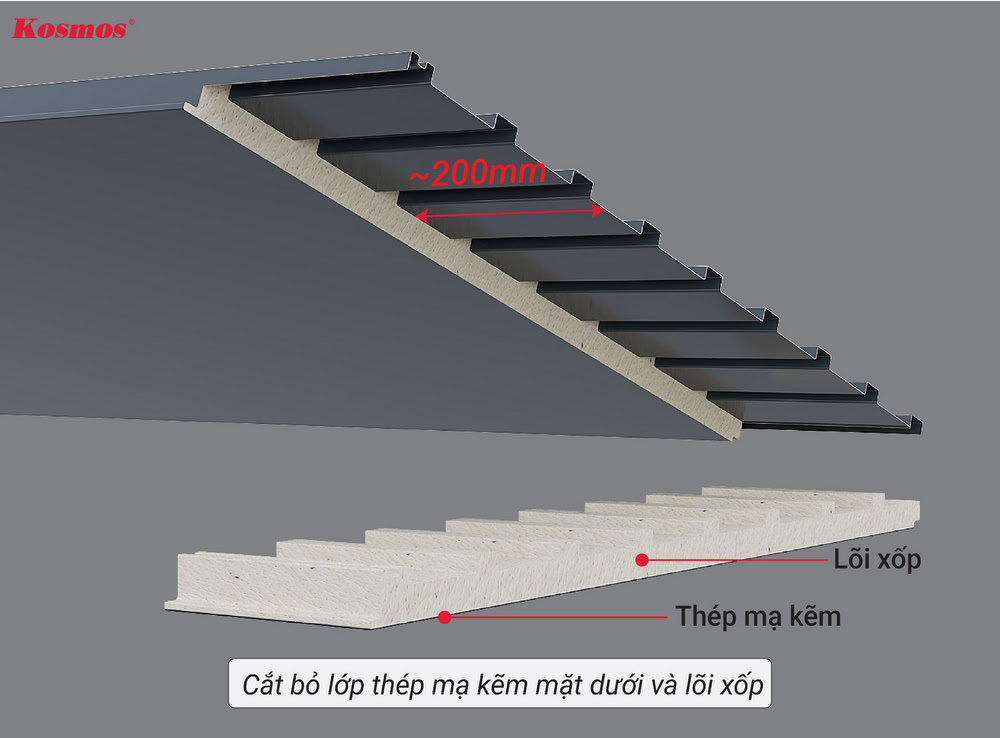

Cắt bỏ lớp thép mạ kẽm mặt dưới và lõi xốp
Cắt bỏ lớp thép mạ kẽm mặt dưới và lõi xốp
  1. Nối các tấm Panel: Bôi keo lên vị trí nối, sau đó đặt tấm Panel nối tiếp sao cho phần thép mạ kẽm này phủ chồng lên đầu tấm phía trước. Vị trí tiếp giáp giữa hai tấm ở mặt dưới cần nằm đúng trên thanh khung xương. Căn chỉnh để các đường sóng của hai tấm thẳng hàng, mối ghép kín khít và bắn thêm vít cố định.

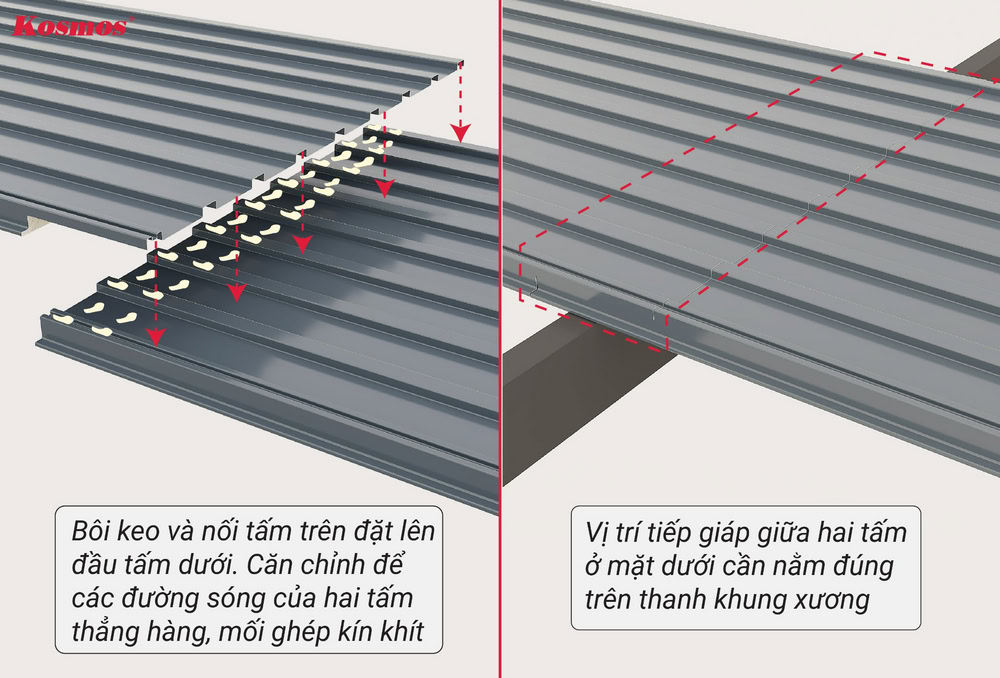

Bôi keo và nối các tấm Panel, vị trí tiếp giáp giữa hai tấm ở mặt dưới cần nằm đúng trên thanh khung xương
Bôi keo và nối các tấm Panel, vị trí tiếp giáp giữa hai tấm ở mặt dưới cần nằm đúng trên thanh khung xương

Lưu ý:Tấm mái ở vị trí CAO HƠN bắt buộc phải nằm ĐÈ LÊN TRÊN tấm mái ở vị trí THẤP HƠN. Nếu ghép ngược lại (tấm phía dưới đè lên tấm phía trên), mép tôn sẽ tạo thành một gờ cản ngược chiều nước. Nước mưa chảy xuống sẽ bị vấp tại gờ này, đọng lại và dễ dàng luồn/ngấm ngược qua kẽ hở vào bên trong.

  1. Xử lý chống thấm tại vị trí nối: Bơm keo silicone chống thấm dọc theo đường tiếp giáp giữa hai đoạn tấm Panel để ngăn nước thấm qua mối nối.

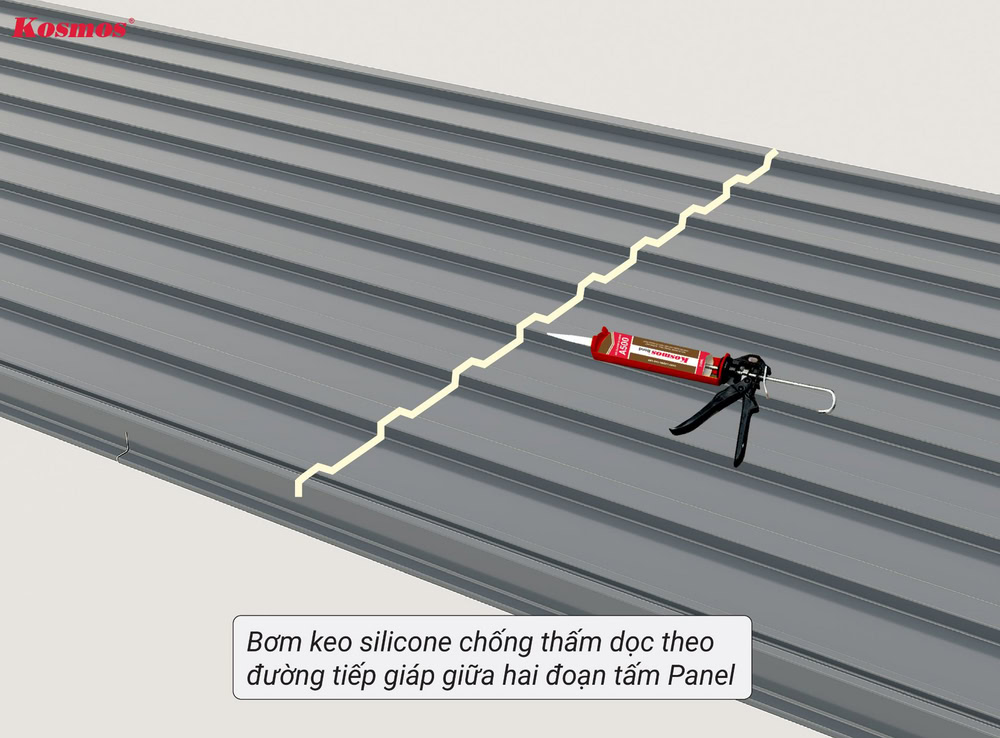

Bơm keo silicone chống thấm tại vị trí nối hai tấm lợp Panel
Bơm keo silicone chống thấm tại vị trí nối hai tấm lợp Panel

Khuyến cáo kiểm tra việc cố định và xử lý làm kín: Bơm keo lên toàn bộ các vị trí bắt vít để nâng cao khả năng chống thấm nước và tăng tính thẩm mỹ. Dùng keo silicone hoặc keo kết cấu lấp đầy tất cả các khe hở giữa phụ kiện với tấm lợp Panel, và lỗ vít để mọi thứ hoàn toàn kín khít và chắc chắn, ngăn nước lọt vào.

Công trình hoàn thiện thi công mái Panel tôn xốp
Công trình hoàn thiện thi công mái Panel tôn xốp

Lưu ý: Các bước hướng dẫn chỉ mang tính chất tham khảo. Để có phương án thi công phù hợp nhất, cần khảo sát công trình cụ thể và đưa ra giải pháp thi công tối ưu.

Việc tuân thủ đúng hướng dẫn thi công tấm Panel lợp mái hiên – mái đơn không chỉ giúp hạn chế các lỗi thường gặp như hắt nước, hở mối ghép hay rung tấm khi gặp gió, mà còn góp phần duy trì hiệu quả sử dụng và độ bền của hệ mái trong quá trình khai thác lâu dài.

Đối với trường hợp thi công hệ mái đôi chữ A (Panel lợp 2 mái) để tăng khả năng thoát nước và mở rộng không gian cần sử dụng thêm phụ kiện nóc mái.

Khuyến cáo: Quy trình thi công trên chỉ áp dụng cho các công trình dân dụng. Đối với công trình thương mại, mỗi hạng mục có thể yêu cầu tiêu chuẩn kỹ thuật, kết cấu và phương án thi công khác nhau. Quý khách vui lòng liên hệ hotline 0932.067.388 để được tư vấn và hướng dẫn thi công phù hợp với từng công trình cụ thể.
