Hướng dẫn thi công tấm đá dẻo ốp tường đúng kỹ thuật
Tấm ốp đá dẻo là dòng vật liệu ốp tường hiện đại cho cả không gian nội thất lẫn ngoại thất. Nhờ được cấu tạo từ 65% cát thạch anh, 10% bột khoáng, 10% canxi nặng, 10% keo, 5% phụ gia, tấm ốp có khối lượng nhẹ, thiết kế siêu mỏng, có thể bo cong mà không phồng rộp hay nứt vỡ.
Qua đó giúp quá trình thi công trở nên nhanh chóng, giảm tải trọng công trình, đồng thời tiết kiệm chi phí và rút ngắn thời gian hoàn thiện.

Trong bài viết này, Kosmos hướng dẫn chi tiết quy trình thi công tấm đá dẻo ốp tường từ khâu chuẩn bị đến hoàn thiện.
Bước 1: Chuẩn bị vật tư và dụng cụ thi công tấm đá dẻo ốp tường

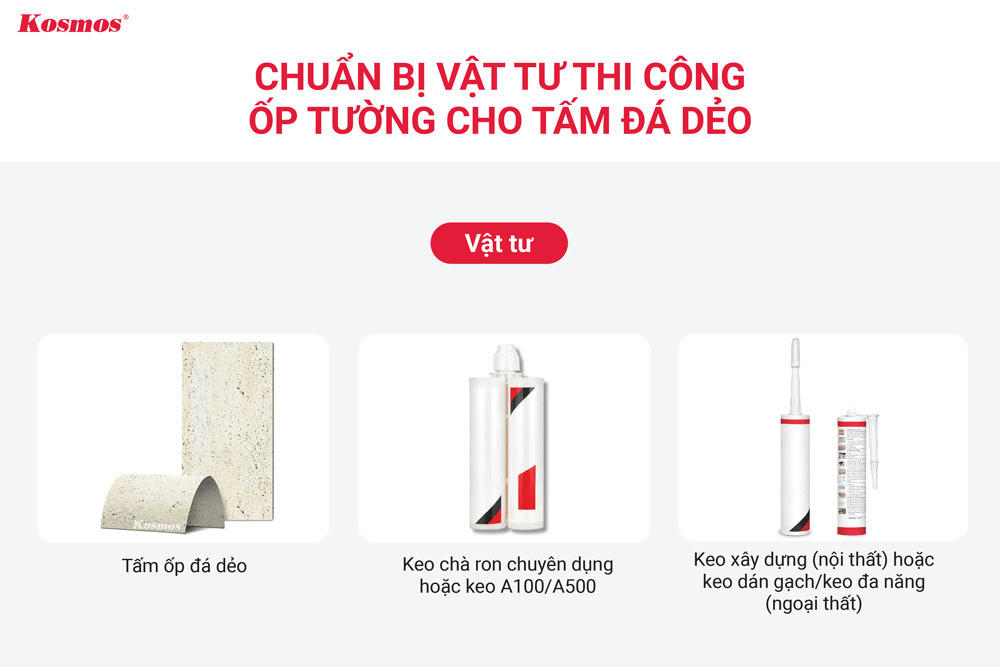

Vật tư

Dưới đây là các vật tư cần chuẩn bị khi thi công tấm đá dẻo ốp tường:
| Vật tư | Công dụng trong thi công |
| Tấm ốp đá dẻo | Vật liệu hoàn thiện bề mặt tường, tạo màu sắc và hiệu ứng trang trí theo mẫu đã chọn. |
| Keo chà ron chuyên dụng/keo A100/A500 hoặc nẹp H | Dùng để hoàn thiện khe ron giữa hai tấm đá dẻo. Tùy phương án thi công, có thể dùng keo để đi ron hoặc sử dụng nẹp H tại khe hở giữa 2 tấm ốp đá dẻo khoảng 1,5 – 3mm. |
| Keo xây dựng hoặc keo dán gạch | Dùng để cố định tấm đá dẻo lên bề mặt tường. Keo xây dựng dùng cho tường trong nhà; keo dán gạch dùng cho khu vực ngoài trời |
Lưu ý về keo dán: Nên chọn loại keo có độ kiềm thấp hoặc không kiềm để tránh hiện tượng “thấm muối” (bay màu/trắng xóa).

Dụng cụ

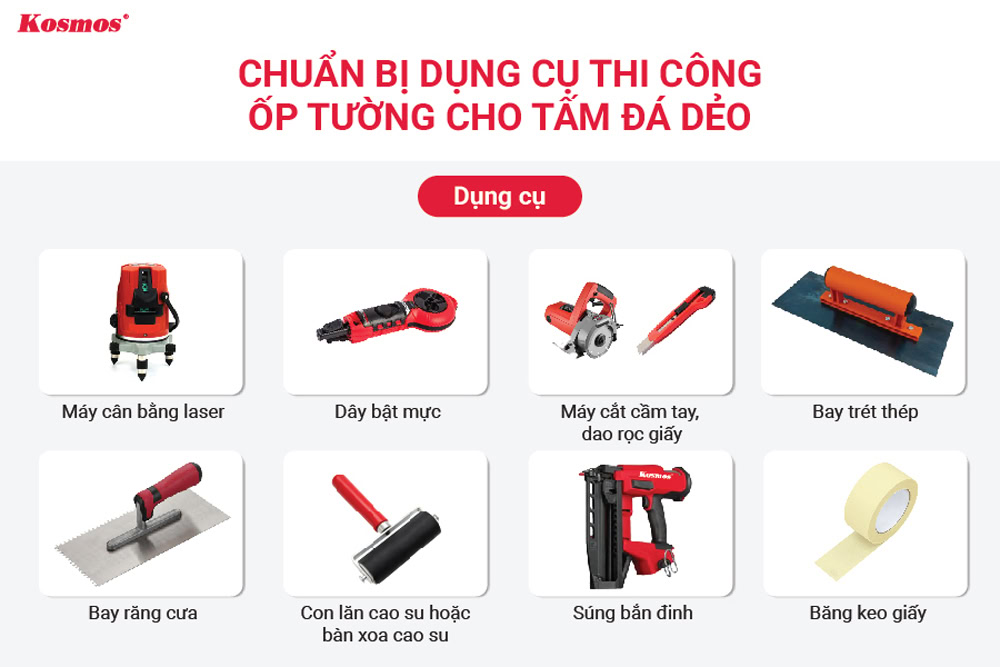

Quý khách cần chuẩn bị 8 loại dụng cụ sau để thi công ốp tường bằng tấm ốp đá dẻo:
- Máy cân bằng laser
- Dây bật mực
- Máy cắt cầm tay hoặc dao rọc giấy
- Bay trét thép
- Bay răng cưa (ứng dụng với keo dán gạch)
- Con lăn cao su hoặc bàn xoa cao su
- Súng bắn đinh
- Băng keo giấy.

Bước 2: Xử lý bề mặt thi công
Tấm đá dẻo mỏng và mềm nên bề mặt trước khi dán phải phẳng, khô, sạch và chắc chắn.
Yêu cầu chung đối với bề mặt

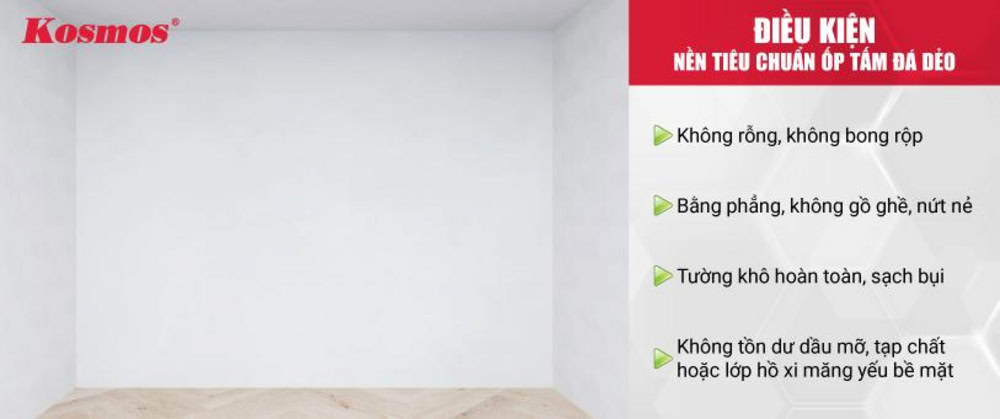

Bề mặt tường cần:
- Phẳng, không gồ ghề hoặc nứt
- Chắc chắn, không rỗng hoặc bong tróc
- Khô, sạch bụi
- Không dính dầu mỡ, tạp chất hoặc lớp hồ xi măng bị bở, bong.

Xử lý theo từng loại bề mặt
| Bề mặt | Cách xử lý |

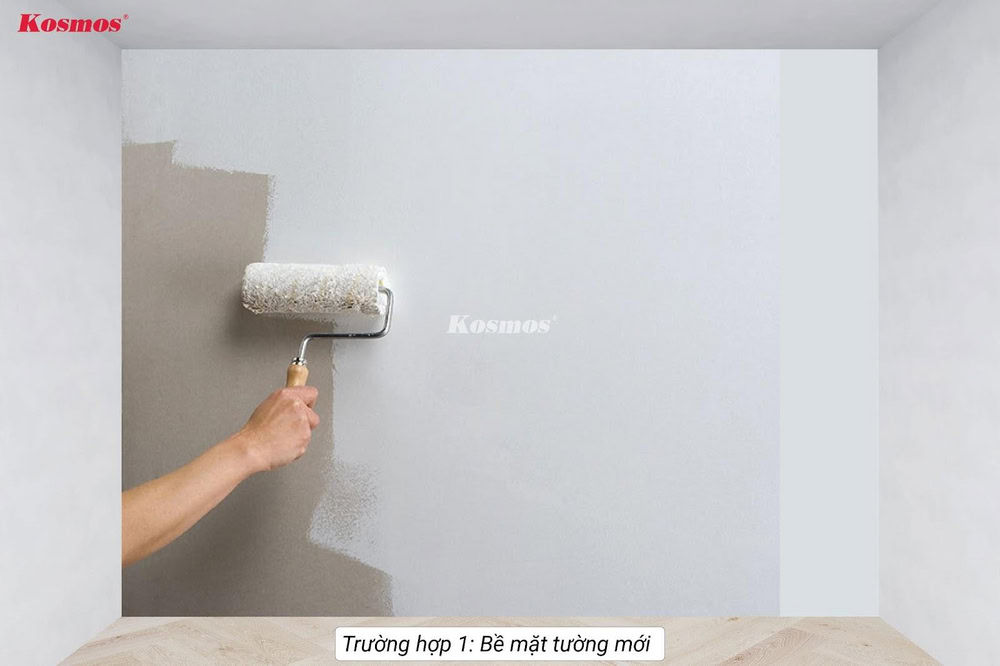

| Tường mới | Để tường khô và ổn định trước khi ốp, khoảng trên 14 ngày vào mùa hè và 21 ngày vào mùa đông. Sau đó phủ lớp sơn lót kháng kiềm để hạn chế muối hóa và ố màu. |

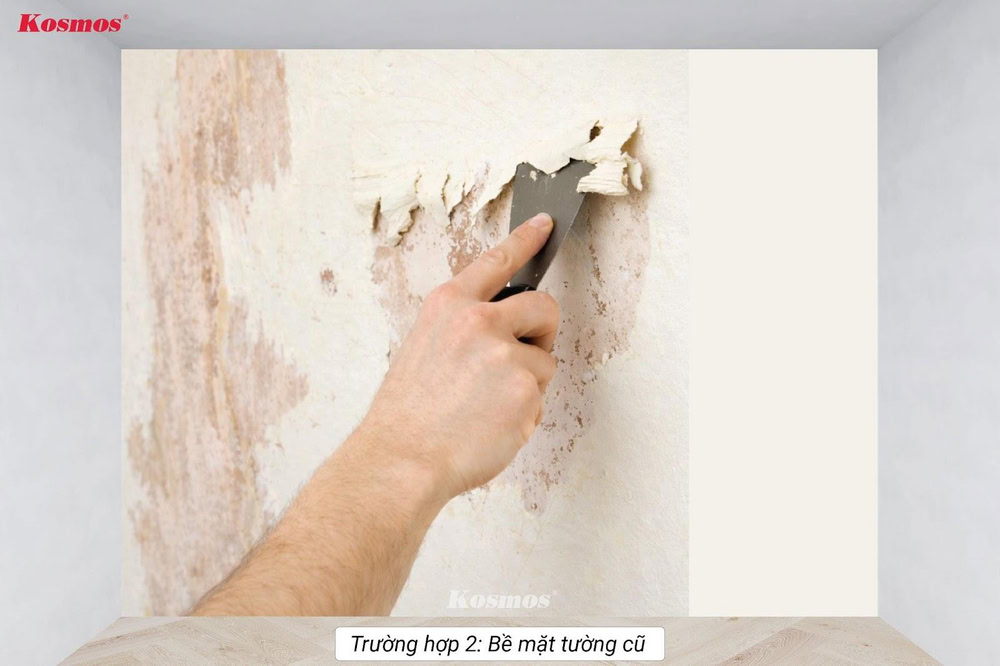

| Tường cũ | Loại bỏ lớp sơn bị phấn hóa, bong tróc; đục bỏ phần gạch rỗng, nứt hoặc không còn bám chắc, sau đó dùng vữa xử lý lại cho bề mặt phẳng và ổn định. |

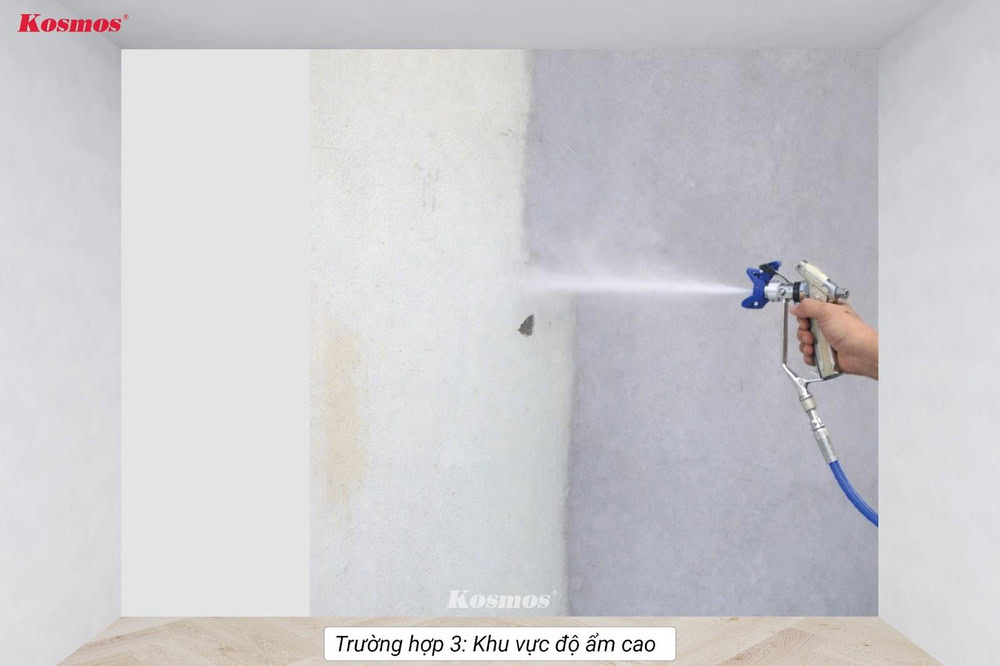

| Khu vực ẩm như bếp, WC | Xử lý chống thấm trước khi ốp. Chỉ dán tấm khi lớp chống thấm đã khô và đạt yêu cầu theo hướng dẫn của nhà sản xuất. |

Lưu ý: Tùy từng loại bề mặt sẽ có cách xử lý khác nhau, nhưng sau khi xử lý, tường vẫn phải đáp ứng đầy đủ các yêu cầu chung về độ phẳng, độ chắc, độ khô và độ sạch trước khi tiến hành ốp tấm đá dẻo.
Bước 3: Xác định bố cục, khe ron và đánh dấu đường mạch

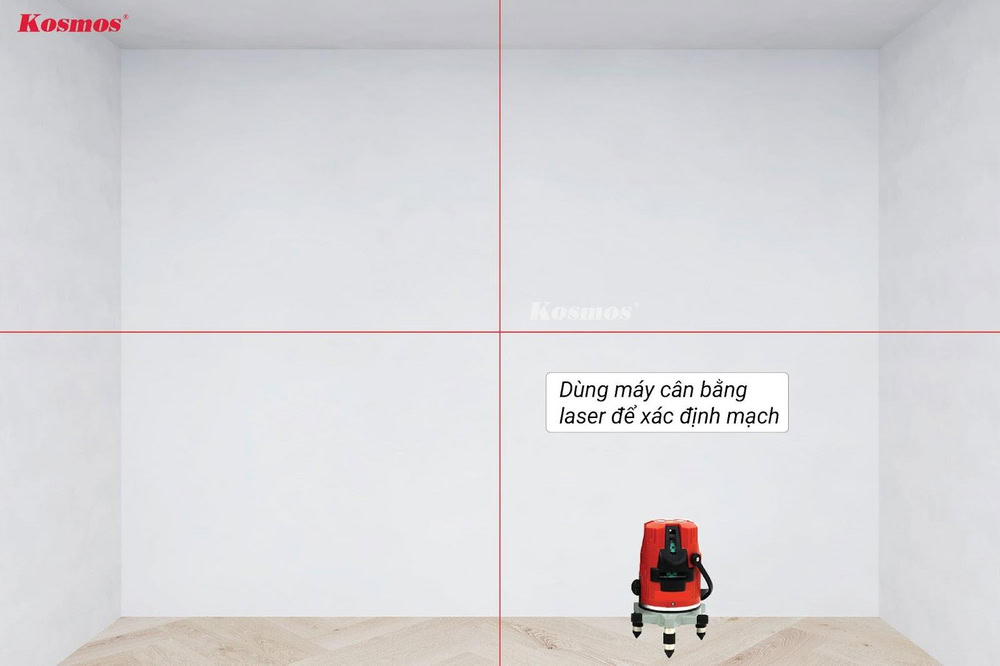

Dựa trên kích thước tấm, kích thước mảng tường và phương án thiết kế, xác định trước cách sắp xếp các tấm. Dùng máy cân bằng laser để lấy chuẩn ngang, dọc, sau đó dùng dây bật mực đánh dấu vị trí các đường mạch trên tường.
Với tấm đá dẻo kích thước 600 × 1200mm, có thể bố trí các hàng so le để hạn chế đường mạch lặp đều và tránh cảm giác đơn điệu. Ví dụ:
- Hàng 1: 10 / 30 / 60
- Hàng 2: 60 / 10 / 30
- Hàng 3: 30 / 60 / 10
Sau đó có thể lặp lại theo chu kỳ trên. Đây chỉ là một phương án tham khảo; thực tế có thể thay đổi cách chia và vị trí mối nối theo thiết kế.

Bước 4: Ốp tấm dẻo lên tường
Quy trình ốp tấm đá dẻo lên tường được thực hiện bởi 3 bước sau:

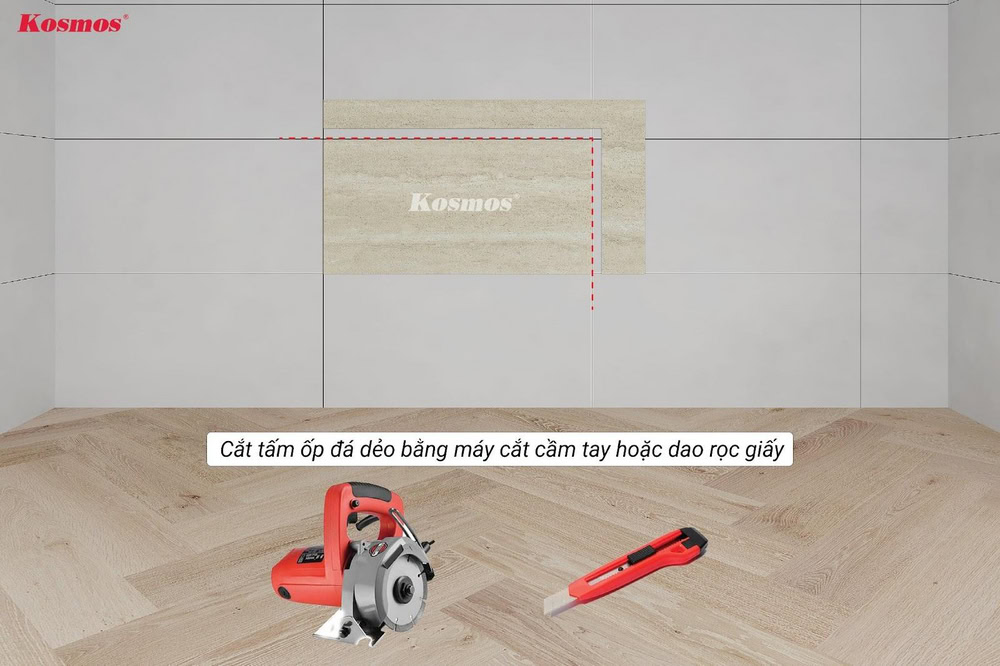

4.1. Đặt tấm vào vị trí và cắt theo đường mạch đã đánh dấu

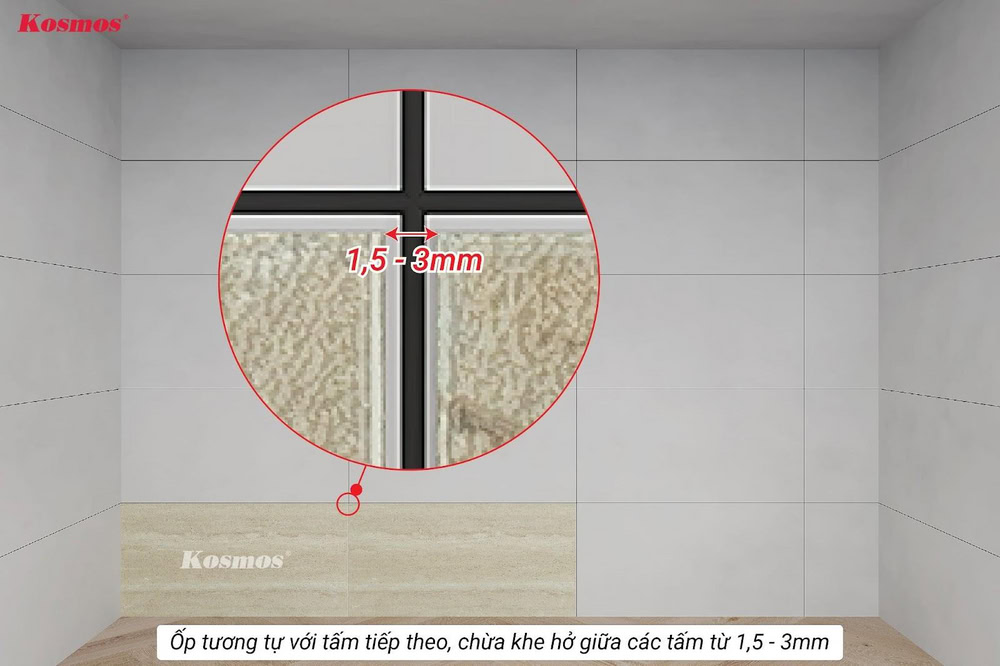

Đưa tấm đá dẻo lên vị trí đã chia mạch để xác định kích thước trước khi cắt. Hai cạnh của tấm lấy theo đúng đường bật mực làm hai cạnh chuẩn; hai cạnh tạo khe ron với tấm kế tiếp được cắt lùi vào 1,5 – 3mm so với đường mực đã xác định ở bước 3.
Khi lắp tấm tiếp theo, đặt hai cạnh của tấm trùng với đường mực, sau đó tiếp tục cắt lùi 1,5 – 3mm ở hai cạnh còn lại để tạo khe cho mối nối kế tiếp. Thực hiện tương tự cho các tấm tiếp theo theo bố cục đã xác định.
Lưu ý: Mỗi khe ron 1,5 – 3mm chỉ trừ kích thước ở một tấm, không trừ đồng thời ở cả hai tấm tiếp giáp để tránh làm khe ron rộng hơn thiết kế.

4.2. Bôi keo theo khu vực thi công
Tùy vị trí thi công trong nhà hay ngoài trời, cần lựa chọn loại keo phù hợp với điều kiện sử dụng để đảm bảo khả năng liên kết của tấm ốp.

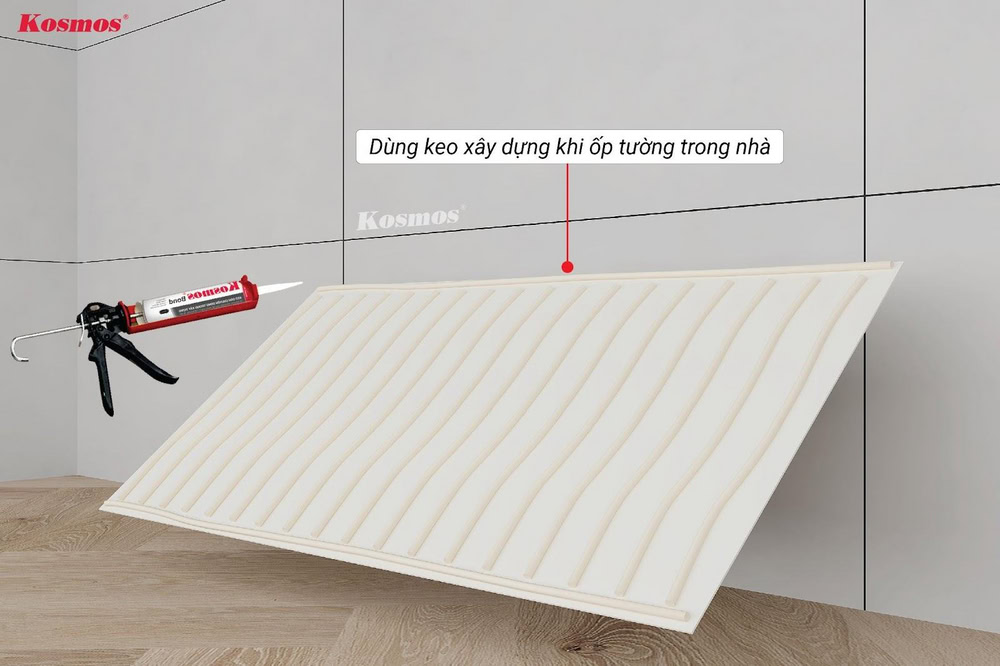

- Tường trong nhà: Bôi keo xây dựng chuyên dụng lên bề mặt thi công, sau đó dàn keo đều để tạo lớp liên kết đồng nhất trước khi ốp.

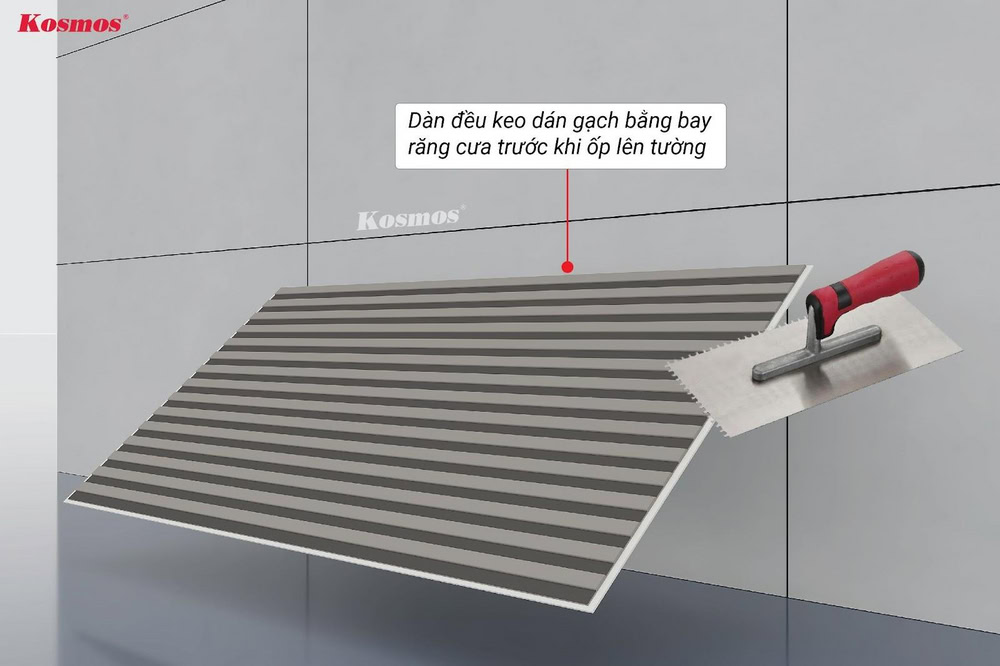

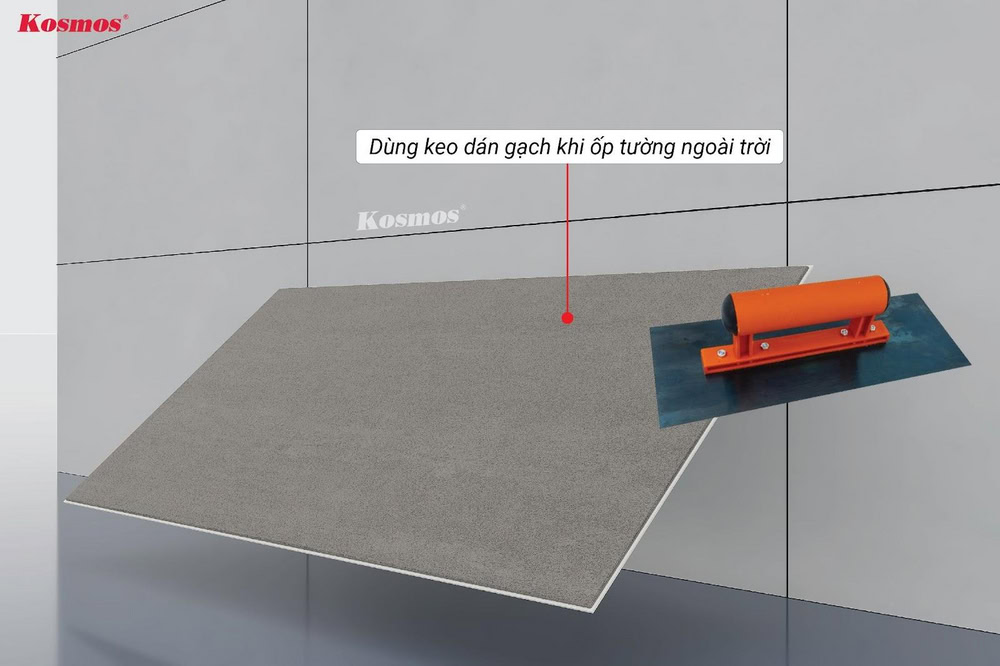

- Tường ngoài trời: Phủ keo dán gạch lên bề mặt thi công, sau đó dùng bay răng cưa kéo keo cùng một hướng để tạo lớp keo phân bố đều.

Lưu ý với vị trí bôi keo:
- Với kích thước tấm nhỏ (dưới 600x300mm): Bôi keo lên bề mặt tường hoặc mặt sau của tấm ốp.
- Với kích thước tấm lớn (trên 600x300mm): Bắt buộc trét keo hai mặt, tức là bôi keo đồng thời lên nền tường và mặt sau tấm ốp để tăng diện tích tiếp xúc.
4.3. Đặt và ép tấm ốp vào vị trí
Sau khi bôi keo, đưa tấm đã cắt lên vị trí thi công sao cho hai cạnh chuẩn trùng với hai đường bật mực. Hai cạnh còn lại sẽ tự tạo khe ron 1,5 – 3mm theo kích thước đã chừa ở Bước 4.1.

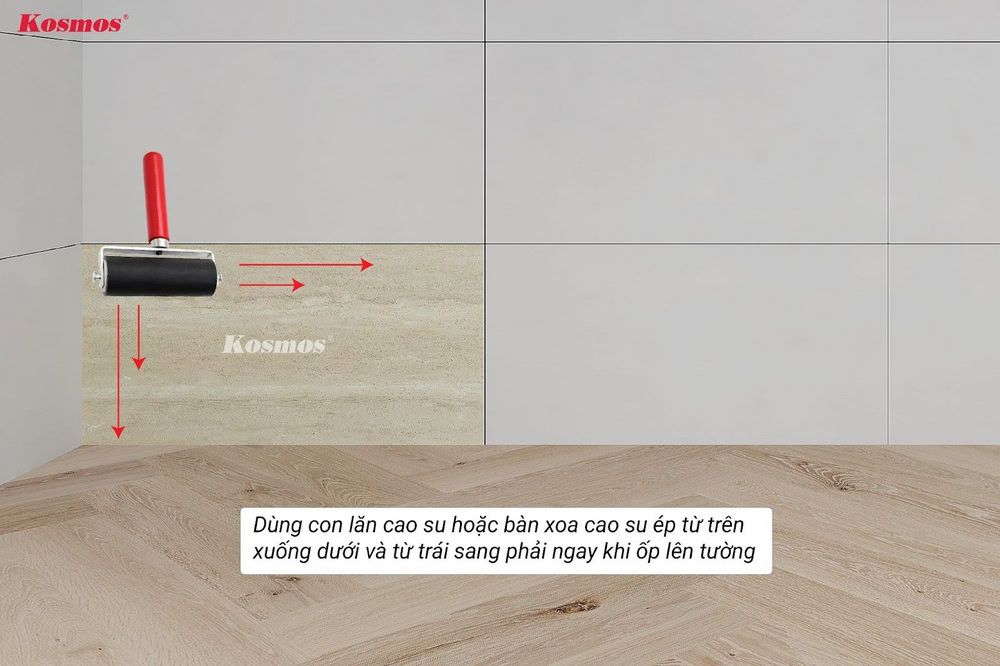

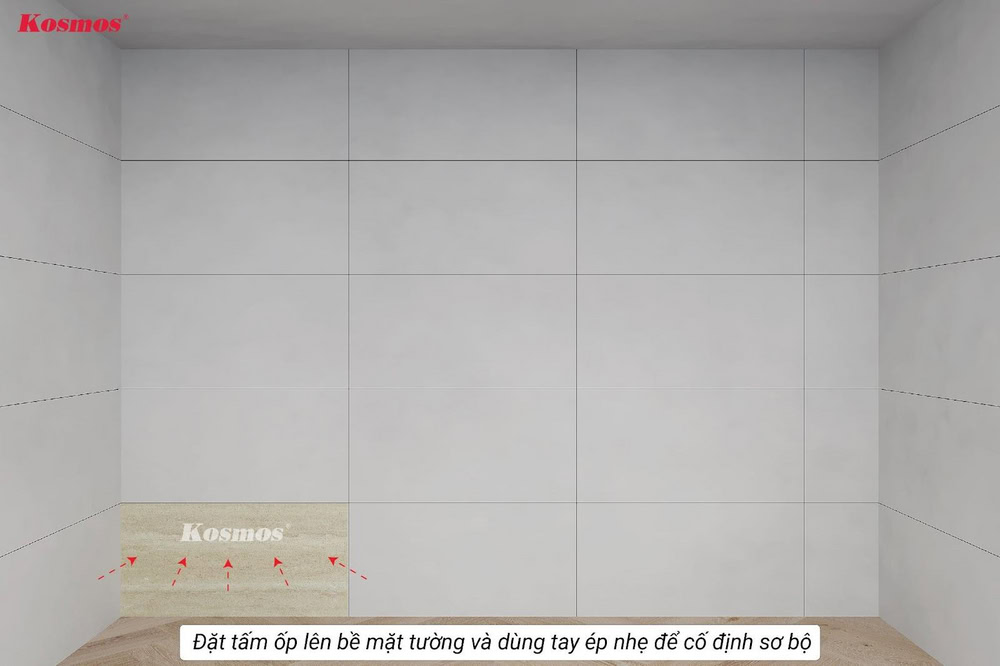

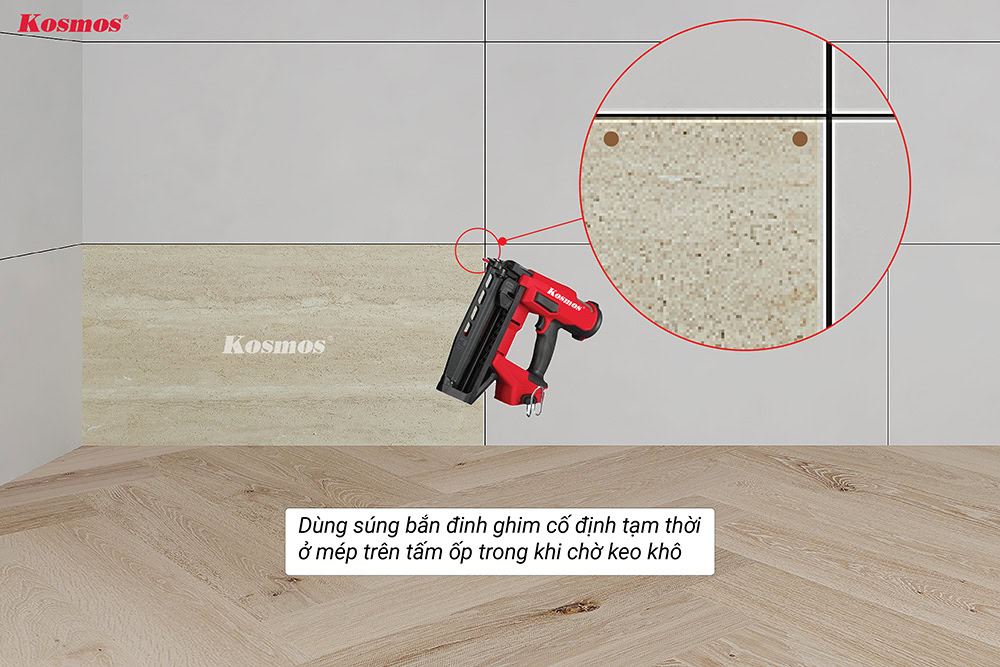

Dùng tay giữ tấm cố định, sau đó ép đều bề mặt bằng con lăn cao su hoặc bàn xoa cao su để tăng độ tiếp xúc với lớp keo. Có thể dùng súng bắn đinh ghim tạm tại mép trên để hạn chế tấm bị trượt khi keo chưa ổn định.

Sau khi cố định tấm đầu tiên, tiếp tục thi công các tấm kế tiếp theo 2 phương án xử lý khe nối sau:
Cách 1: Hoàn thiện khe ron bằng nẹp H
Sau khi lắp tấm thứ nhất, cài nẹp H vào mép tấm rồi tiếp tục đưa tấm thứ hai vào phía còn lại của nẹp. Nẹp được lắp đồng thời với quá trình ốp tấm. Tiếp tục thực hiện tương tự cho các tấm còn lại đến khi hoàn thiện toàn bộ bề mặt.

Cách 2: Hoàn thiện khe ron bằng keo chà ron/A100/A500

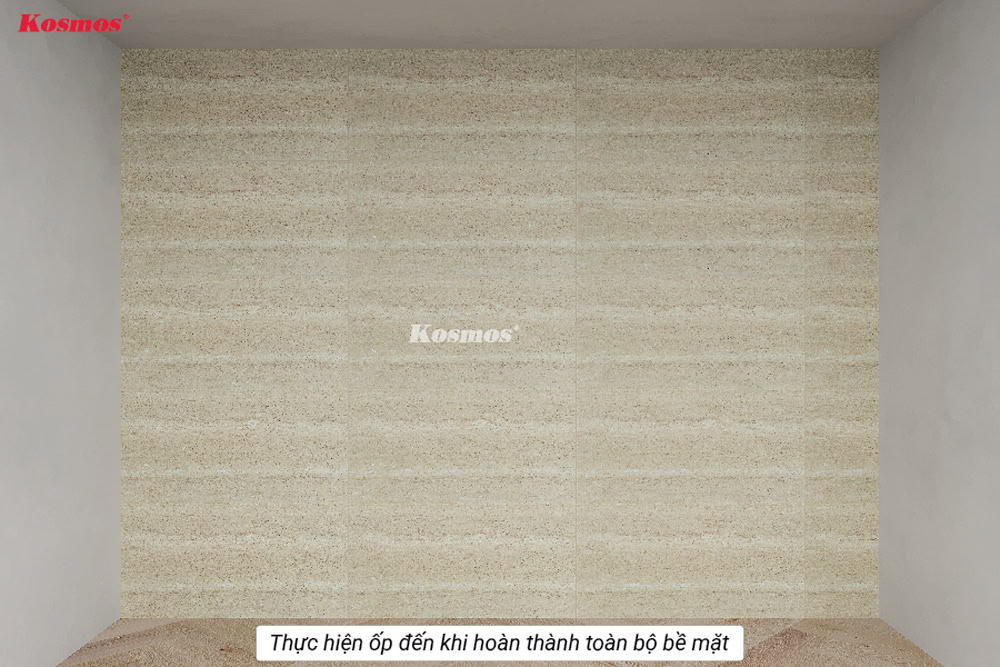

Lặp lại trình tự cắt tấm, bôi keo và ép tấm theo các bước 4.1, 4.2 và 4.3 cho từng tấm cho đến khi ốp hoàn thiện toàn bộ mảng tường.

Sau tối thiểu 24 giờ kể từ khi hoàn thành ốp tấm, tiến hành xử lý các khe ron 1,5 – 3mm:

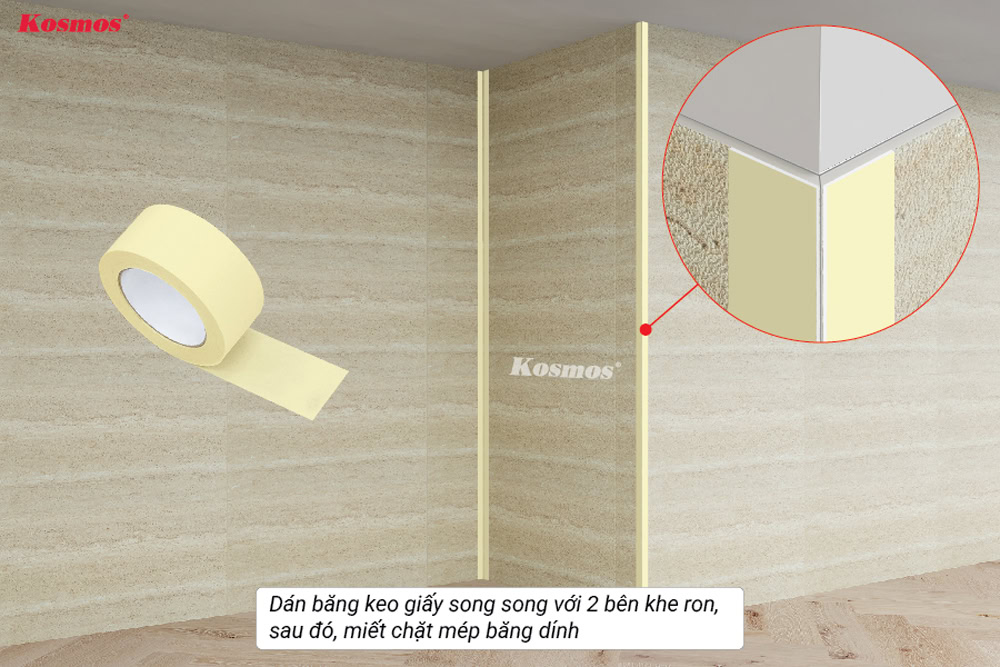

- Dán băng keo giấy dọc hai bên khe ron để bảo vệ bề mặt tấm.

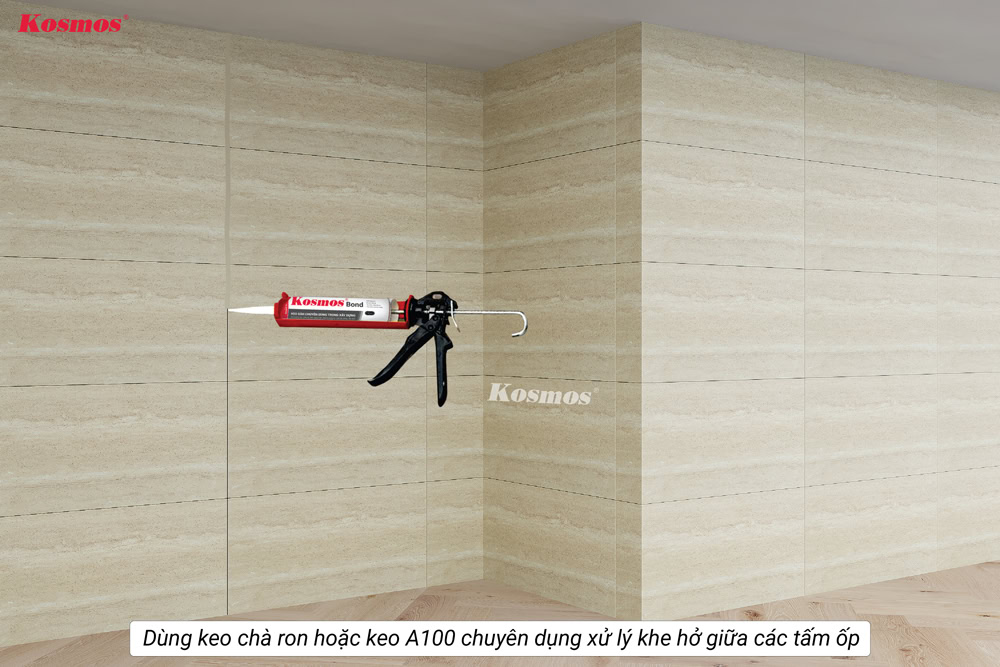

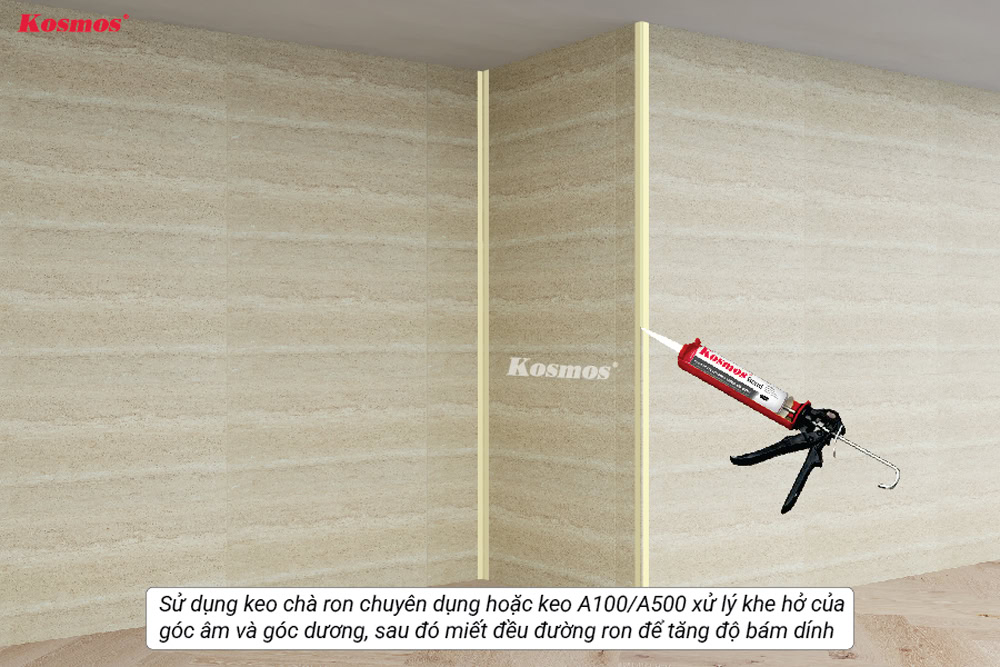

- Bơm keo chà ron/A100/A500 vào khe, sau đó dùng dụng cụ chuyên dụng miết đều đường ron.

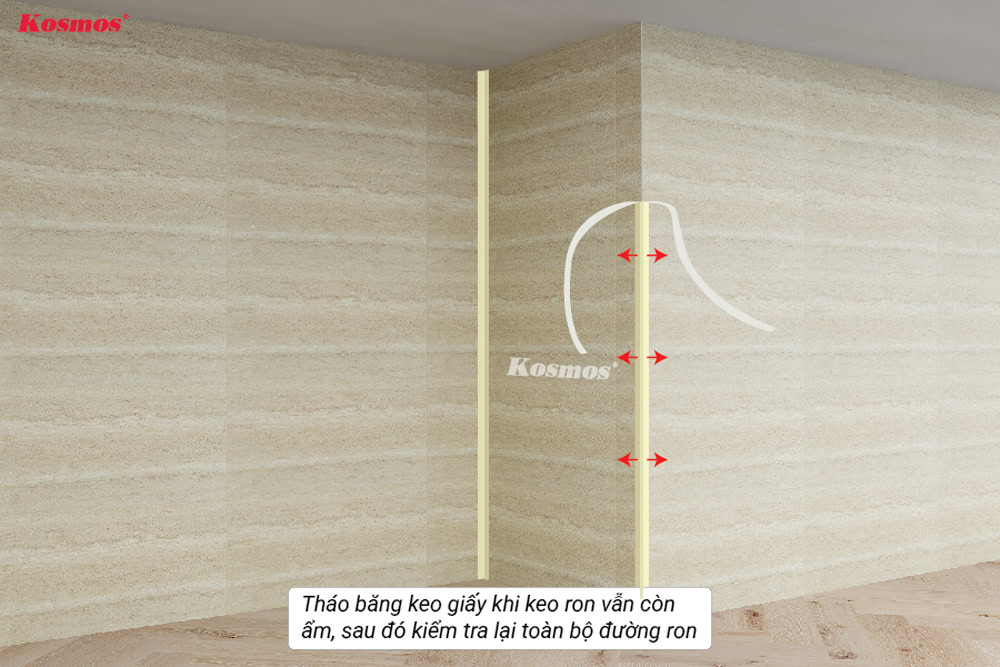

- Tháo băng keo khi keo ron chưa khô hoàn toàn và lau sạch phần keo thừa nếu có.

Kosmos khuyến cáo:
- Ngoài việc bôi keo 2 mặt, sau khi dán có thể dùng máy rung cầm tay nhẹ để ép khí ra ngoài.
- Dùng thước dài kiểm tra độ phẳng của bề mặt trong 15 – 20 phút đầu, khi keo chưa khô hẳn, để kịp thời điều chỉnh tấm nếu bị lệch hoặc kênh.
- Sau tối thiểu 24 giờ kể từ khi thi công, khi keo đã đạt cường độ liên kết ban đầu, có thể dùng búa cao su gõ kiểm tra bề mặt. Nếu xuất hiện tiếng bộp rỗng cục bộ, cần xử lý kịp thời để tránh lan rộng về sau.
- Nhiệt độ thi công lý tưởng nhất là từ 5 – 35°C. Tránh thi công khi trời nắng quá gắt, mưa hoặc gió mạnh thổi trực tiếp.
Lưu ý: Tránh va đập mạnh, dội nước hoặc rung chấn trong 48 giờ đầu. Sau 3 – 7 ngày (khi keo khô hoàn toàn) mới nên thực hiện các bước trang trí tiếp theo.
Các bước hướng dẫn trên chỉ mang tính chất tham khảo. Để có phương án thi công phù hợp nhất, cần khảo sát công trình cụ thể và đưa ra giải pháp thi công tối ưu.
Khuyến cáo: Quy trình thi công trên chỉ áp dụng cho các công trình dân dụng. Đối với công trình thương mại, mỗi hạng mục có thể yêu cầu tiêu chuẩn kỹ thuật, kết cấu và phương án thi công khác nhau. Quý khách vui lòng liên hệ hotline 0932.067.388 để được tư vấn và hướng dẫn thi công phù hợp với từng công trình cụ thể.
