Hướng dẫn thi công trần lam sóng nhôm trên khung xương
Lam sóng nhôm khi ứng dụng ốp trần thường được triển khai theo hai phương án chính:
- Lắp đặt theo chiều dọc, kết hợp hệ thanh xương đi ngang.
- Lắp đặt theo chiều ngang, sử dụng hệ thanh xương đi dọc.
Khi thi công trần ngoài trời, bắt buộc phải lắp đặt trên hệ khung xương cố định và hệ khung bao bằng thanh nẹp U/V. Hệ khung xương sử dụng cho trần lam sóng nhôm nên được gia công từ inox hoặc thép mạ kẽm, với quy cách tối thiểu 25 x 25mm và độ dày từ 1,2mm trở lên để đáp ứng yêu cầu chịu lực và độ bền lâu dài.
Bước 1: Chuẩn bị dụng cụ, vật tư thi công lam sóng nhôm
8 vật tư ứng dụng khi thi công lam 3 sóng nhôm ốp trần ngoài trời gồm:
- Thanh xương (inox, thép mạ kẽm) cạnh ≥25mm, dày ≥1,2mm
- Tấm ốp lam 3 sóng nhôm sơn lăn
- Phụ kiện (thanh nẹp U, V)
- Pát sắt L
- Vít inox
- Đinh chỉ đồng
- Keo ngoại thất, keo đa năng Kosmos
- Keo silicone Kosmos.

8 dụng cụ cần thiết khi thi công lắp đặt trần lam sóng nhôm gồm: Máy cắt cầm tay, máy khoan, máy hàn, máy laser, thước dây, thước góc, thang gấp và súng bắn đinh.

Bước 2: Lắp thanh U mặt dựng và nẹp V để tạo khung bao cho hệ trần
Tiến hành lắp đặt hệ khung bao xung quanh trần bằng thanh U mặt dựng và nẹp V tại độ cao trần mong muốn của Khách hàng:

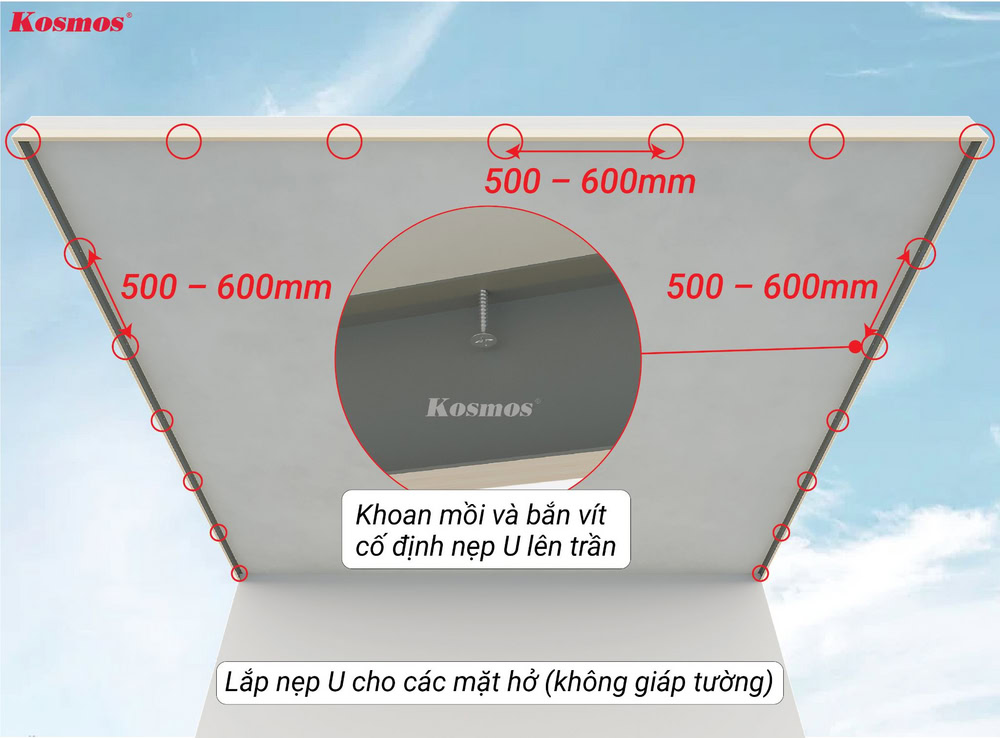

- Lắp thanh U mặt dựng với mặt hở (mặt lộ thiên): Cố định thanh U vào trần bằng vít inox, khoảng cách giữa các điểm bắn vít cố định từ 500 – 600mm. Đây là phụ kiện giúp bao trọn hệ khung và tấm ốp, giúp che khuất phần khung xương khi quan sát từ bên ngoài, đồng thời bảo vệ trần trước tác động của thời tiết.

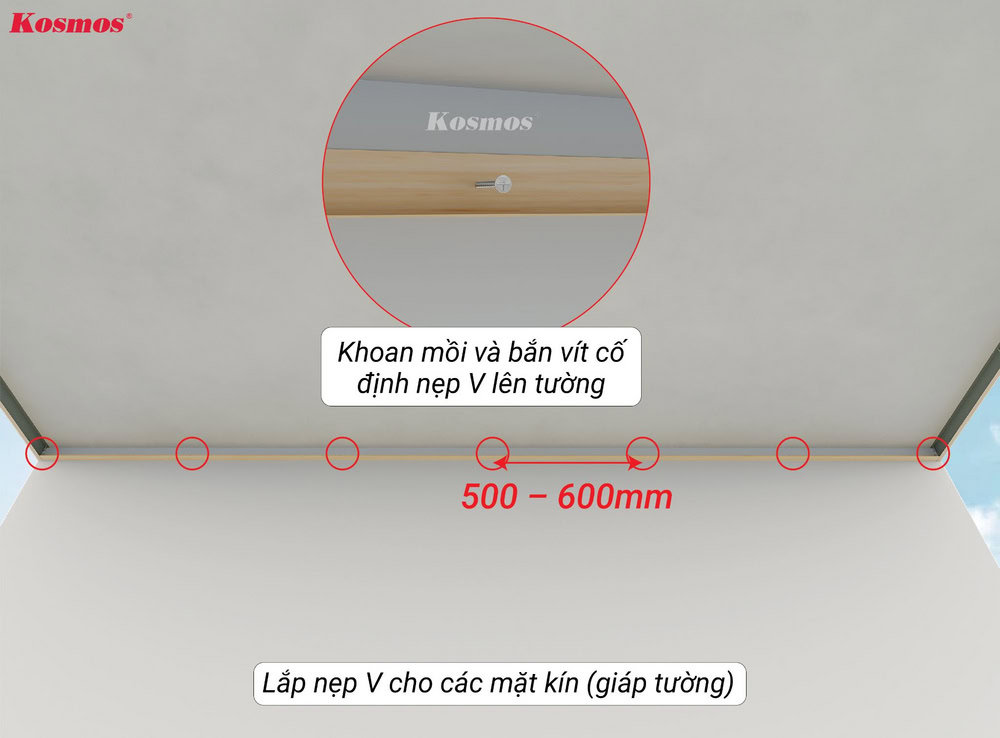

- Lắp nẹp V đối với mặt giáp tường: Với những mặt kín, chỉ cần lắp nẹp V để nâng đỡ và che chắn cho mối nối trần giáp tường. Nẹp V được cố định vào tường bằng vít inox với khoảng cách 500 – 600mm.

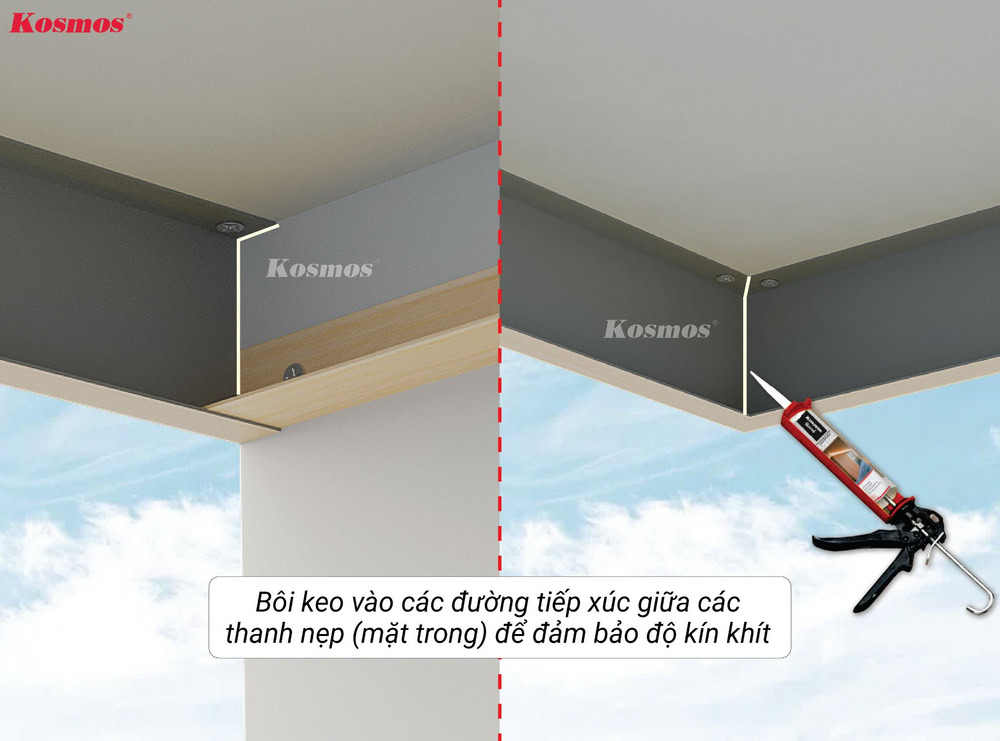

- Xử lý mối nối giữa các thanh nẹp: Các vị trí tiếp giáp giữa các thanh nẹp cần được xử lý bằng keo đa năng hoặc ngoại thất nhằm tăng độ kín khít.

Lưu ý đối với các hệ trần khác:

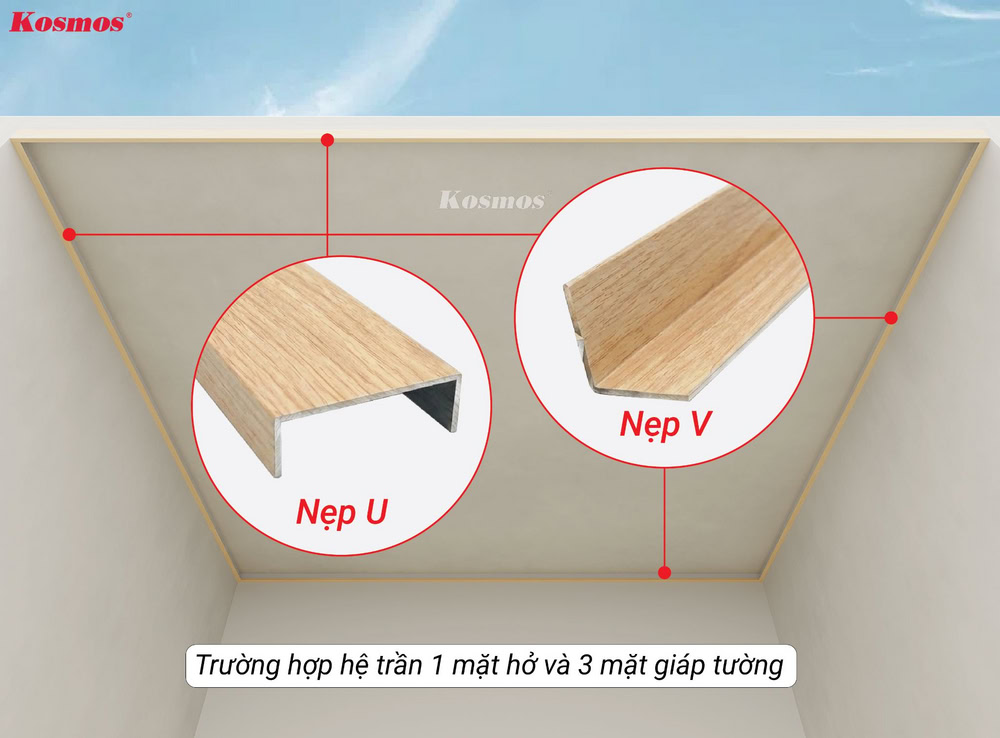

- Đối với hệ trần có 1 mặt hở và 3 mặt giáp tường, lắp thanh U mặt dựng cho mặt hở và 3 thanh nẹp V cho 3 mặt giáp tường.

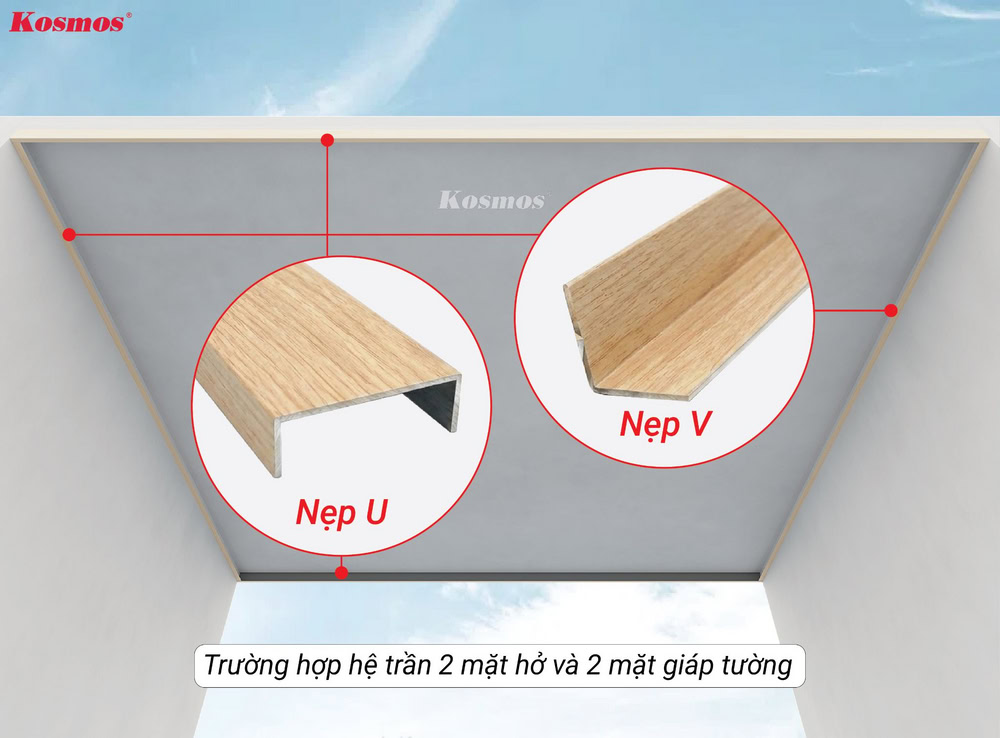

- Đối với hệ trần có 2 mặt hở và 2 mặt giáp tường, lắp 2 thanh U mặt dựng cho mặt hở và 2 thanh nẹp 2 cho 3 mặt giáp tường

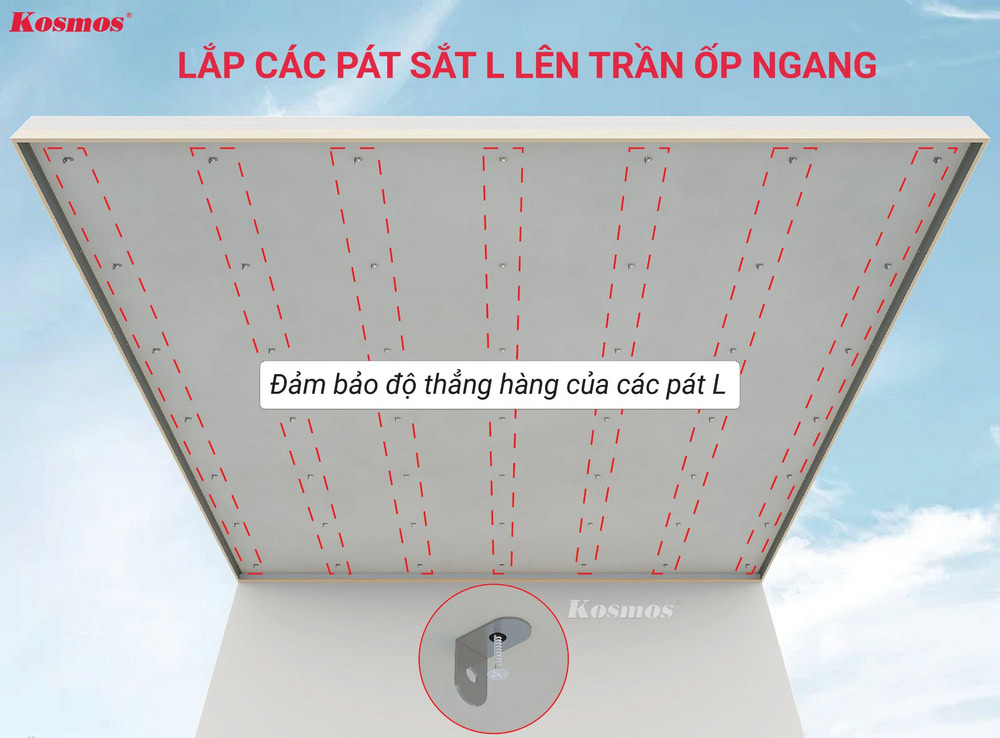

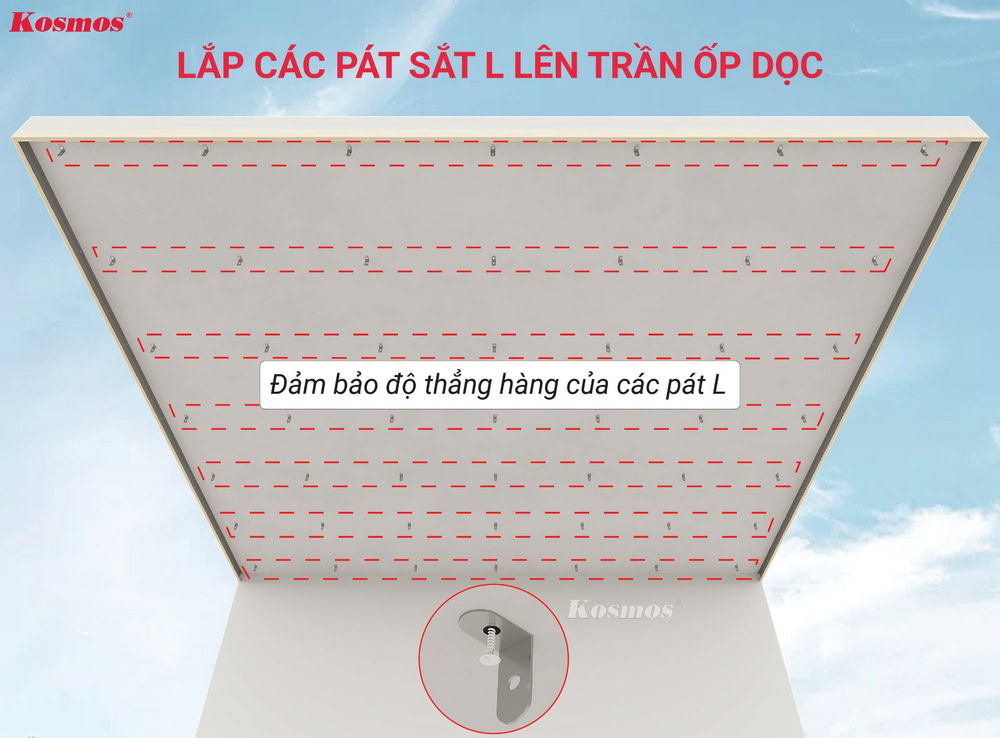

Bước 3: Cố định pát sắt L vào trần
Quy trình cố định pát sắt L vào trần gồm 2 công đoạn chính:
- Khoan mồi vào trần nhà bằng máy khoan.
- Cố định pát sắt vào các lỗ khoan trên trần nhà.

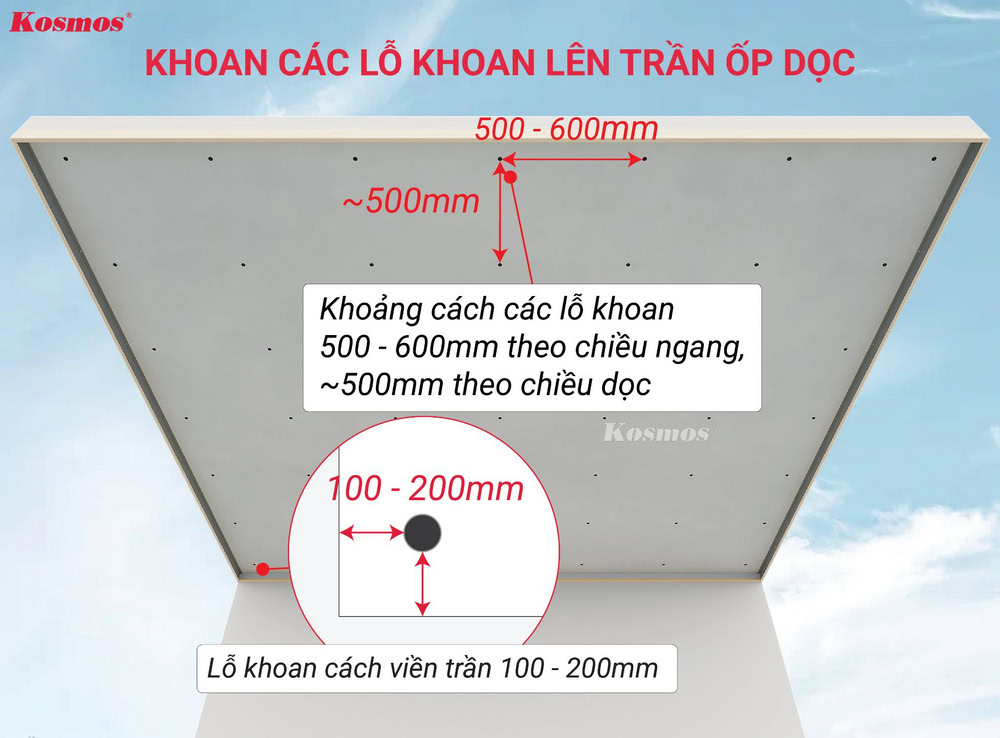

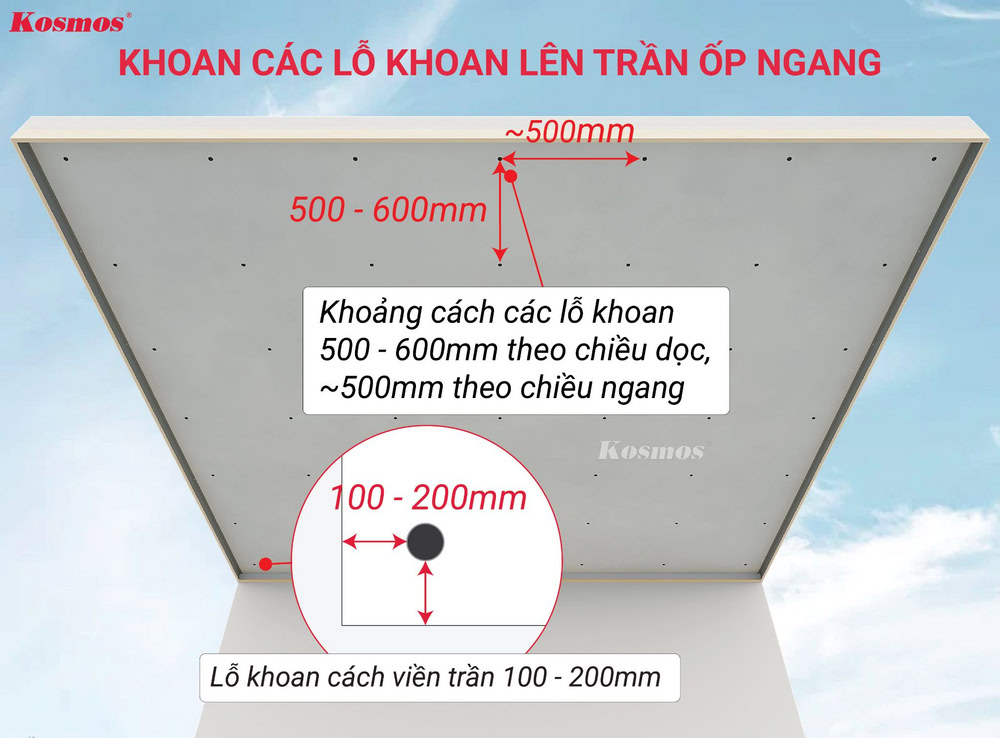

| Ốp trần dọc – Khoảng cách giữa các lỗ khoan ~500mm theo chiều dọc và 500 – 600mm theo chiều ngang. – Lỗ khoan cách viền trần ~100 – 200mm. | Ốp trần ngang – Khoảng cách giữa các lỗ khoan 500 – 600mm theo chiều dọc và ~500mm theo chiều ngang. – Lỗ khoan cách viền trần ~100 – 200mm. |
Bước 4: Căn chỉnh và lắp thanh xương vào trần bằng pát sắt L
Sau khi pát sắt chữ L đã được cố định chắc chắn lên trần, tiến hành lắp đặt hệ thanh xương theo các bước sau:

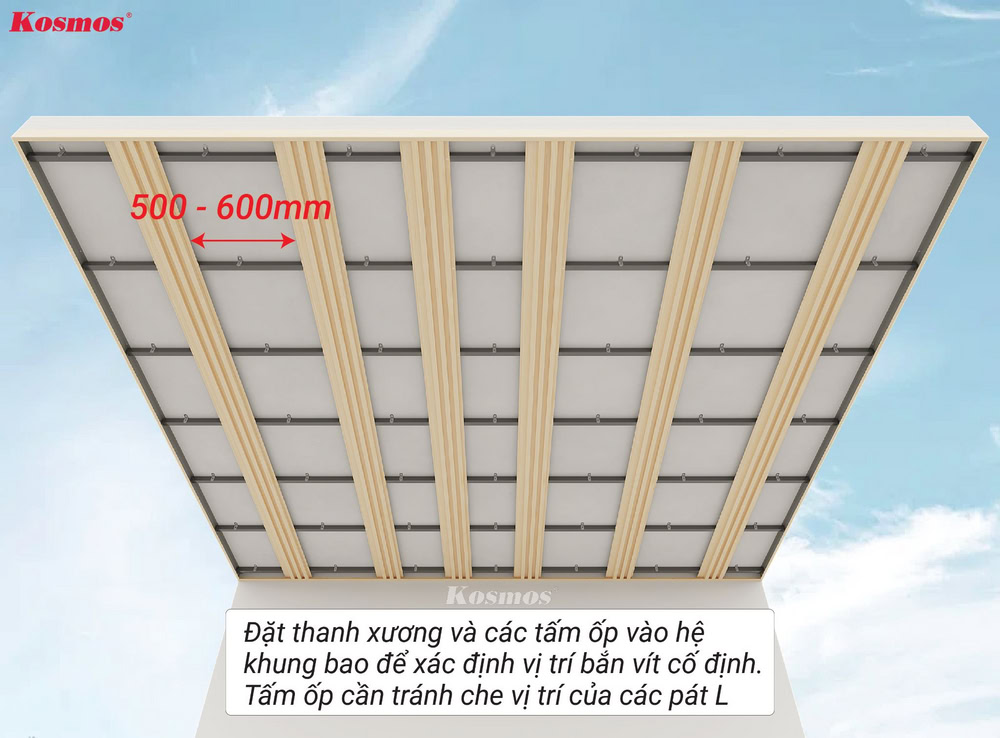

- Đặt thanh xương và các tấm ốp vào hệ khung bao đã lắp dựng trước. Các tấm ốp được bố trí cách nhau khoảng 500 – 600mm nhằm giữ ổn định tạm thời cho hệ khung, tránh xê dịch hoặc rơi trong quá trình thi công.
⇒ Mục đích của bước này là lấy cữ và xác định chính xác vị trí cần liên kết khung xương với pát sắt. Nhờ đó khi tấm ốp nhôm cố định vào khung xương sẽ khớp với hệ nẹp đã thi công trước đó, giúp bề mặt trần đạt độ kín khít và đồng đều.

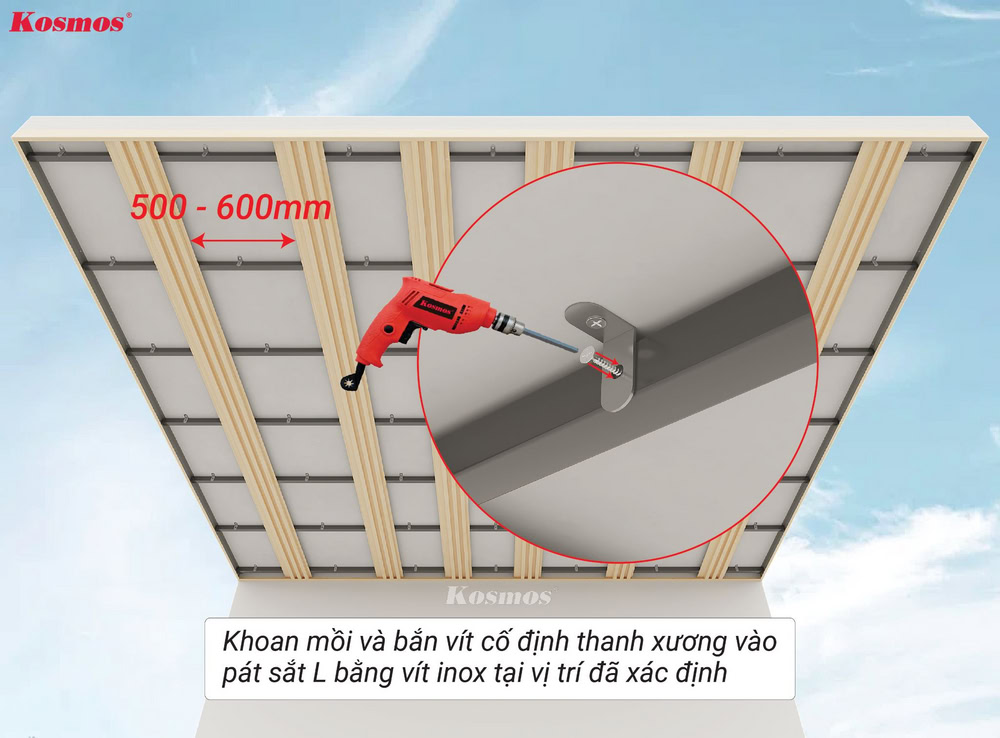

- Cố định thanh xương vào pát sắt L bằng vít inox tại vị trí đã xác định ở bước trước.

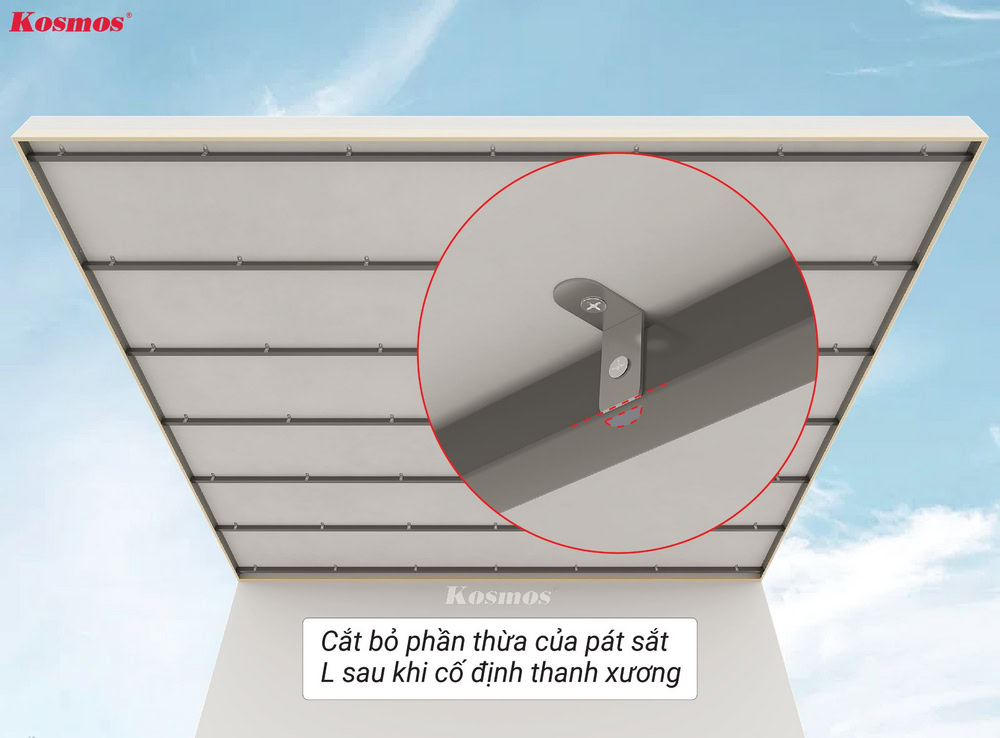

- Cắt bỏ phần thừa của pát sắt sau khi cố định. Mép cắt cần được mài nhẵn và sơn chống rỉ sét.

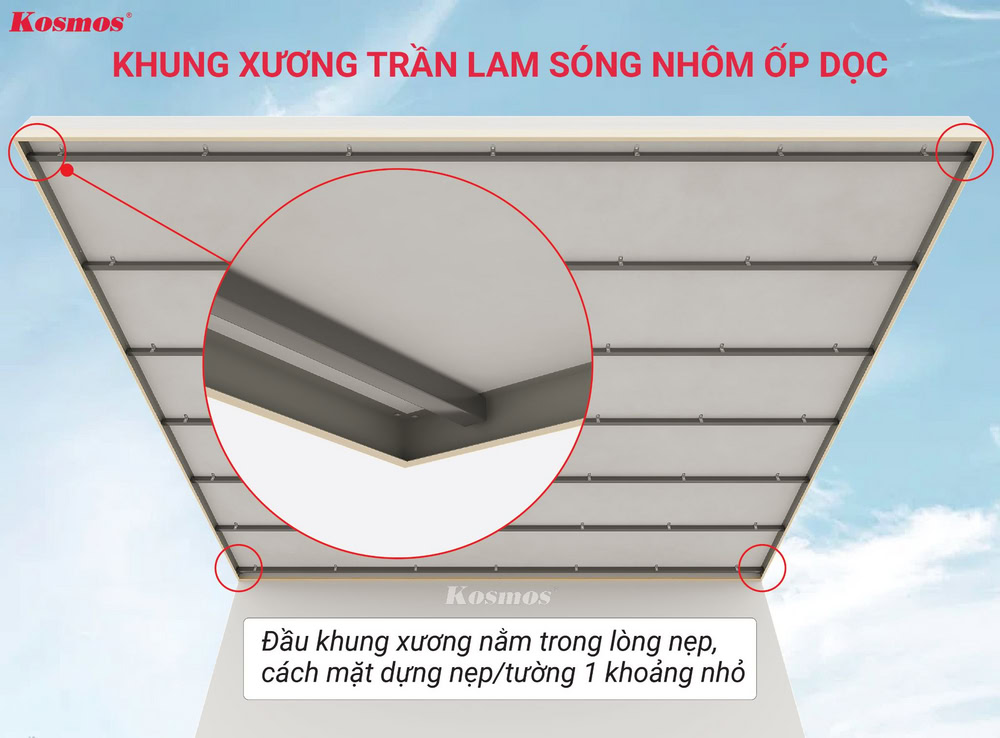

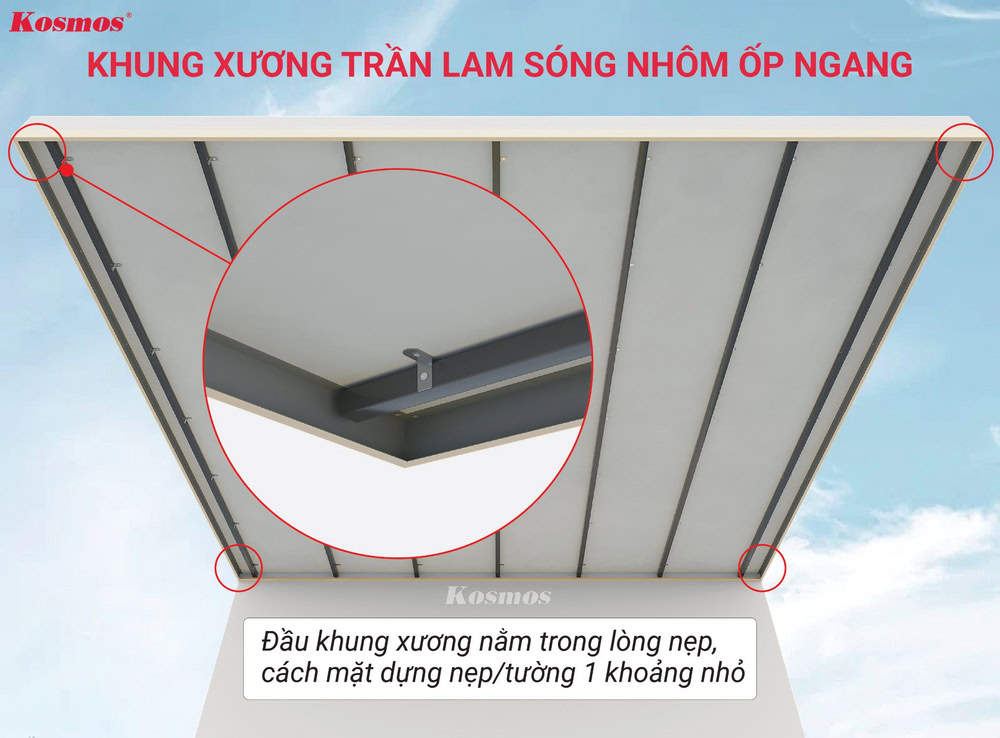

| Ốp trần dọc – Lắp thanh xương ngang – Khoảng cách giữa các thanh xương là 500mm theo chiều dọc. – Đầu khung xương nằm trong lòng nẹp. | Ốp trần ngang – Lắp thanh xương dọc – Khoảng cách giữa các thanh xương là 500mm theo chiều ngang. – Đầu khung xương nằm trong lòng nẹp. |
Lưu ý về kích thước kỹ thuật lắp đặt trần lam sóng nhôm:

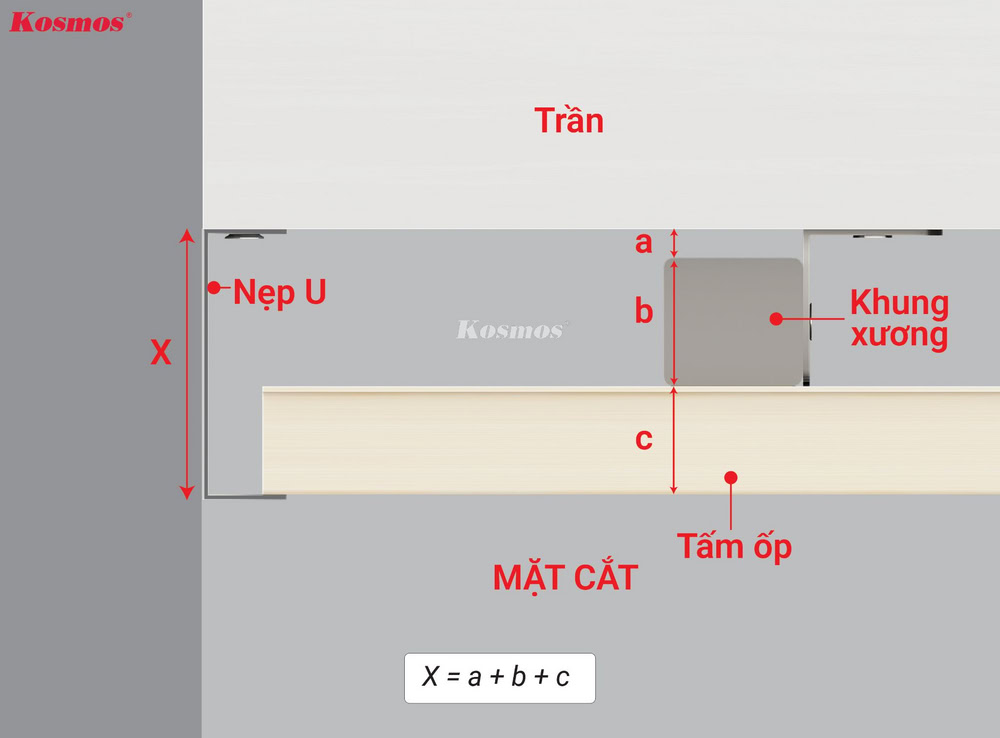

[Khoảng cách từ mặt trần đến đáy lòng nẹp V/U] = [Khoảng cách từ trần đến khung xương] + [Độ dày thanh xương] + [Độ dày tấm ốp].

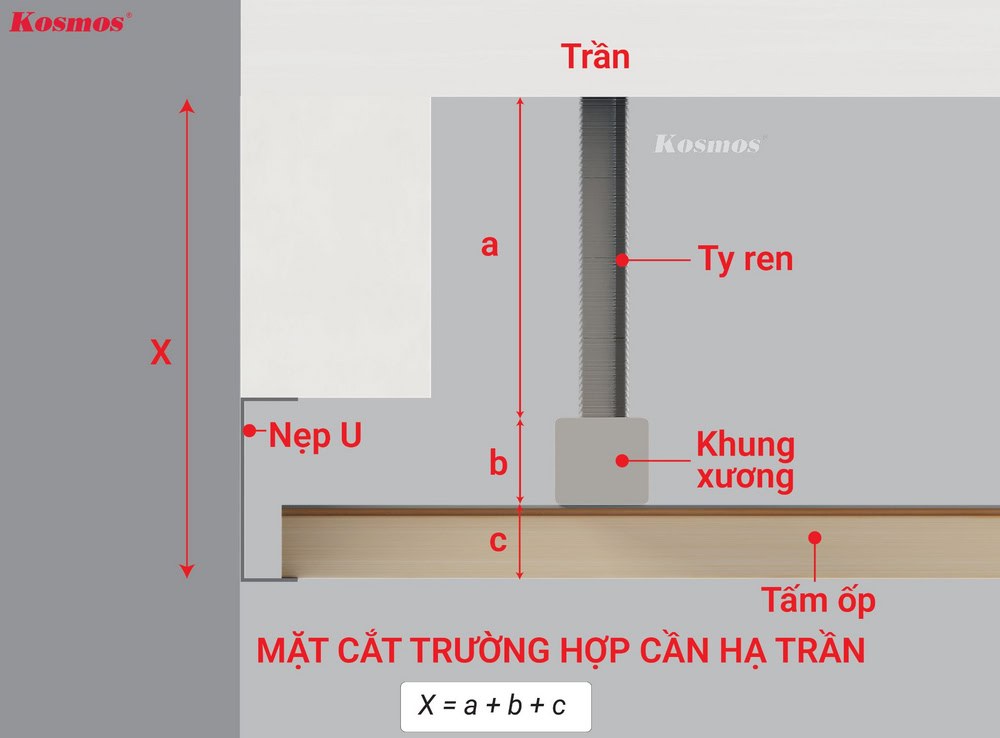

Lưu ý trường hợp cần hạ trần:
Dùng ty ren để hạ trần, sau đó cố định khung xương vào ty ren.
[Khoảng cách từ mặt trần đến lòng nẹp] = [Độ dài ty ren] + [Độ dày thanh xương] + [Độ dày tấm ốp].
Bước 5: Lắp đặt tấm ốp lam sóng nhôm lên trần
Việc lắp đặt tấm lam sóng nhôm cần được thực hiện đúng kỹ thuật theo trình tự:

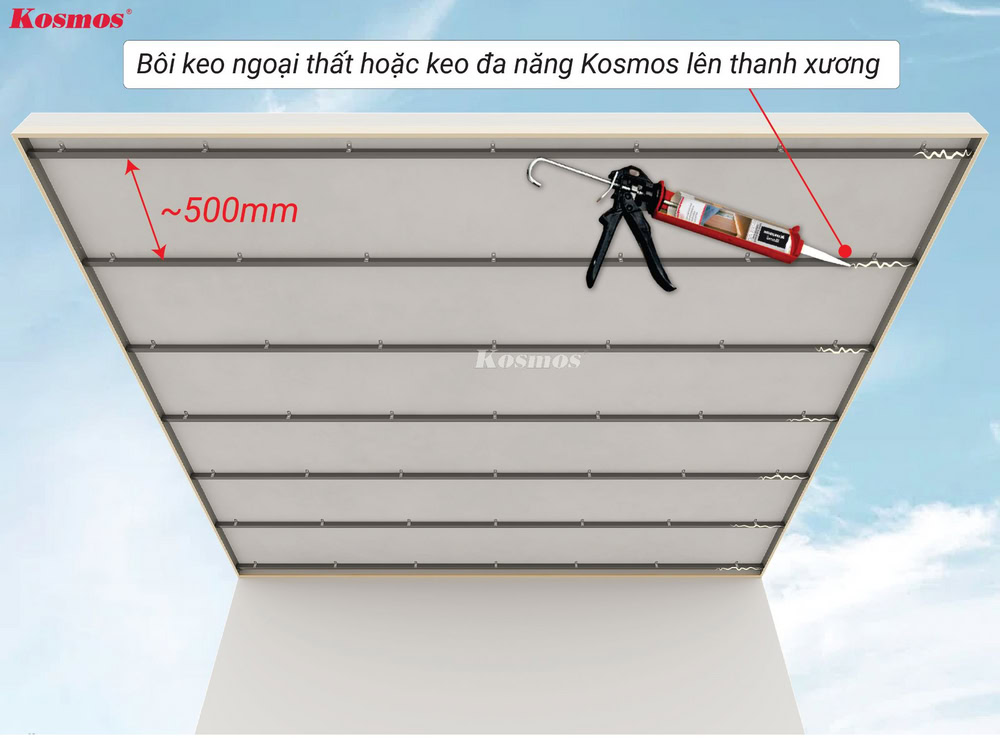

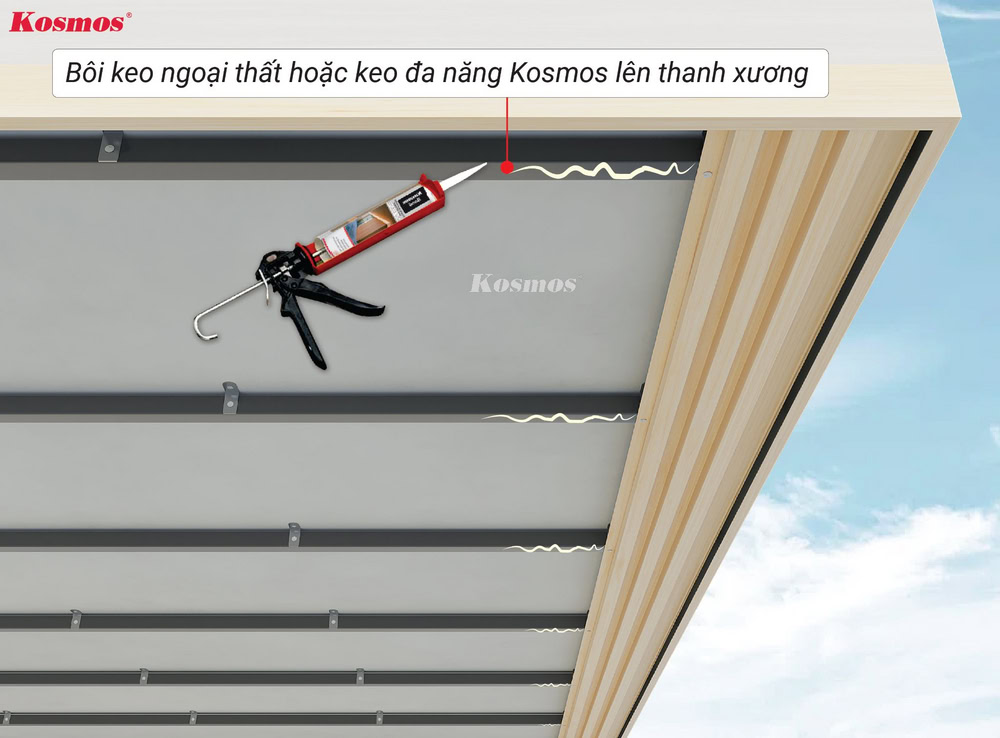

- Bôi keo ngoại thất hoặc keo đa năng lên hệ thanh xương trước khi tiến hành lắp đặt tấm ốp.

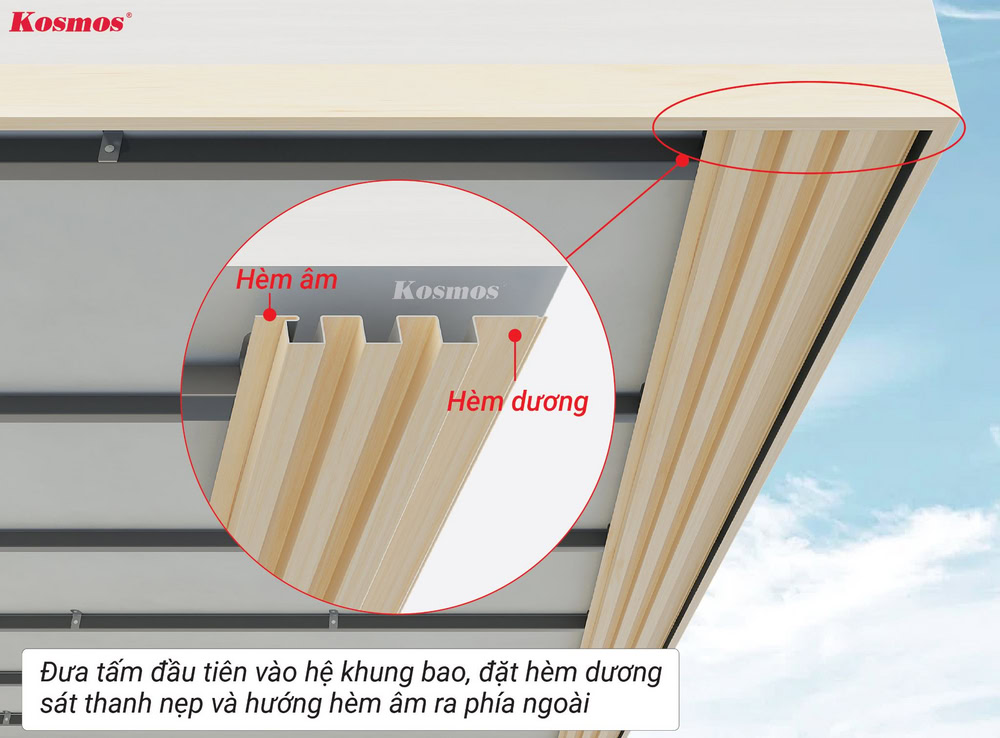

- Đưa tấm đầu tiên vào hệ khung bao, đặt hèm dương sát thanh nẹp và hướng hèm âm ra phía ngoài.

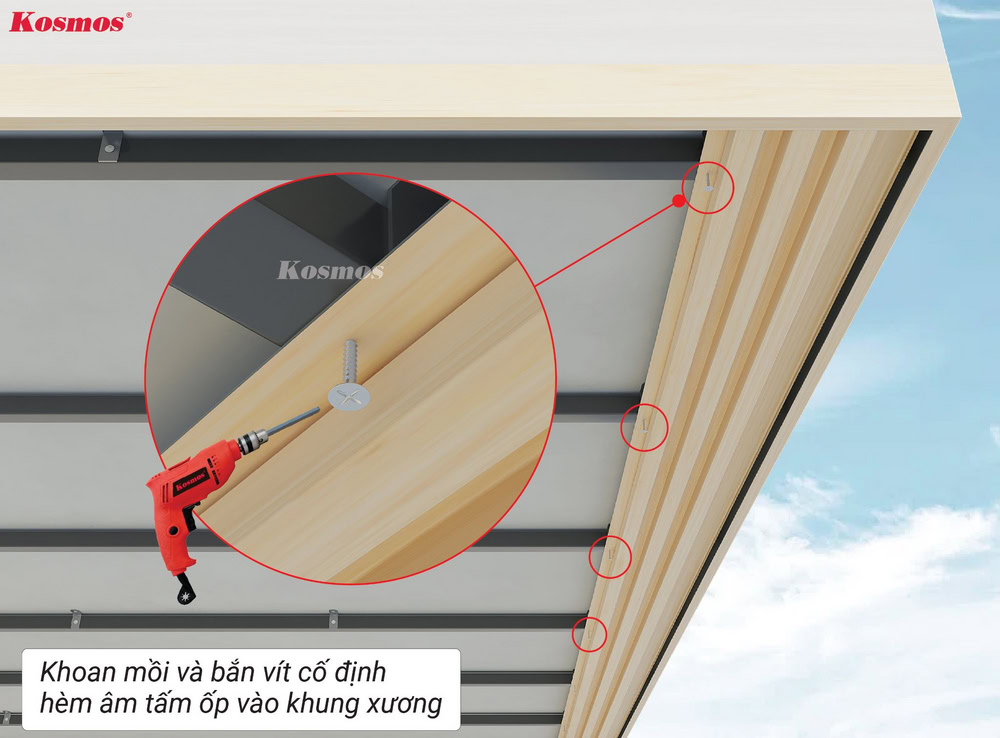

- Cố định tấm lam sóng nhôm vào thanh xương bằng vít inox, bắn từ chân tấm xuống thanh xương. Khoảng cách giữa các điểm bắn vít tương ứng với khoảng cách giữa các thanh xương.

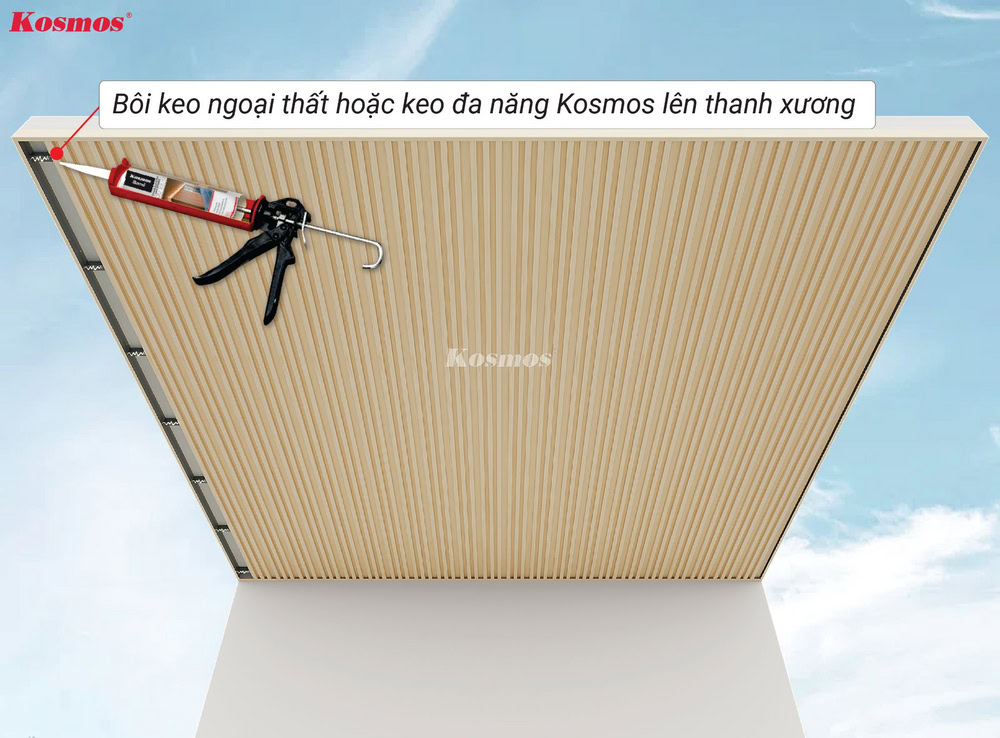

- Tiếp tục bôi keo lên hệ khung xương để lắp đặt tấm ốp thứ hai.

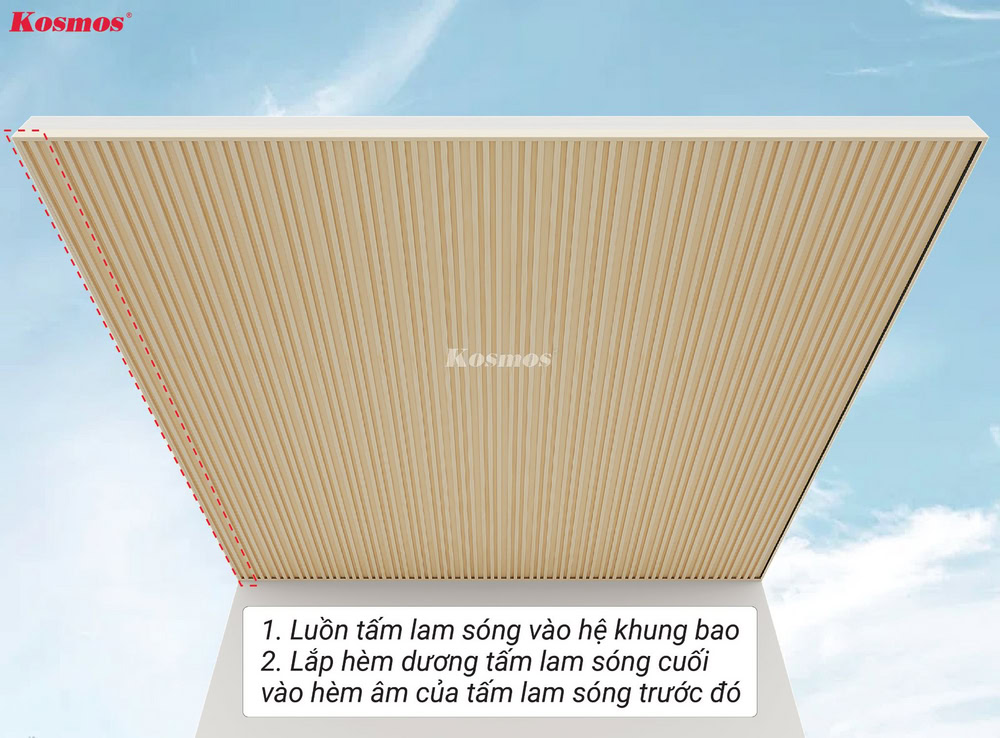

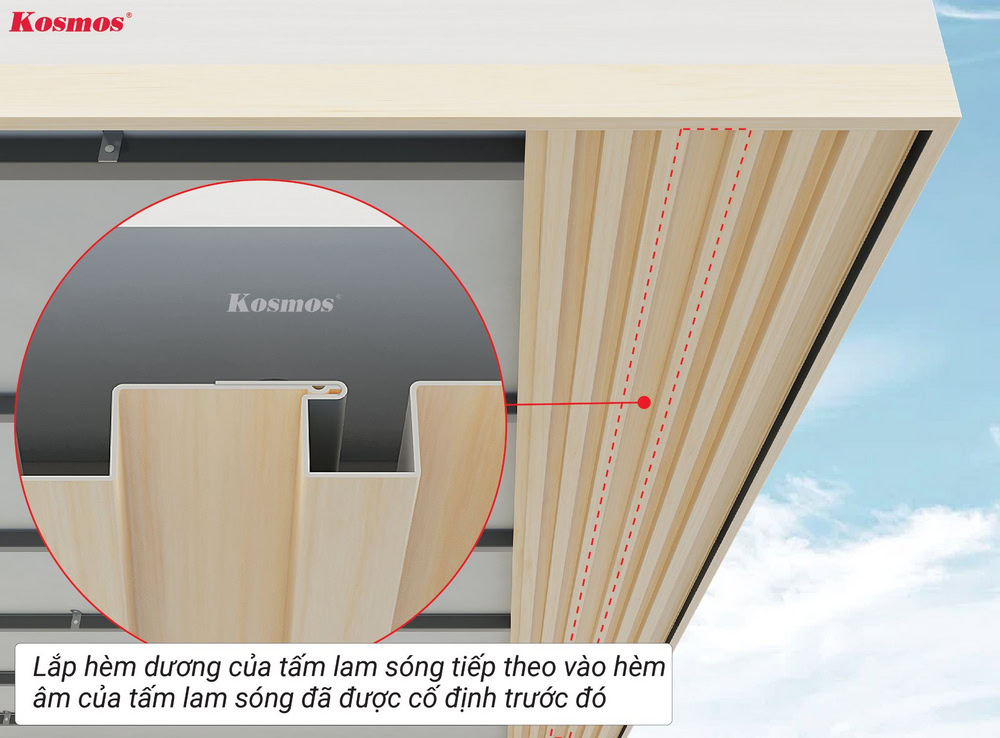

- Lắp hèm dương của tấm thứ hai vào hèm âm của tấm trước đó.

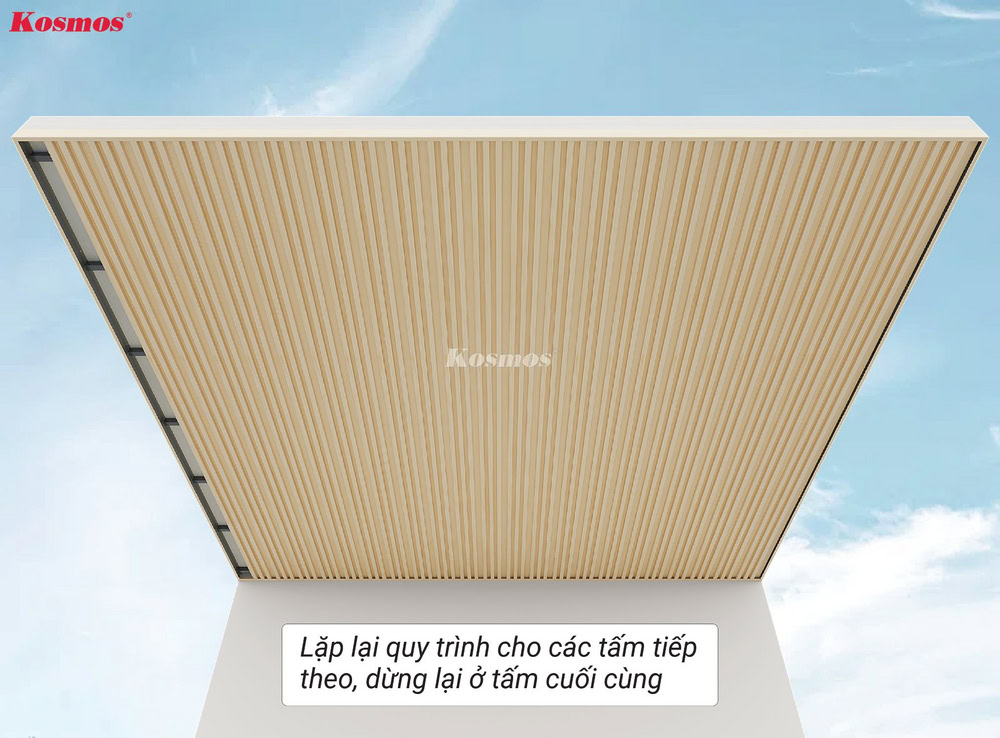

- Lặp lại quy trình trên cho các tấm tiếp theo cho đến khi gần hoàn thiện.

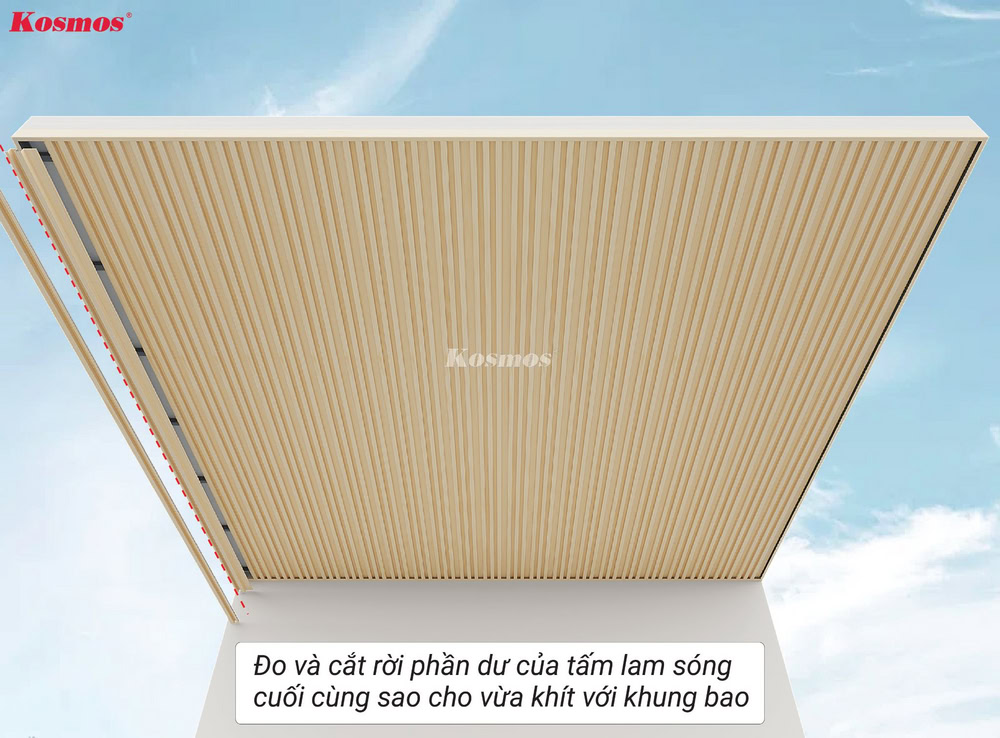

- Đo đạc, cắt chỉnh và cố định tấm cuối cùng sao cho phù hợp với kích thước thực tế của khung xương.
Bước 6: Kiểm tra và hoàn thiện hệ trần lam sóng nhôm
Sau khi lắp đặt và cố định toàn bộ hệ khung xương cùng tấm lam sóng nhôm, bước cuối cùng là hoàn thiện để đảm bảo thẩm mỹ, độ bền và tính năng chống thấm cho công trình.

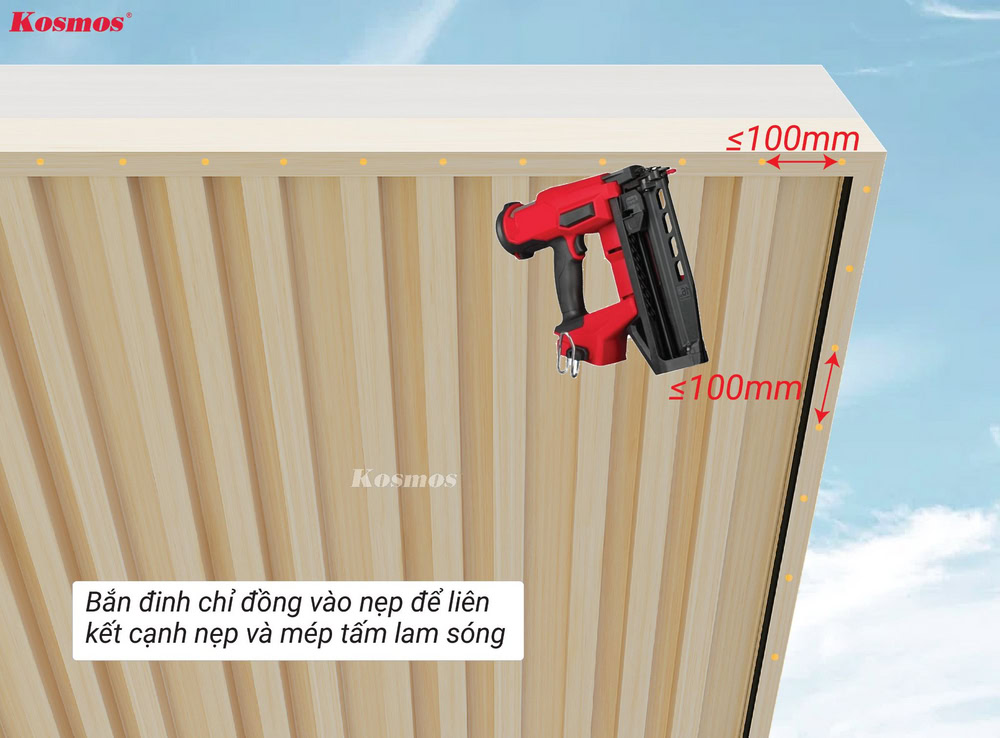

- Bắn đinh chỉ đồng để gia cố hệ khung bao và tấm ốp.

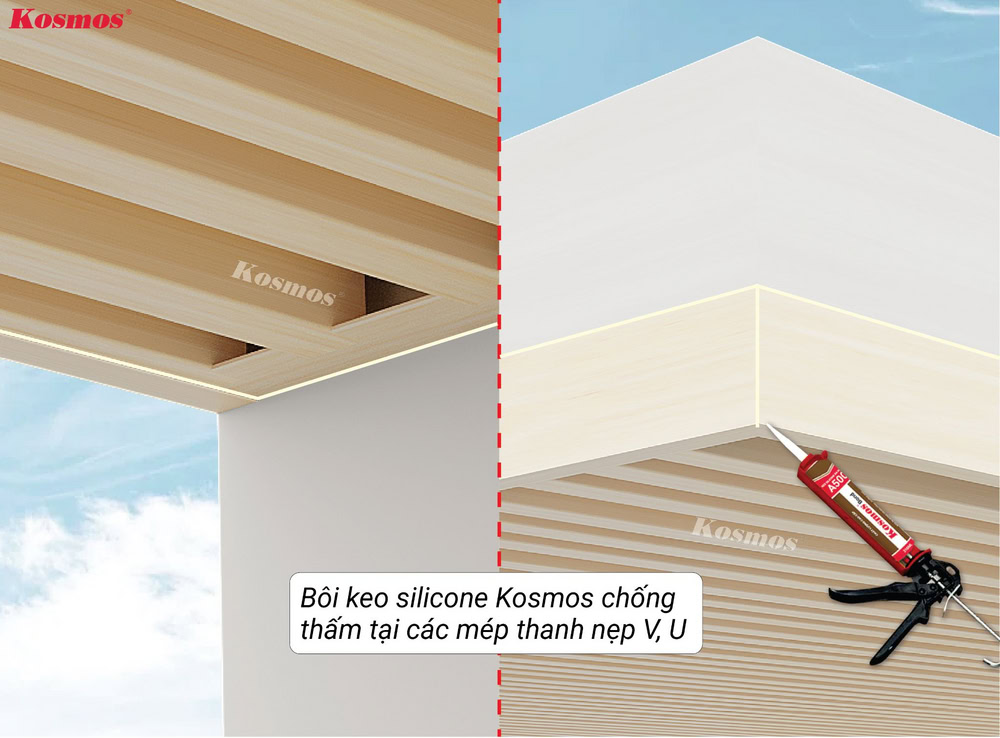

- Bôi keo silicone chuyên dụng chống thấm tại tất cả các mép thanh nẹp V và thanh U để ngăn nước mưa xâm nhập.

- Thực hiện các hạng mục trang trí khác theo yêu cầu của Khách hàng.
Lưu ý: Quy trình thi công lam sóng nhôm ốp trần chỉ mang tính tham khảo. Để đảm bảo hiệu quả tối ưu, cần khảo sát thực tế công trình và lựa chọn giải pháp thi công phù hợp với từng điều kiện cụ thể.
Việc thi công đúng kỹ thuật sẽ giúp bề mặt hoàn thiện đạt tính thẩm mỹ cao, kết cấu vững chắc và có độ bền cao. Trường hợp cần tư vấn chi tiết, vui lòng liên hệ 0932 067 388 để được hỗ trợ nhanh chóng và chính xác.
