Hướng dẫn thi công mái Panel giấu máng cho nhà xe ô tô

Mái Panel giấu máng cho nhà xe ô tô là kiểu mái dốc một phía, sử dụng tấm Panel để che mưa nắng cho khu vực đỗ xe. Nước mưa được dẫn về máng xối chạy dọc theo mép mái, sau đó thoát xuống nền qua ống dẫn nước. Phần máng được che bởi thanh viền bản lớn nên khi nhìn từ bên ngoài, tổng thể mái trông gọn gàng và liền mạch hơn.

Kiểu mái này phù hợp với sân trước, khu vực để xe bên hông hoặc nhà xe gia đình, nơi cần đồng thời khả năng che chắn, cách nhiệt, chống nóng và tính thẩm mỹ.

Công trình sử dụng mái Panel giấu máng cho nhà xe ô tô
Công trình sử dụng mái Panel giấu máng cho nhà xe ô tô

Để mái thoát nước tốt, hạn chế thấm dột, đảm bảo khả năng cách nhiệt và đạt độ hoàn thiện cao, quá trình thi công cần thực hiện đúng kỹ thuật qua 6 bước cơ bản dưới đây.

Hình ảnh hoàn thiện thi công mái nhà xe ô tô từ tấm lợp Panel
Hình ảnh hoàn thiện thi công mái nhà xe ô tô từ tấm lợp Panel

Bước 1: Chuẩn bị vật tư và dụng cụ thi công mái Panel

Để quá trình thi công được diễn ra nhanh chóng cần chuẩn bị các vật tư và dụng cụ sau.

Vật tư

Dưới đây là 7 nhóm vật tư Quý khách cần chuẩn bị khi thi công mái Panel:

Vật tư
Công dụng
Mái Panel Kosmos và phụ kiện mái (nẹp chữ U và nắp bịt đầu)Tạo bề mặt mái che, hỗ trợ cách nhiệt, chống nóng
Máng nước inox 304Thu và dẫn nước mưa từ mái về ống thoát
Ống thoát nướcDẫn nước từ máng xuống hệ thống thoát nước
Thanh thép mạ kẽm hoặc thanh nhômLàm khung xương và kết cấu đỡ cho hệ mái Panel
Sơn chống gỉBảo vệ khung sắt khỏi oxy hóa, ăn mòn
Keo kết cấu và keo siliconLiên kết vật liệu và trám kín khe hở
Vít inoxCố định tấm ốp, mái và phụ kiện vào khung
Các loại vật tư cần chuẩn bị thi công mái lợp Panel cho nhà để xe ô tô
Các loại vật tư cần chuẩn bị thi công mái lợp Panel cho nhà để xe ô tô

Dụng cụ

Sau đây là 11 loại dụng cụ cần thiết cho quá trình thi công mái Panel giấu máng cho nhà xe ô tô.

STTDụng cụCông dụng
1Máy cắtCắt tấm Panel, khung xương và phụ kiện theo kích thước
2Máy khoanKhoan lỗ và bắt vít liên kết
3Máy hànHàn, liên kết hệ khung sắt
4Máy laserCăn cao độ và độ thẳng của hệ khung
5Thước dâyĐo kích thước và khoảng cách thi công
6Thước gócĐo, kiểm tra và lấy dấu góc vuông
7Thang gấpHỗ trợ thi công tại vị trí trên cao
8Súng bắn keoBơm keo silicone hoặc keo kết cấu vào các mối nối, vị trí tiếp giáp và khe hở, giúp liên kết, chống thấm và tăng độ kín cho mái Panel
9Đai an toànBảo vệ thợ khi làm việc trên cao
10Găng tay lao độngBảo vệ tay khỏi cạnh sắc của tấm mái Panel, mạt kim loại, keo
11Nón bảo hộBảo vệ đầu khỏi va đập
Các loại dụng cụ cần chuẩn bị thi công mái lợp Panel cho nhà để xe ô tô
Các loại dụng cụ cần chuẩn bị thi công mái lợp Panel cho nhà để xe ô tô

Bước 2: Dựng khung xương mái

Hệ khung mái cần được lắp hoàn chỉnh trước khi đặt máng nước và tấm lợp Panel. Quá trình thực hiện gồm 3 bước sau:

2.1. Lắp cột đỡ

Với mẫu nhà xe 2 ô tô kích thước khoảng 6.000 × 5.500mm (rộng × dài), bố trí 4 trụ đỡ tại 4 góc.

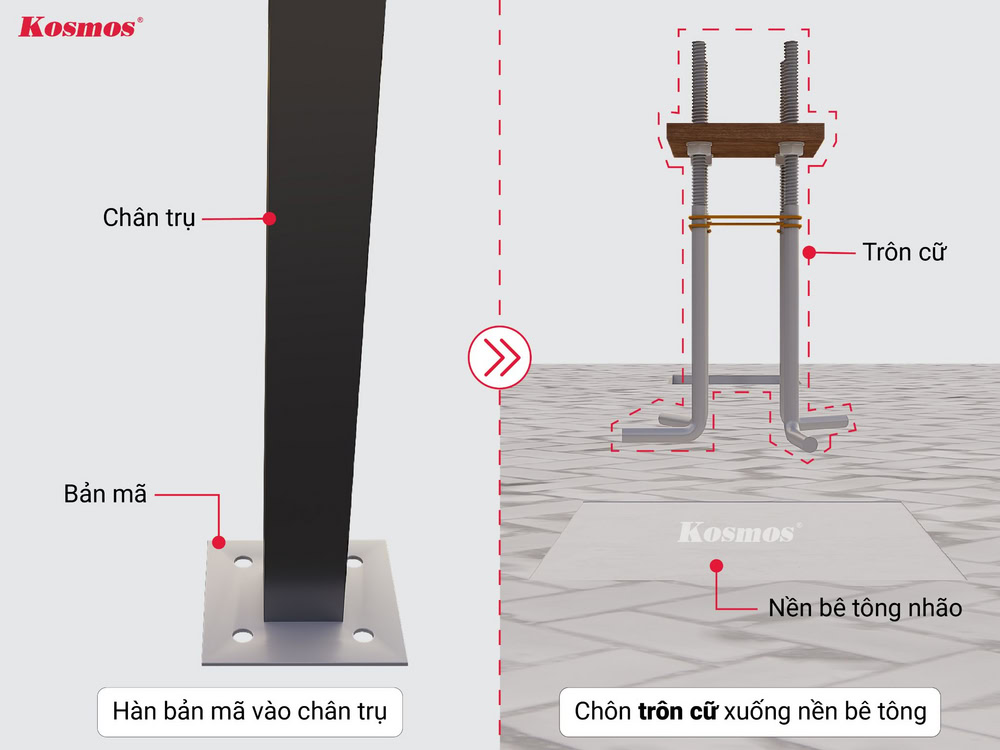

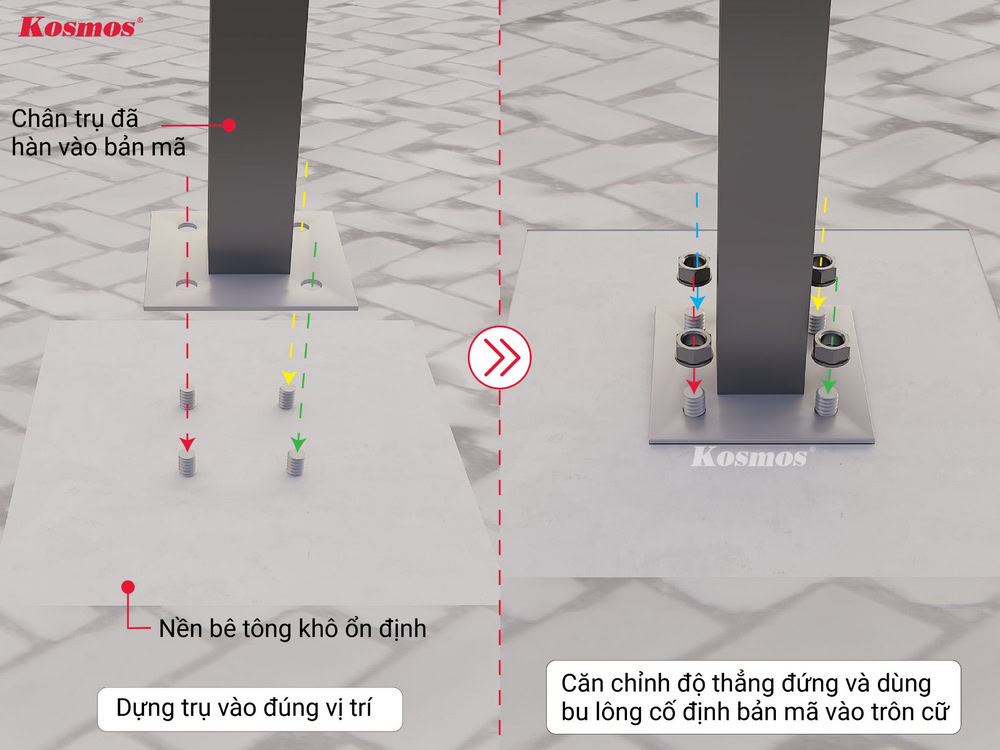

Xác định chính xác vị trí chân cột, hàn bản mã vào chân trụ và chôn trôn cữ xuống nền bê tông. Khi bê tông ổn định, dựng trụ vào vị trí, căn chỉnh thẳng đứng rồi dùng bu lông cố định bản mã với trôn cữ.

Cột có thể sử dụng thép hộp vuông 75 × 75mm hoặc 100 × 100mm, dày tối thiểu 5mm.

Lưu ý: Với mái rộng 6.000mm và độ dốc khoảng 5%, hai đầu mái chênh cao khoảng 300mm. Ví dụ, phía cao khoảng 3.000mm thì phía thấp khoảng 2.700mm.

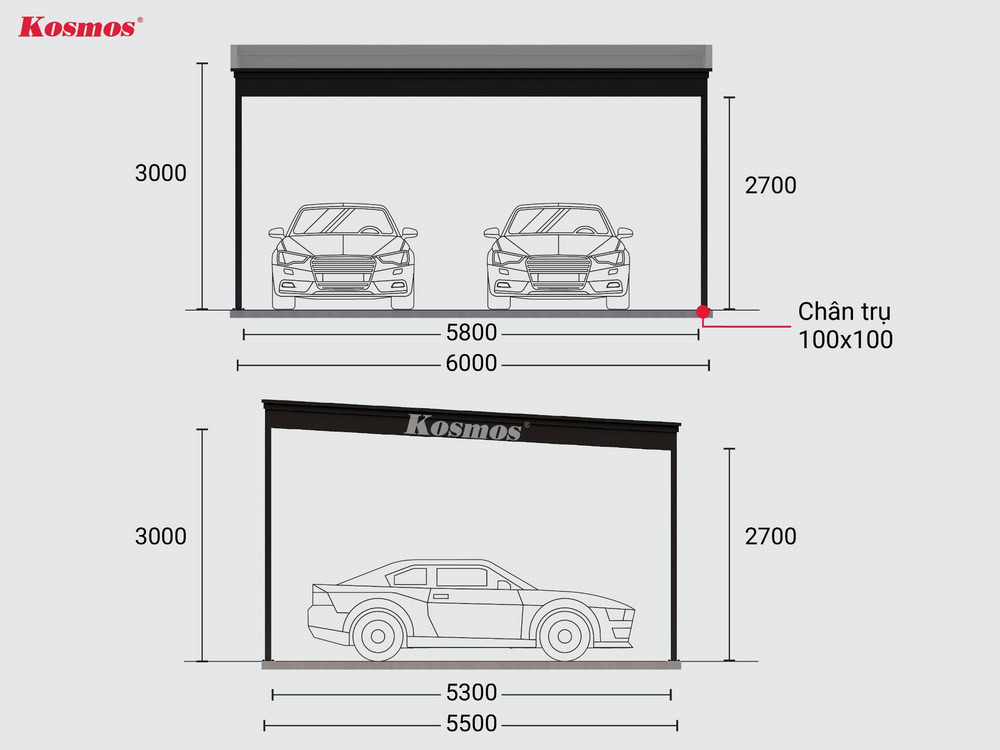

Kích thước tham khảo cho mái lợp Panel nhà xe ô tô
Kích thước tham khảo cho mái lợp Panel nhà xe ô tô

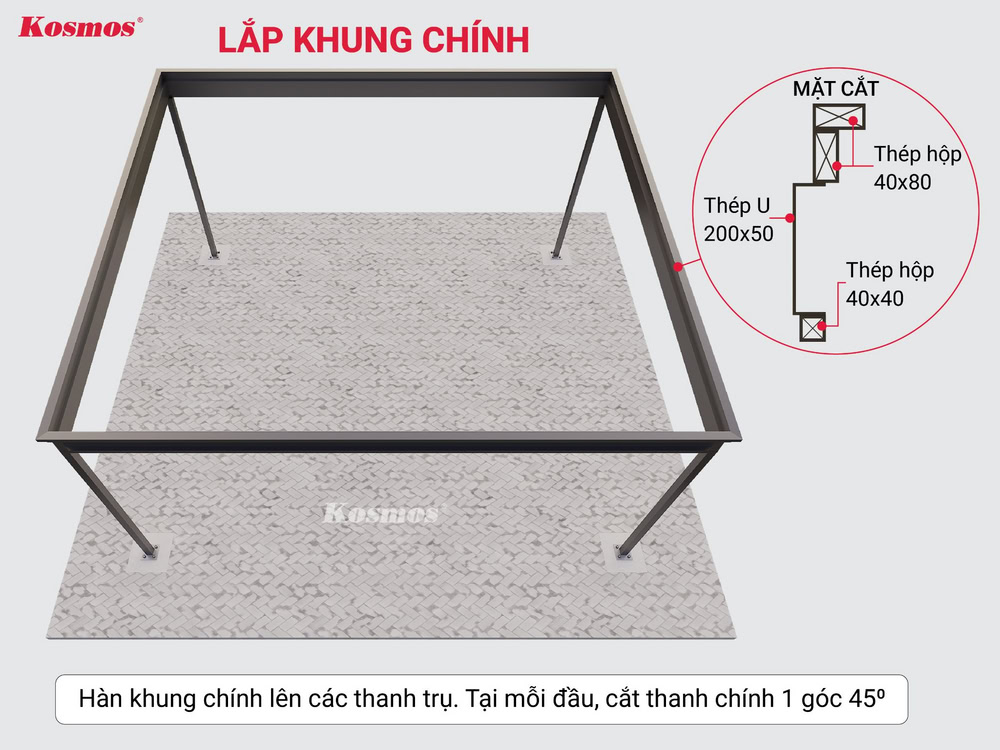

2.2. Lắp khung chính

Hàn thép hộp 40 × 40mm vào các trụ và chạy bao quanh chu vi mái để tạo lớp khung viền đầu tiên. Tiếp theo, đặt và hàn thép U 200 × 50mm, dày 5mm chồng lên thép hộp 40 × 40mm.

Phía trên thép U, tiếp tục hàn 2 thanh thép hộp 40 × 80mm chạy bao quanh và xếp giật cấp lên nhau, tạo tổng chiều cao phần viền khoảng 360mm. Phần viền này giúp che độ dốc mái khoảng 300mm và khuất máng nước khi nhìn từ bên ngoài.

Tại các góc, cắt thanh theo góc 45° để các cạnh khung liên kết gọn và dễ hoàn thiện.

Lắp đặt khung xương chính
Lắp đặt khung xương chính

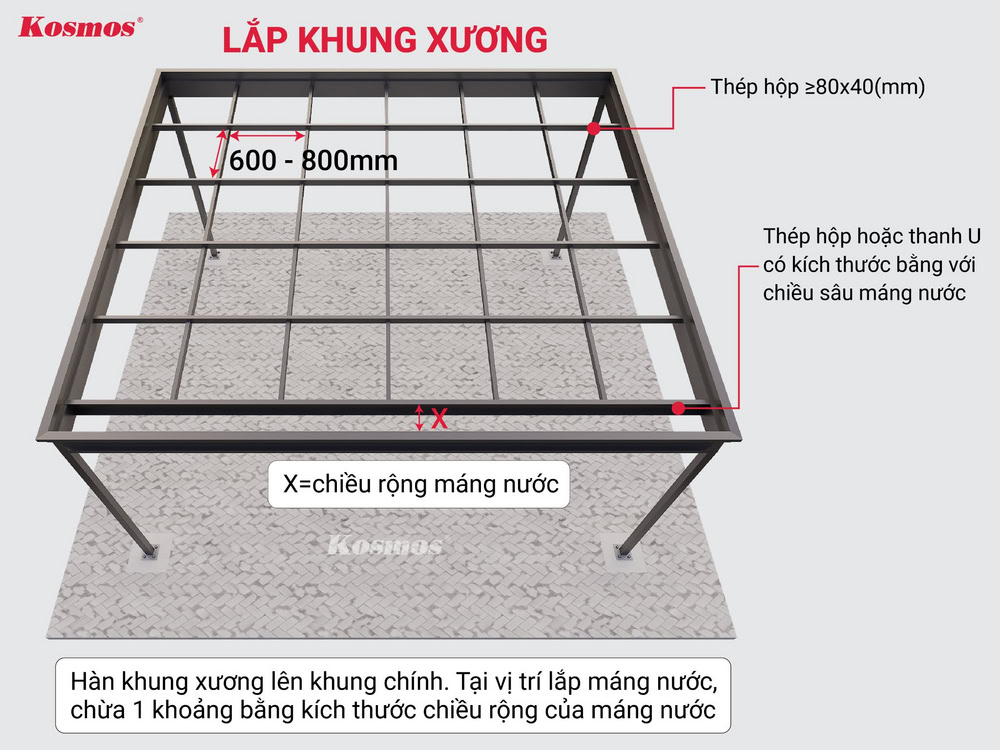

2.3. Lắp khung xương phụ và xương đỡ máng nước

Sử dụng thép hộp tối thiểu 80 × 40mm làm hệ xương đỡ mái, bố trí các thanh đều nhau và cách khoảng 600 – 800mm.

Tại phía thấp của mái, chừa một khoảng bằng chiều rộng máng nước. Ở mép trong của khoảng chừa, hàn thêm một thanh thép hộp hoặc thép U chạy dọc theo chiều dài máng, có chiều cao tương ứng với chiều sâu của máng nước.

Lắp đặt khung xương phụ và xương đỡ máng nước
Lắp đặt khung xương phụ và xương đỡ máng nước

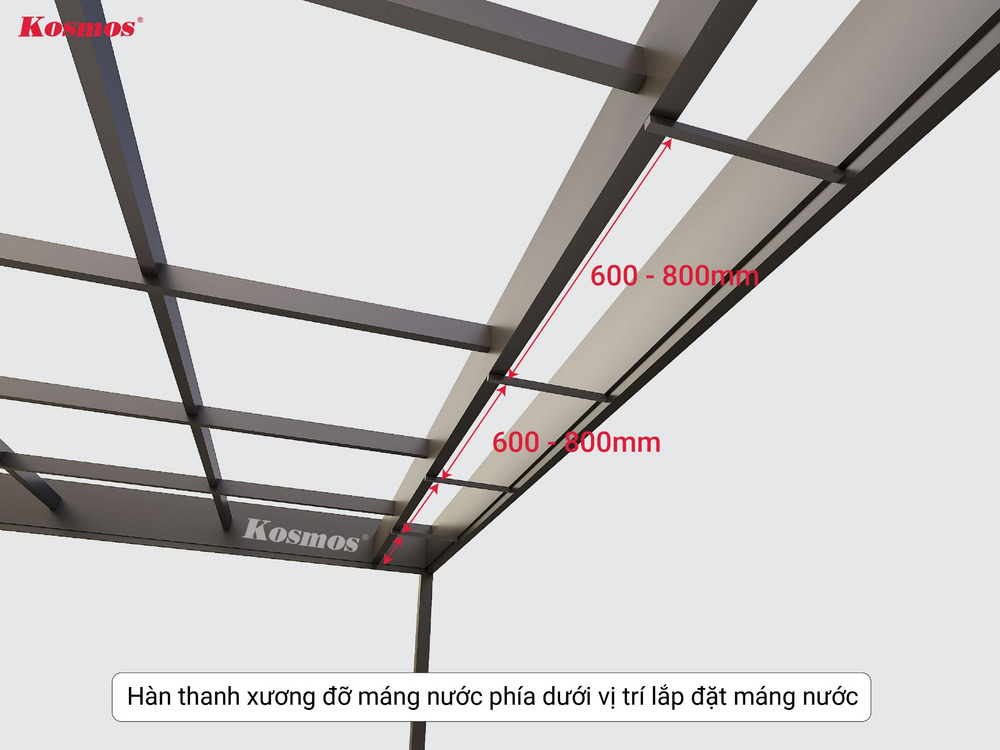

Từ thanh dọc này, hàn thêm các thanh xương ngang đỡ phía dưới máng, khoảng cách khoảng 600 – 800mm, liên kết với khung viền bên ngoài. Hệ xương này tạo điểm tựa cho đáy máng, giúp phân bố tải trọng khi máng chứa nước và hạn chế tình trạng máng bị võng hoặc xê dịch trong quá trình sử dụng.

Lắp đặt thêm thanh xương đỡ máng nước
Lắp đặt thêm thanh xương đỡ máng nước

Lưu ý: Các mối hàn đều phải được sơn chống gỉ. Riêng các vị trí liên kết nằm trên mặt mái, nơi có thể tiếp xúc trực tiếp với nước mưa, cần xử lý thêm keo silicone chống thấm.

Bước 3: Lắp máng nước inox

Sau khi hệ khung mái đã hoàn thiện và chừa đúng vị trí đặt máng, tiến hành lắp máng inox 304 chạy dọc theo mép thấp của mái.

3.1. Đi keo silicone tại vị trí đặt máng

Trước khi đặt máng, đi một đường keo silicone tại vị trí tiếp xúc giữa máng và khung đỡ để xử lý kín các khe tiếp giáp.

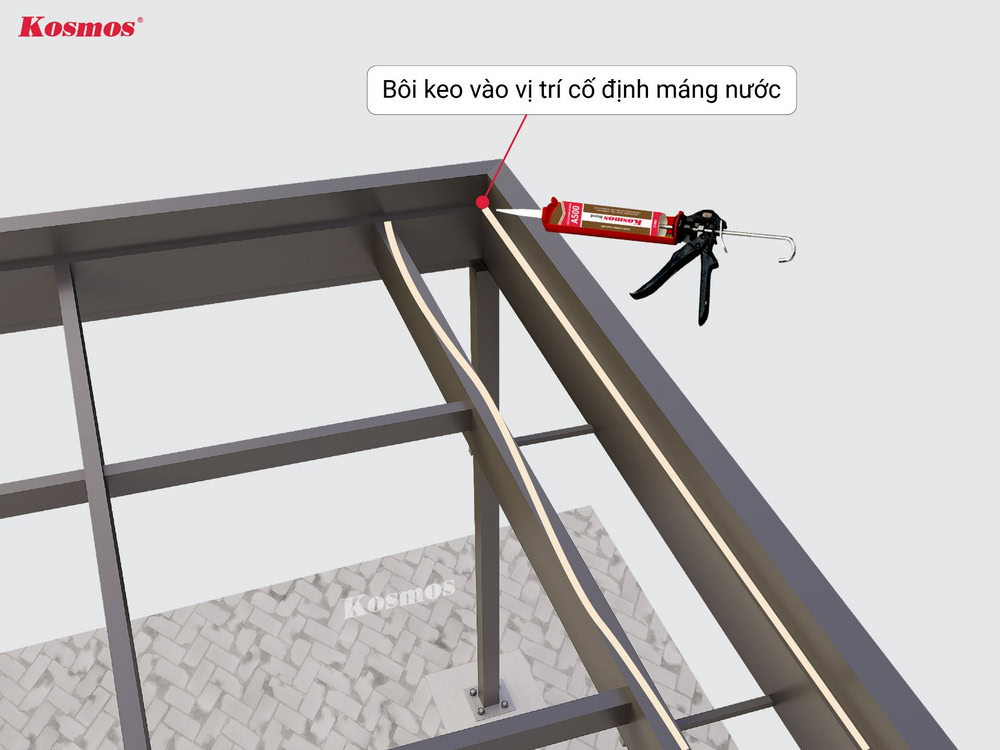

Bôi keo silicone tại vị trí đặt máng nước
Bôi keo silicone tại vị trí đặt máng nước

3.2. Đặt và cố định máng inox

Đặt máng inox 304 vào đúng vị trí đã chừa sẵn, căn thẳng theo chiều dài mái. Sau đó dùng vít inox cố định máng vào hệ xương đỡ.

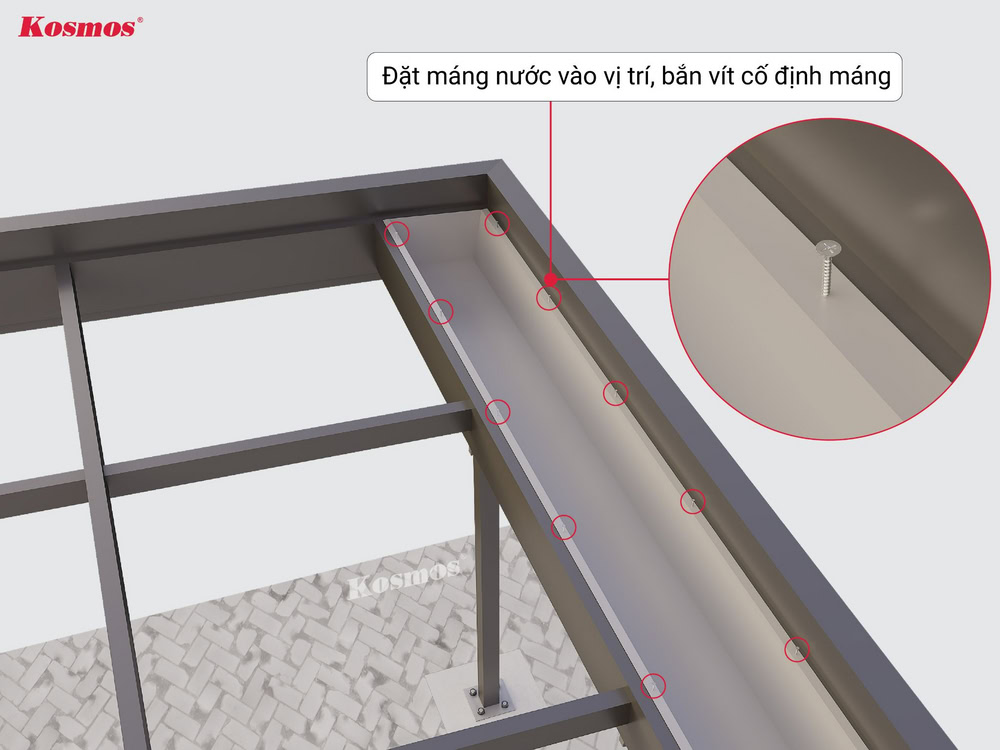

Bắn vít inox cố định máng nước vào khung xương
Bắn vít inox cố định máng nước vào khung xương

3.3. Lắp đầu thoát và hoàn thiện máng nước

Tại cuối máng, lắp đầu thoát nước và nối với ống dẫn xuống nền hoặc hệ thống thoát nước. Sau khi hoàn thiện đường thoát nước, kiểm tra lại các khe nối, góc máng và vị trí tiếp giáp, sau đó xử lý keo silicone tại những điểm cần chống thấm.

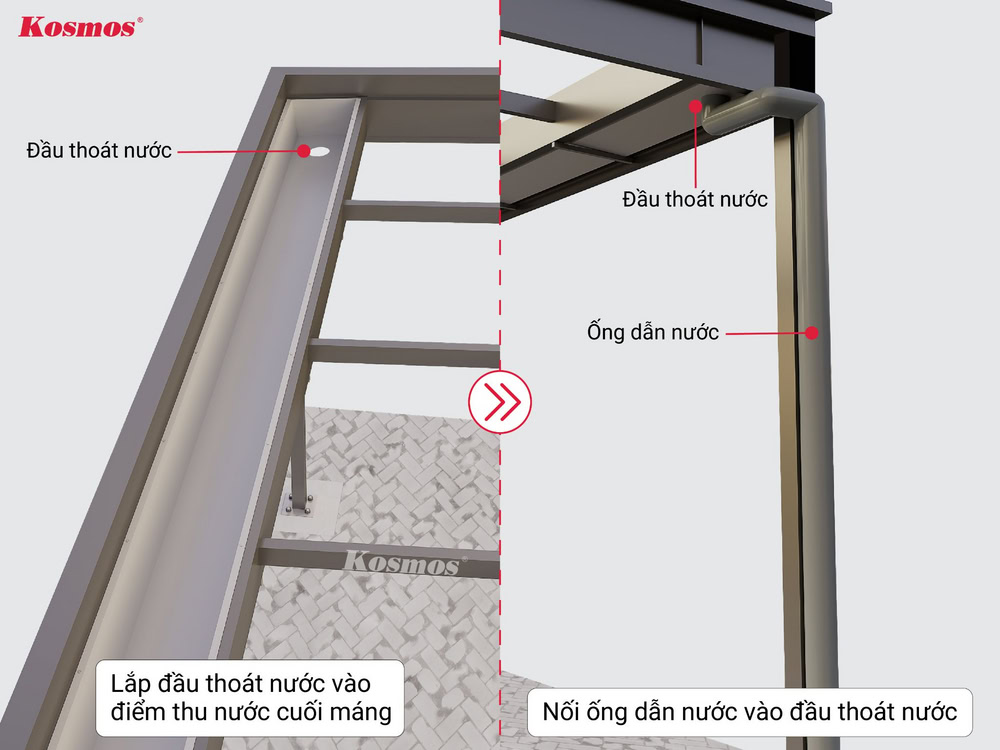

Lắp đầu thoát nước và hoàn thiện máng nước
Lắp đầu thoát nước và hoàn thiện máng nước

Lưu ý: Sau khi cố định máng bằng vít inox, bơm keo silicone phủ kín đầu vít để hạn chế nước thấm qua vị trí bắt vít và bảo vệ khu vực liên kết khỏi ẩm, gỉ sét trong quá trình sử dụng.

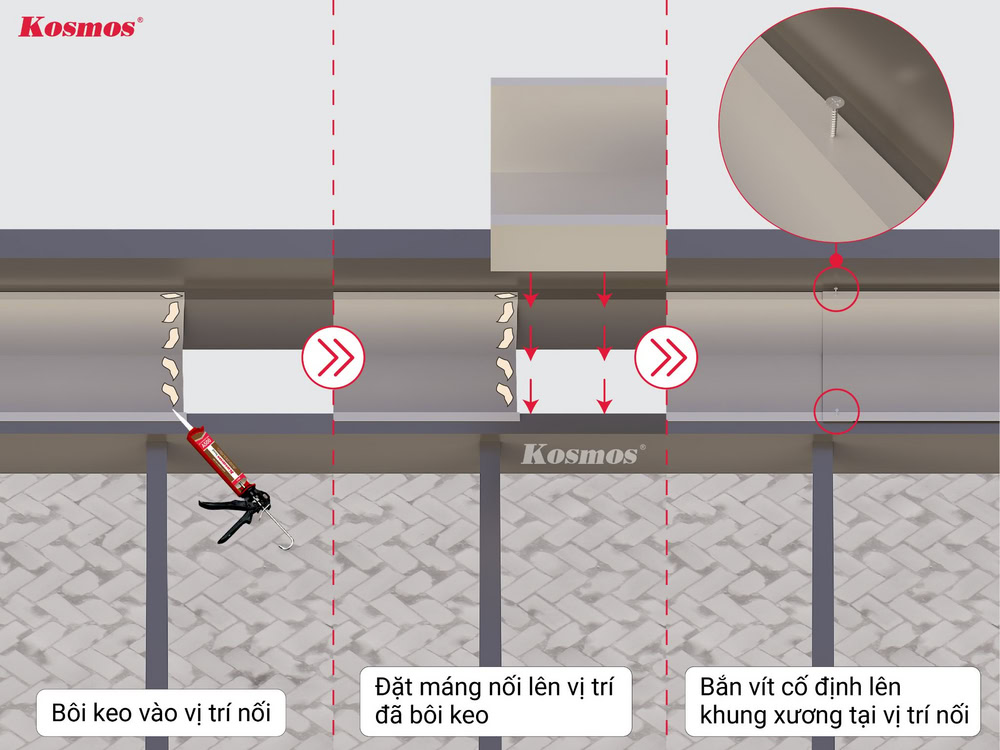

Trường hợp nối dài máng xối (nếu chiều dài mái dài hơn kích thước thanh máng xối):

  1. Bơm keo vào thanh máng đầu tiên tại vị trí nối.
  2. Đặt đầu máng xối thứ hai gối chồng máng xối thứ nhất tại vị trí đã được bơm keo.
  3. Bắn vít cố định chắc chắn mối nối tại vị trí khung xương.
Các bước nối dài máng nước
Các bước nối dài máng nước

Bước 4: Lắp đặt các tấm mái lợp Panel

Sau khi hoàn thiện hệ khung và máng nước, tiến hành lắp các tấm Panel theo chiều dốc mái, căn thẳng hàng và cố định chắc chắn vào hệ xương.

Chi tiết cách đặt tấm, liên kết hèm, bắt vít và xử lý các vị trí tiếp giáp có thể xem tại bài hướng dẫn thi công mái Panel mái đơn.

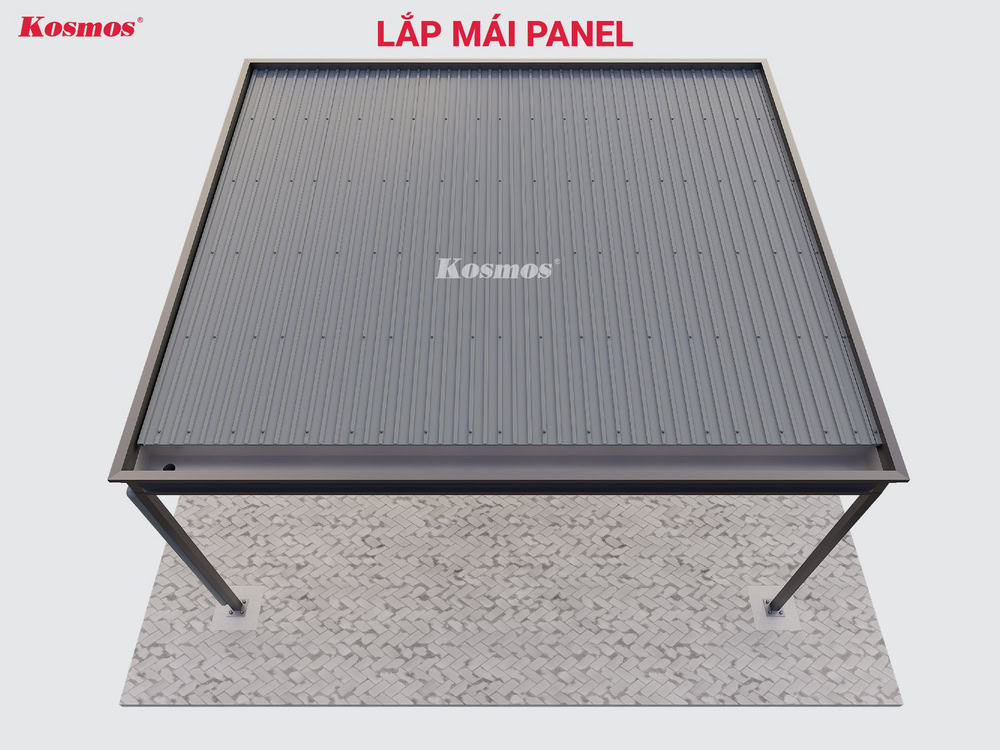

Lắp đặt các tấm mái lợp Panel
Lắp đặt các tấm mái lợp Panel

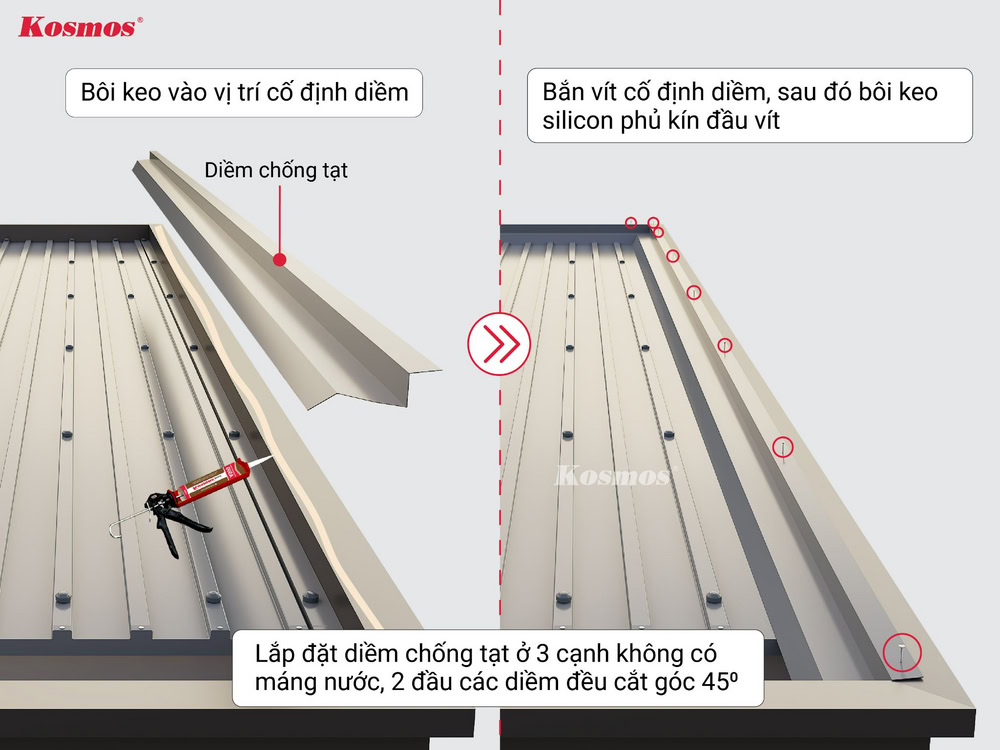

Sau khi lắp xong tấm Panel, tiến hành lắp diềm chống tạt tại 3 cạnh mái không có máng nước. Ở các góc, cắt chéo đầu thanh diềm 45° để hai thanh ghép khít và gọn hơn.

Trước khi cố định, bôi keo tại vị trí tiếp xúc giữa diềm và mái, sau đó bắn vít cố định diềm. Cuối cùng, phủ keo silicone lên đầu vít và các vị trí tiếp giáp để tăng độ kín và hạn chế nước thấm vào.

Cố định thêm diềm chống tạt ở 3 cạnh không có máng nước
Cố định thêm diềm chống tạt ở 3 cạnh không có máng nước
Công trình sử dụng mái Panel giấu máng cho nhà xe ô tô
Công trình sử dụng mái Panel giấu máng cho nhà xe ô tô

Khuyến cáo: Quy trình thi công trên chỉ áp dụng cho các công trình dân dụng. Đối với công trình thương mại, mỗi hạng mục có thể yêu cầu tiêu chuẩn kỹ thuật, kết cấu và phương án thi công khác nhau. Quý khách vui lòng liên hệ hotline 0932.067.388 để được tư vấn và hướng dẫn thi công phù hợp với từng công trình cụ thể.
